Royal Garden 3: записът, посещение по посещение

InfraGeo води геодезически контрол на строителни обекти. Тук стои целият запис от един от тях.

Това е разбор на един реален обект под наш геодезически контрол, документиран посещение по посещение и представен като стандарта, който важи за всеки обект. Работим по жилищни, промишлени, инфраструктурни и пътни обекти, а дълбочината тук се показва през един случай, не през списък.

Обект
Royal Garden 3Записът обхваща излизанията на геодезиста на място.
Период
25.07.2024 до 05.11.2025468 дни между първото и последното посещение.
Запис
12 посещения · 81 кадъраДатите идват от самите файлове на кадрите.
Обявени дупки
368, 131 и 119 дни без кадър в архива. Стоят вътре в записа, с точния брой дни.
Техника
LeicaВ кадрите от 07.09.2024 тоталната станция стои до куфар с надпис Leica. Други марки не се изписват, защото не се виждат.
Плътност

Всяко посещение стои на реалната си дата

Посещения на Royal Garden 3 по дата и брой кадри
ДатаКадри
25.07.20249
27.07.20241
07.09.20247
22.09.20248

28.09.202420
28.10.20247
03.11.20241
10.01.20256
21.05.20257
17.09.20258
15.10.20252
05.11.20255

7 от 12 посещения и 53 от 81 кадър стоят в първите 21,6% от периода. Ос с равни стъпки заличава точно този прочит, затова щрихите стоят по реалната дата. Първите две посещения са на два дни разстояние и се четат като един знак.

Как се чете

Редът казва, че е имало посещение, числото казва колко кадъра са останали от него

Всеки ред е едно излизане на обекта. Датата идва от самите файлове на кадрите, а броят е броят снимки, направени на място през този ден.

Редовете са еднакви по височина независимо колко кадъра носят. Посещение с 1 кадър и посещение с 20 кадъра са едно и също събитие: имало е излизане на обекта. Затова нито едно посещение не отпада, за да изглежда таблицата подредена.

Под кадрите няма описания. Фазата на строежа е тълкуване на снимка, а тук се печата само това, което снимката доказва: датата и броят. Където се вижда тоталната станция, се изписва и марката.

Трите периода над 60 дни без кадър стоят вътре в записа, на мястото си, с точния брой дни. Инженер се доверява на запис, който признава дупките си.

Гръбнакът

Дванайсет посещения между 25.07.2024 и 05.11.2025

Отворете кой ред пожелаете. Редовете се отварят независимо един от друг.

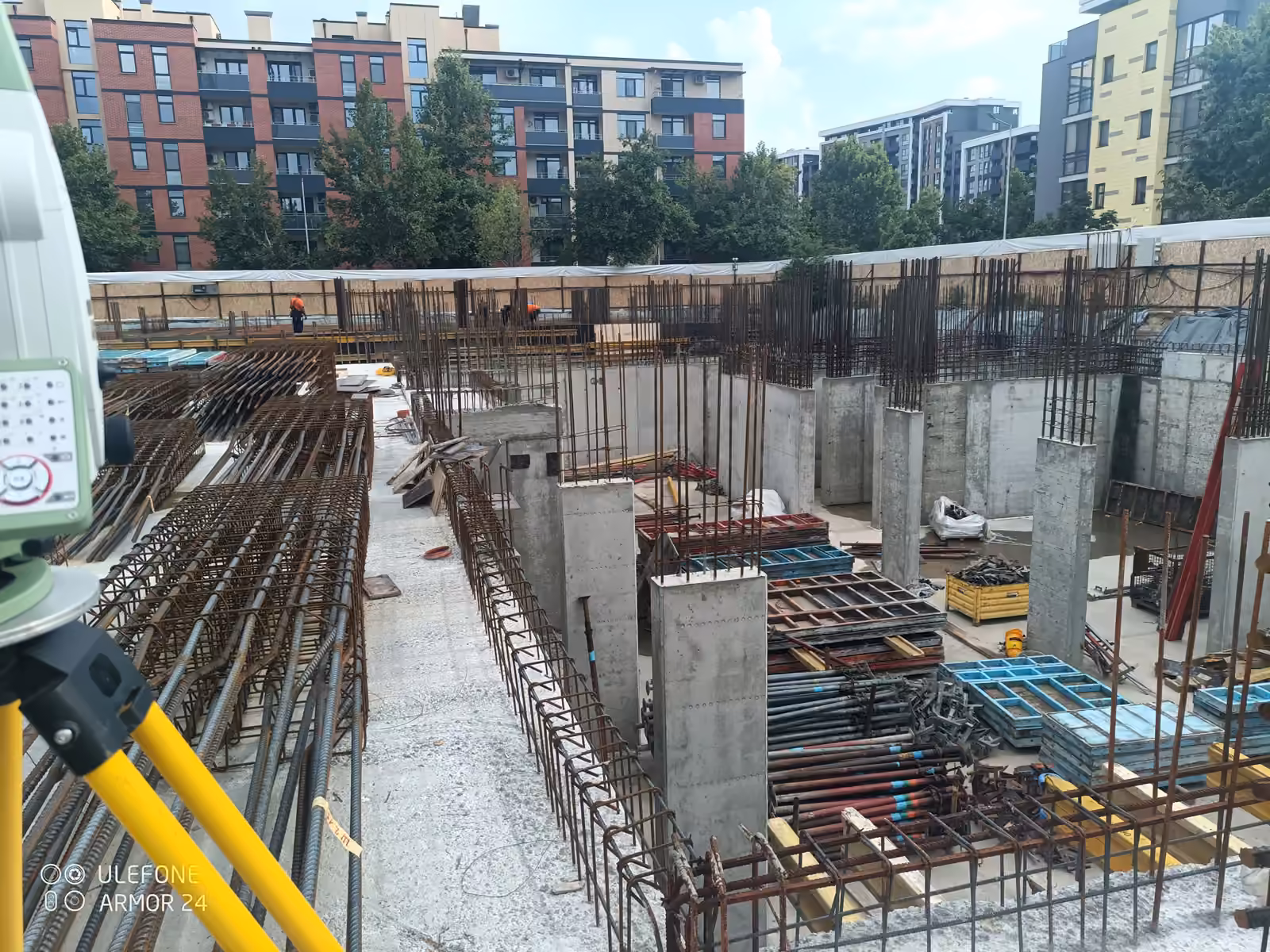

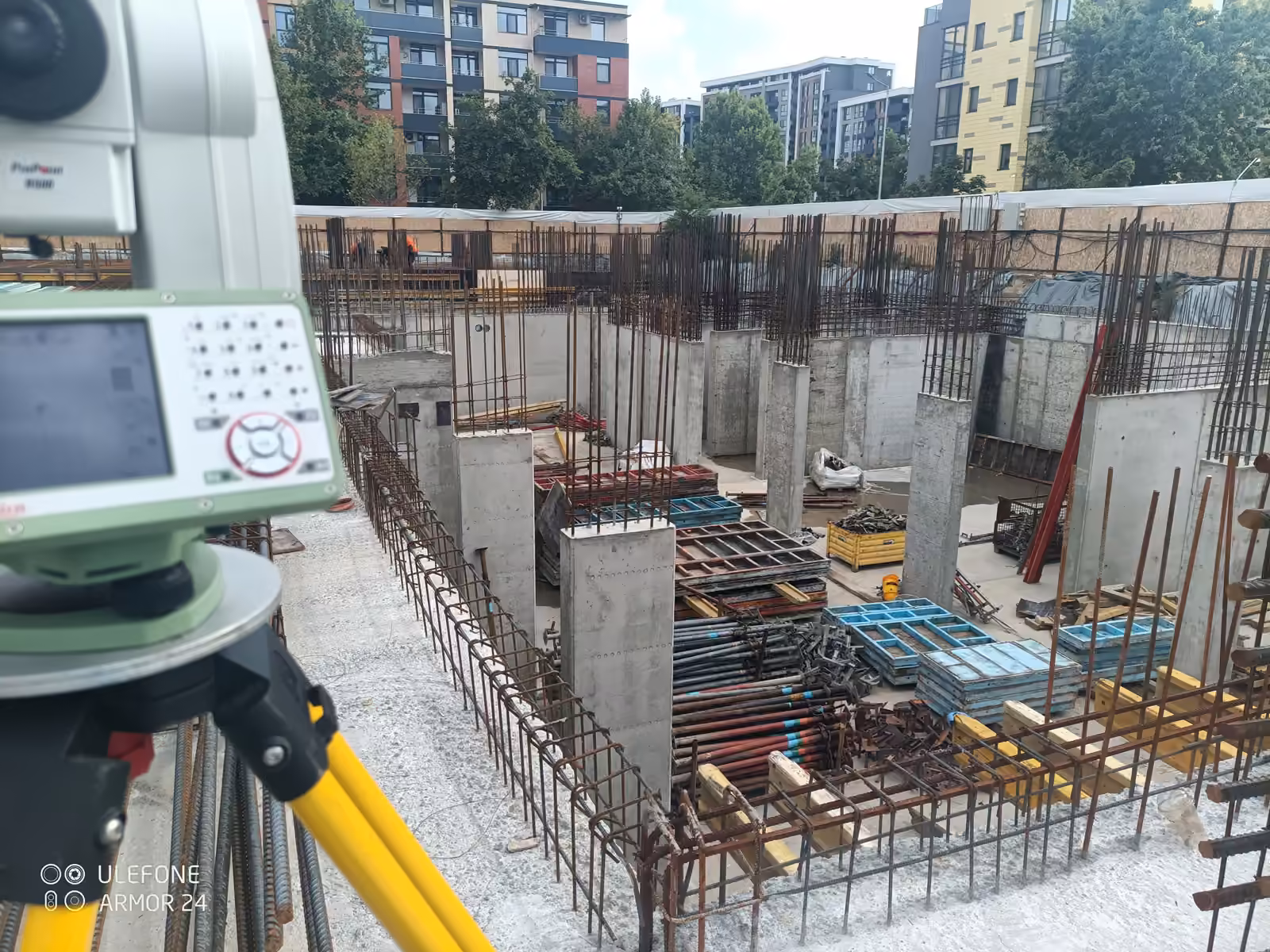

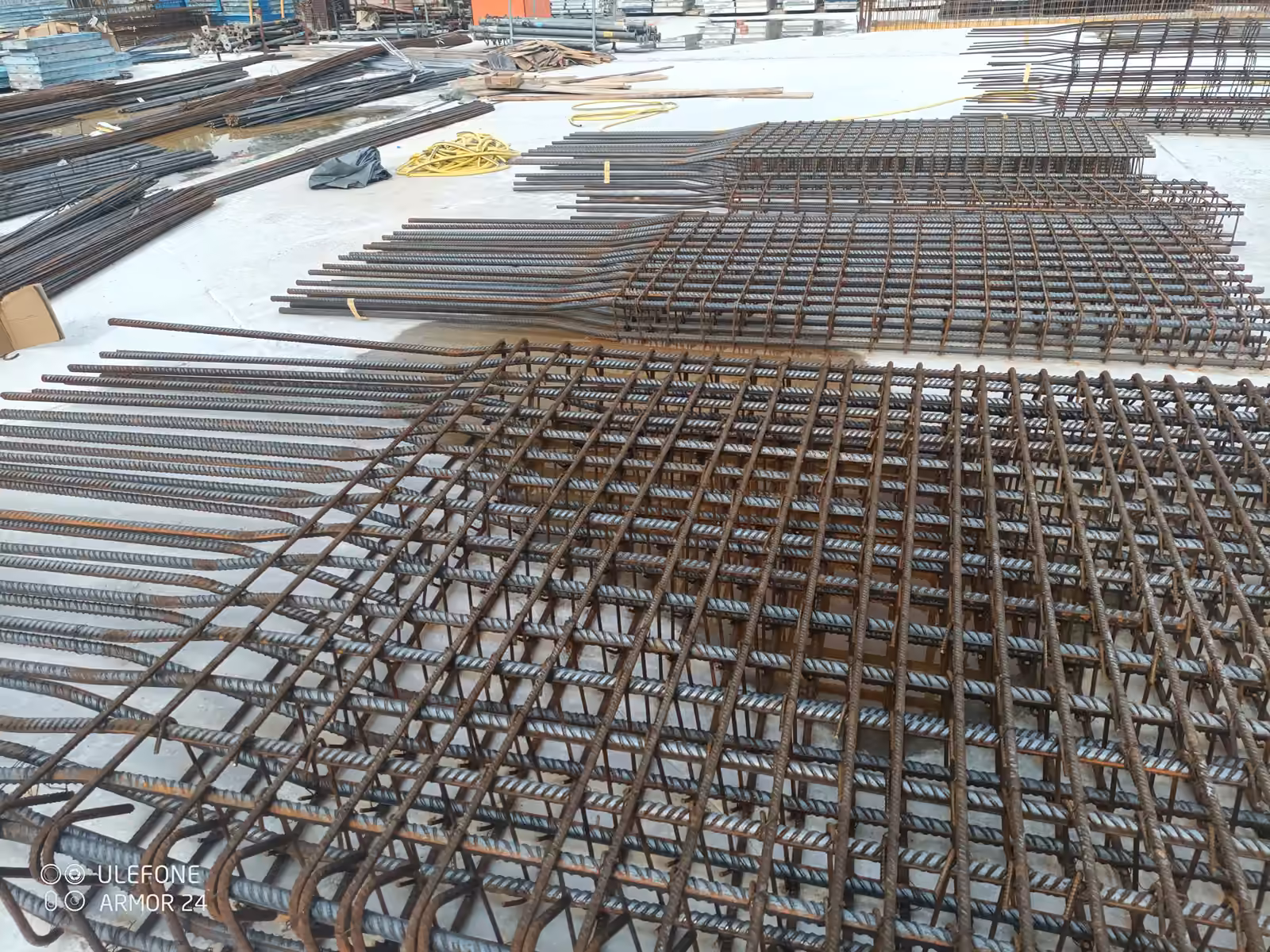

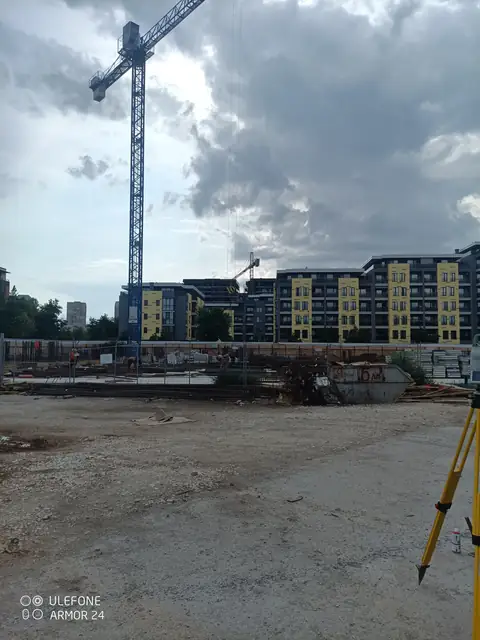

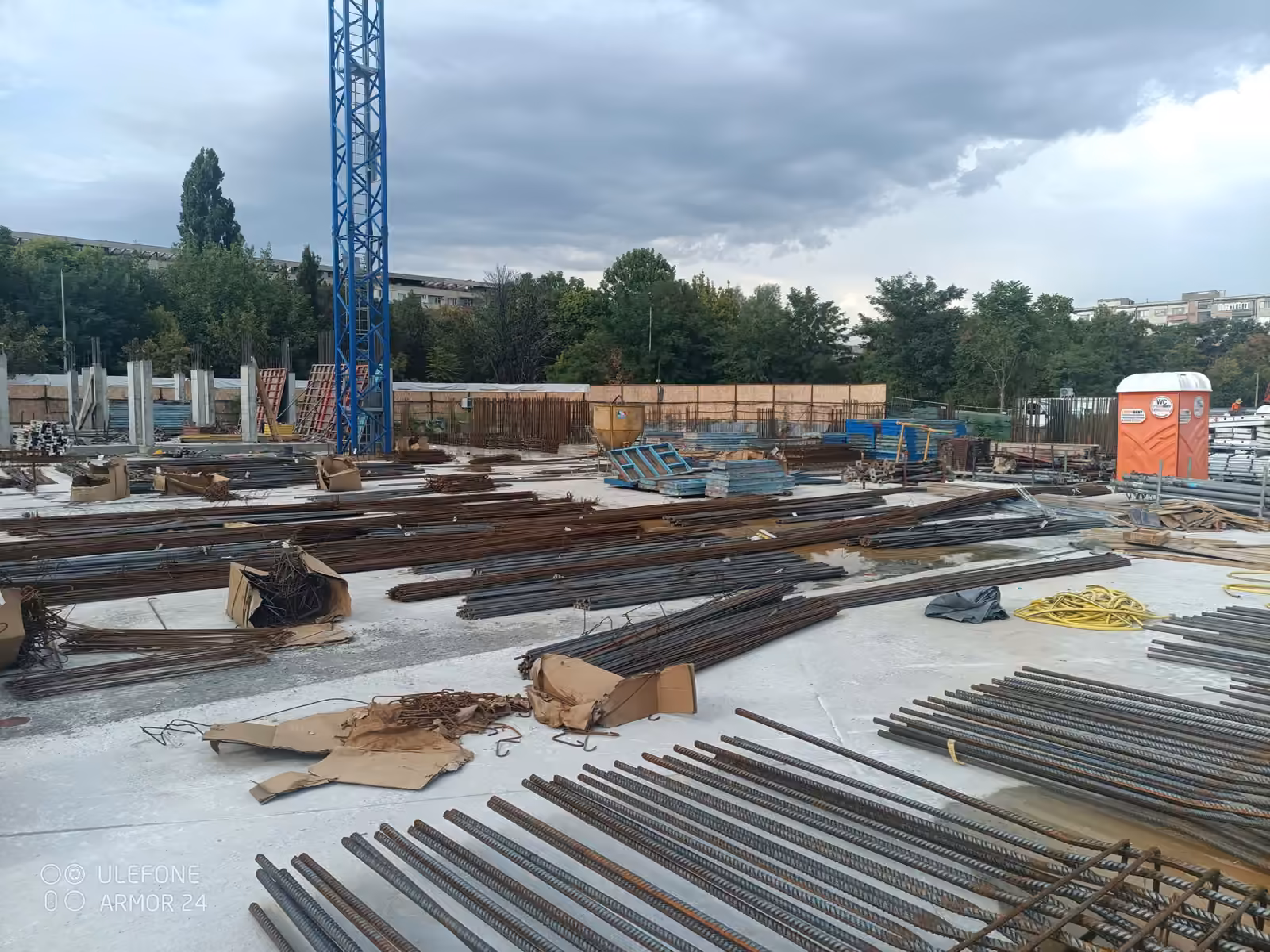

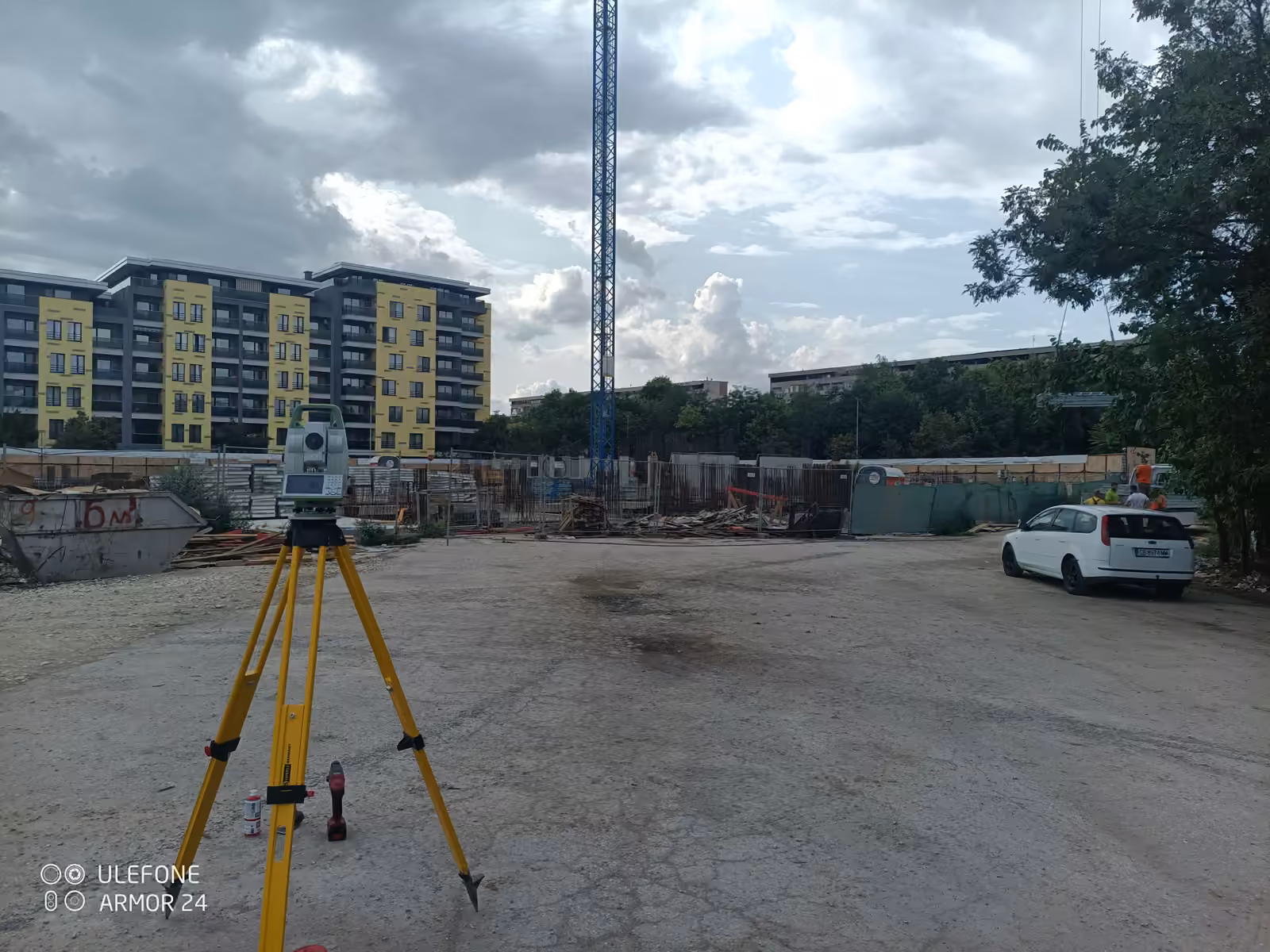

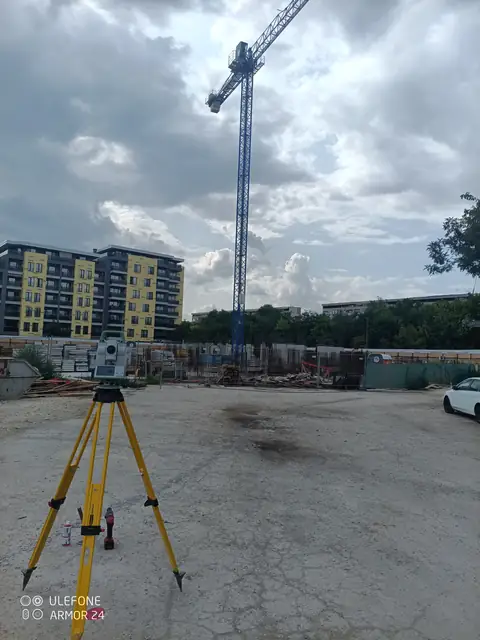

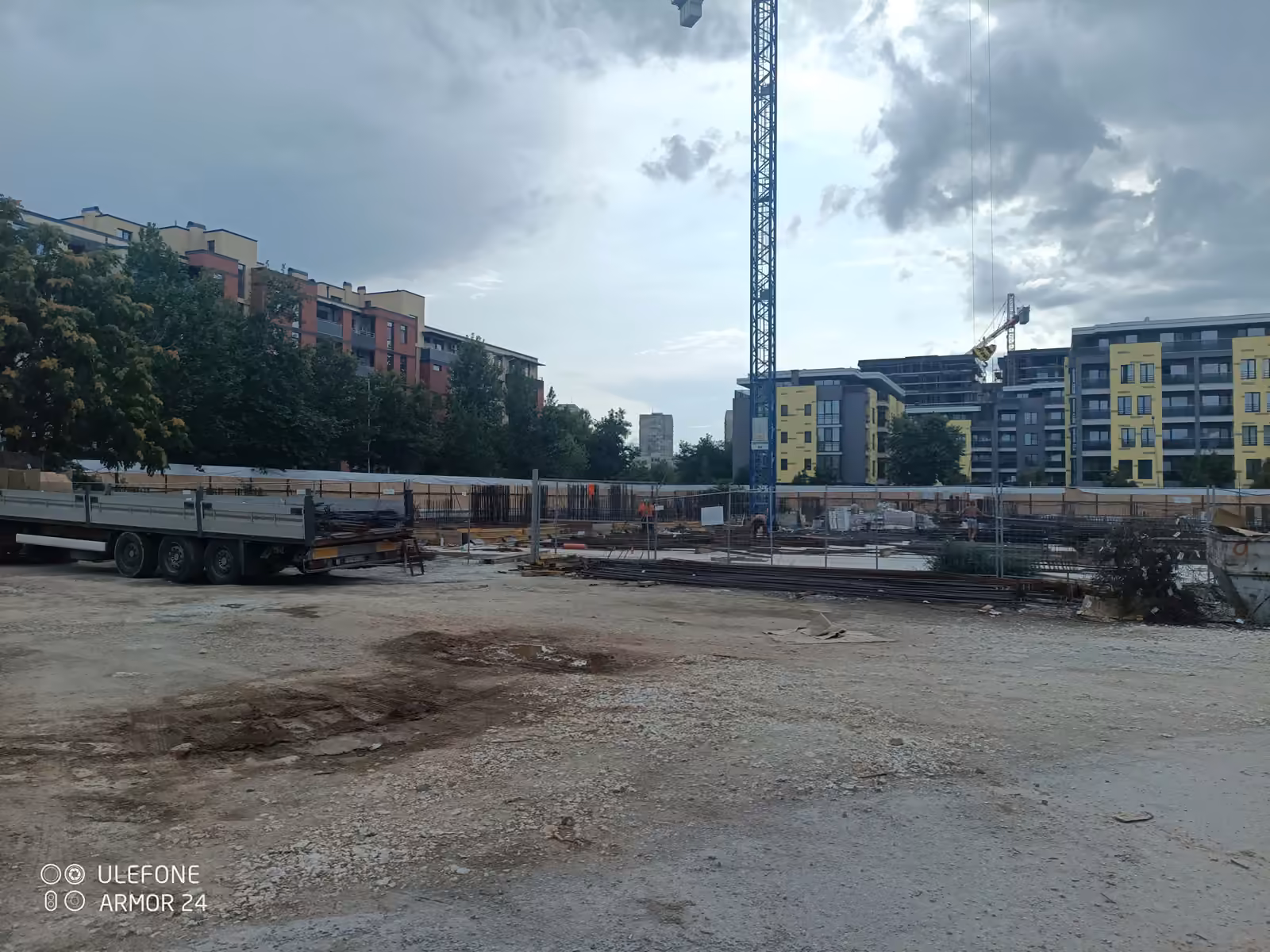

Посещение 01 25.07.2024 начало на записа 9 кадъра Водещ кадър от посещението на 25.07.2024.

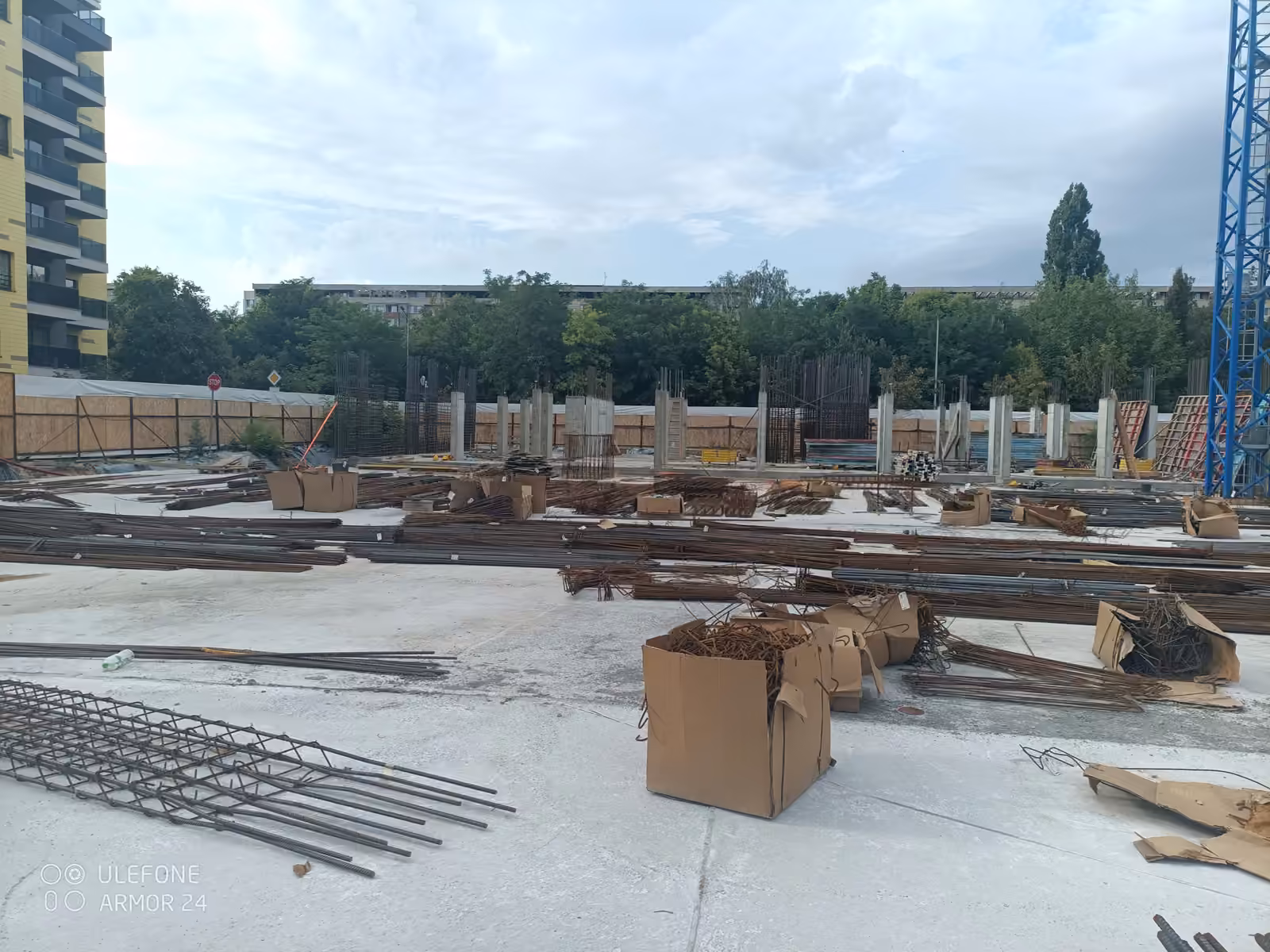

25.07.2024 · 9 кадъра

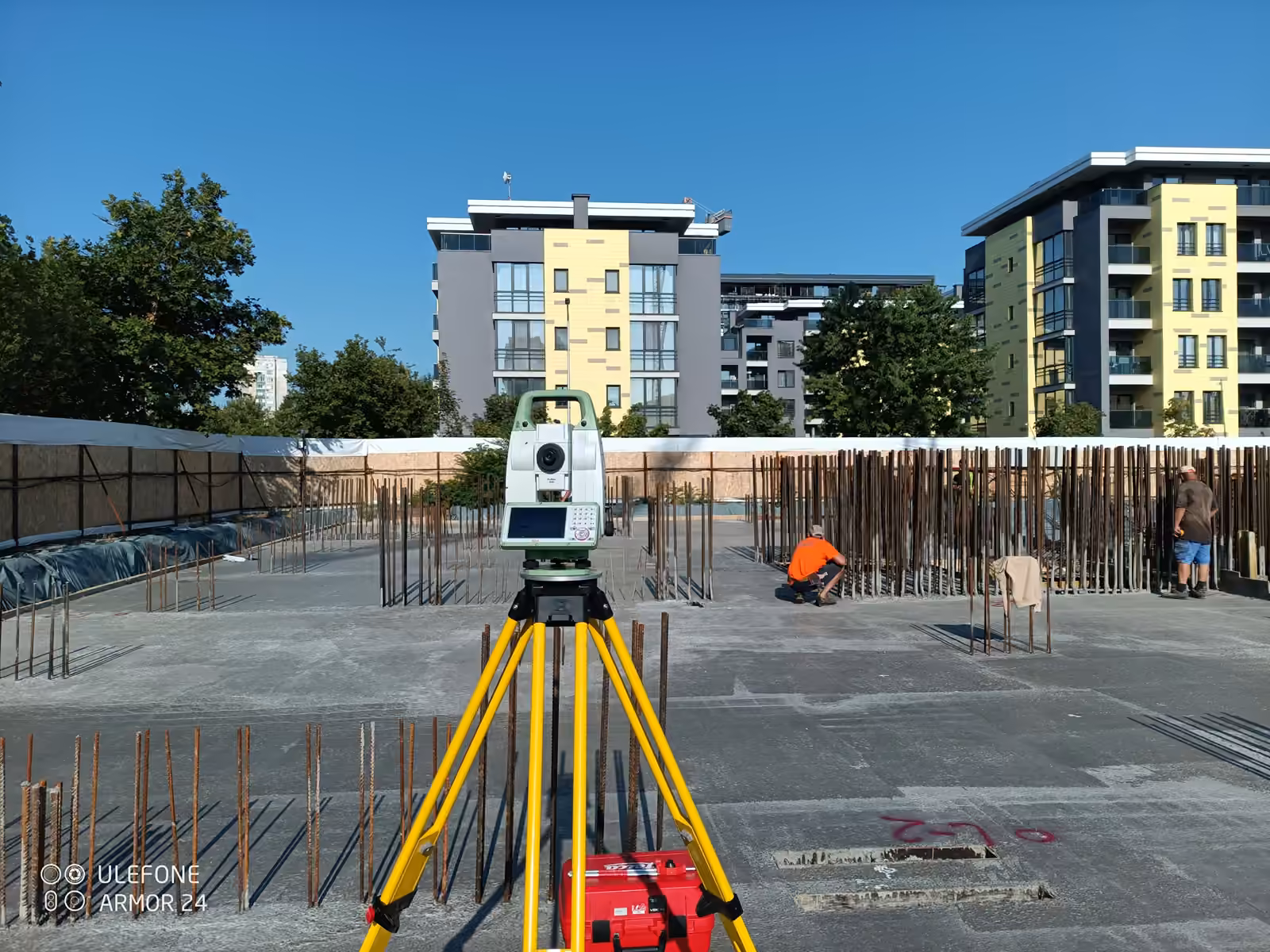

Посещение 02 27.07.2024 +2 дни от предходното посещение 1 кадър Водещ кадър от посещението на 27.07.2024.

27.07.2024 · 1 кадър

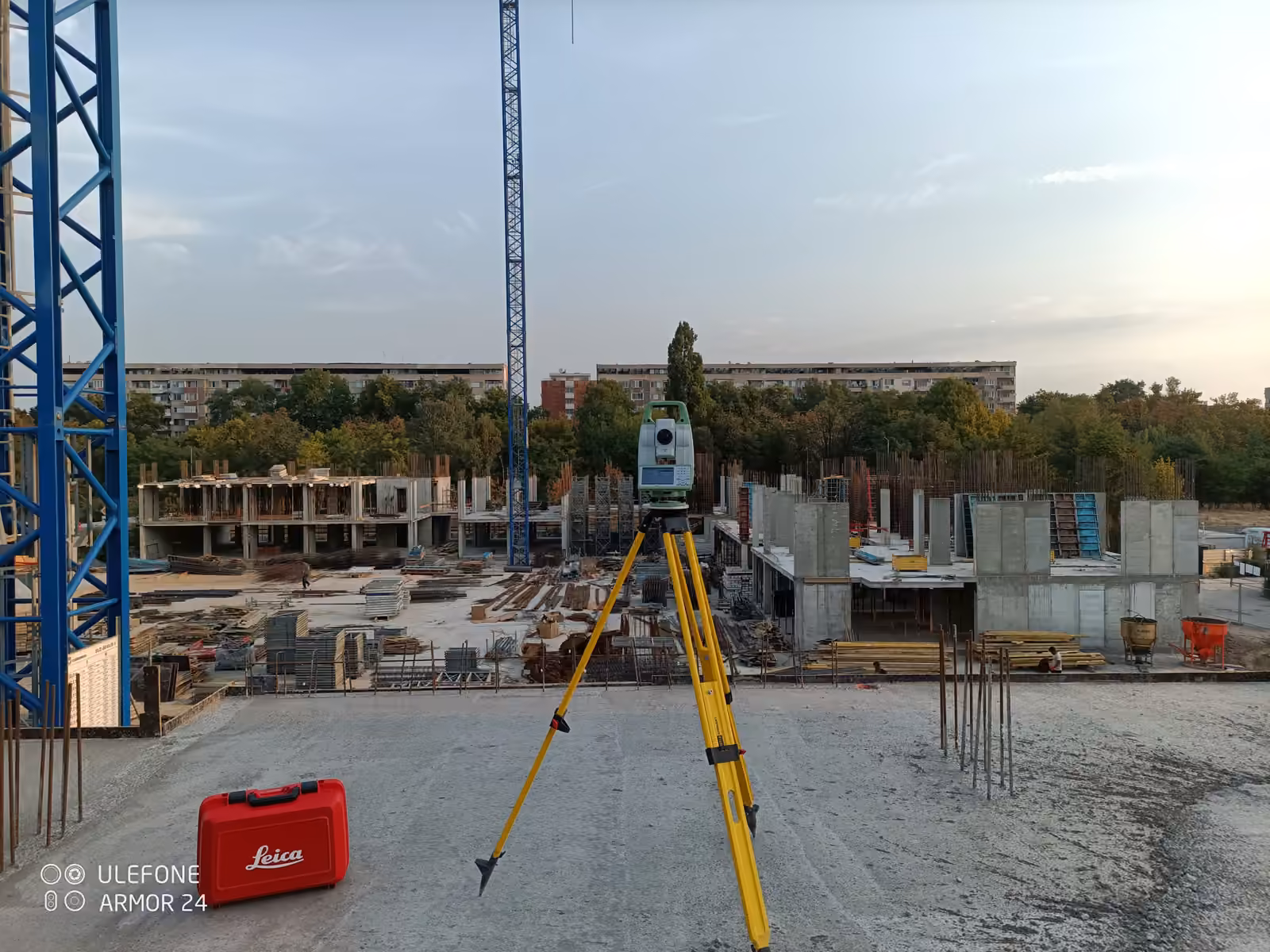

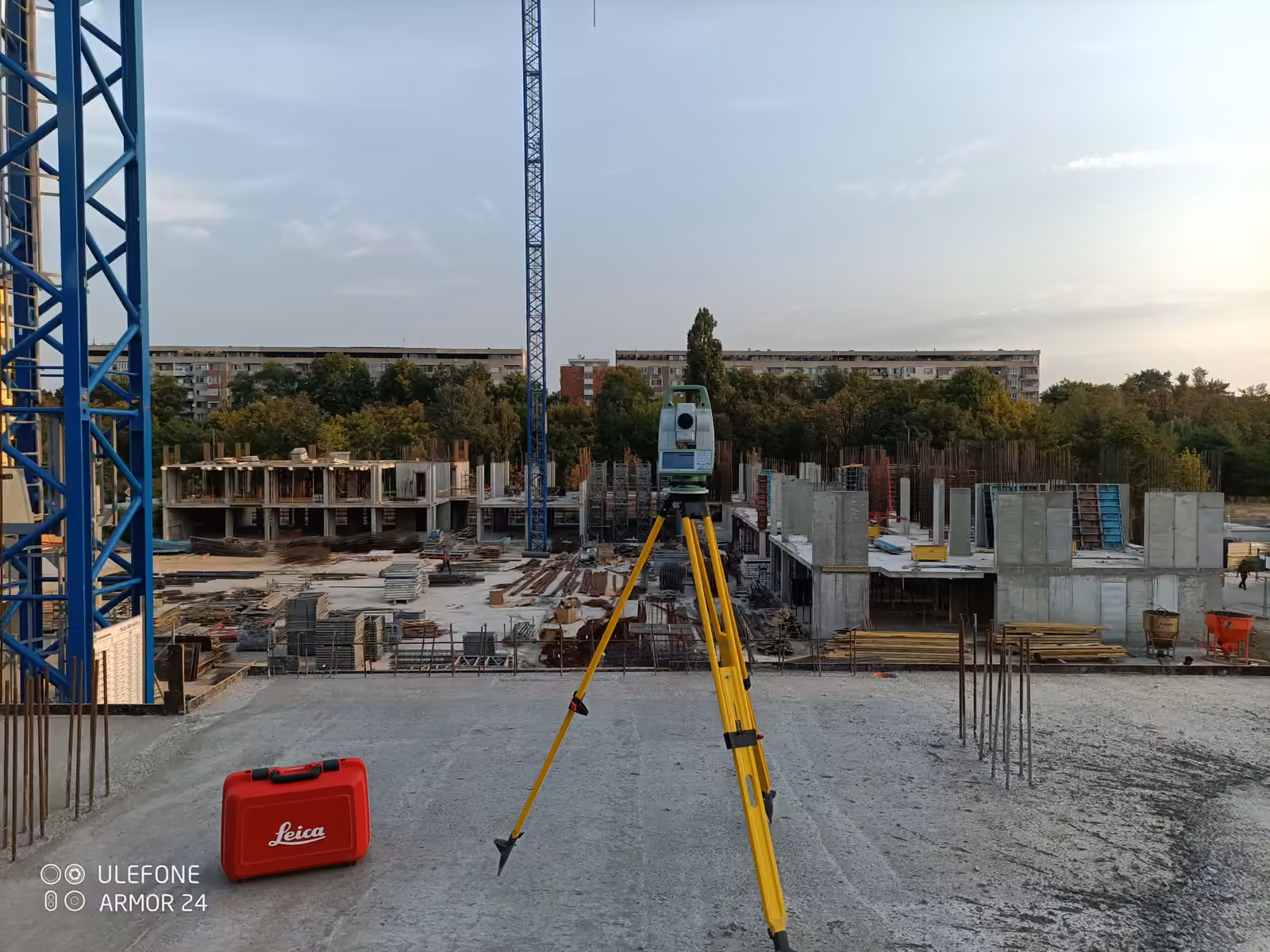

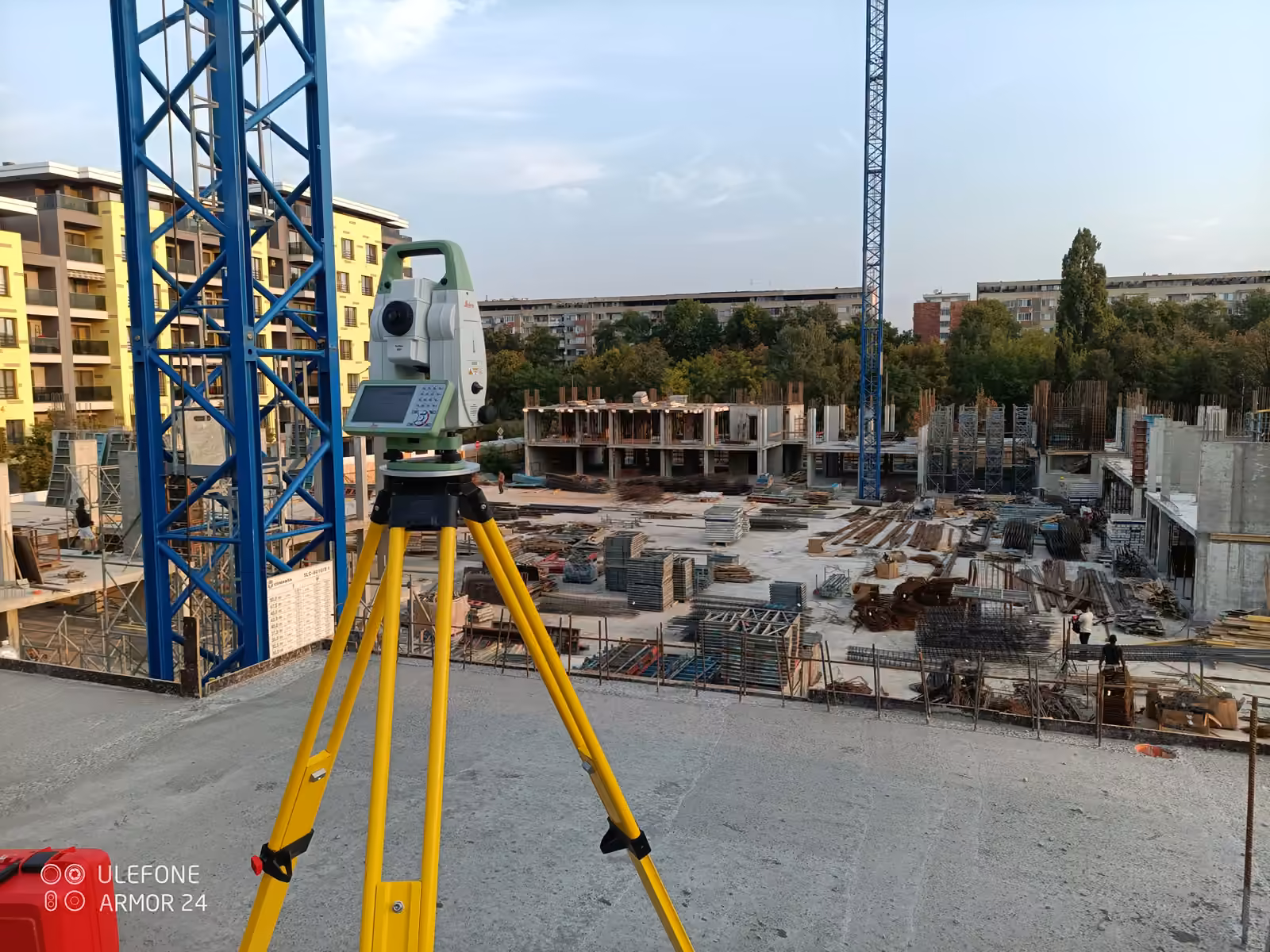

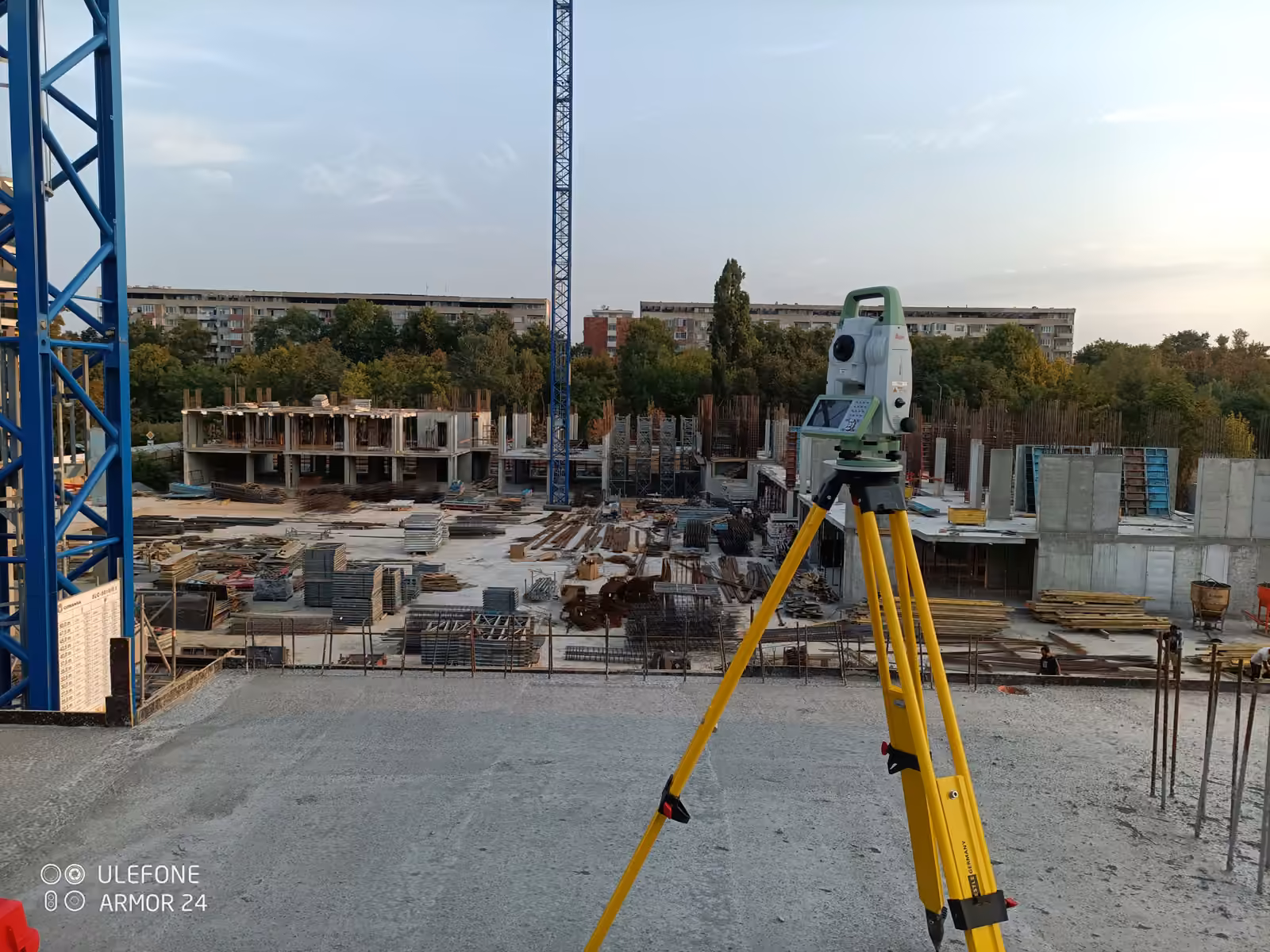

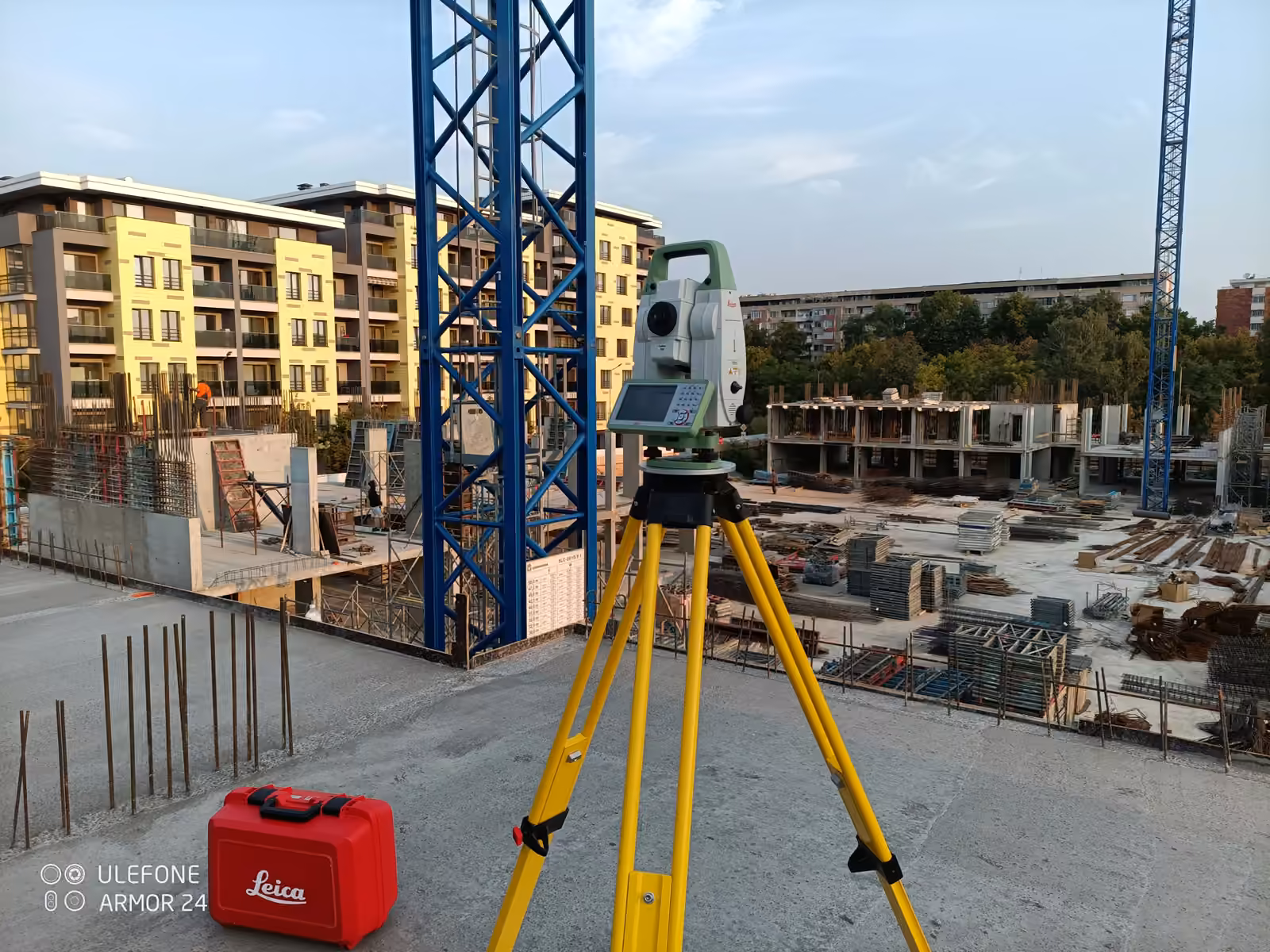

Посещение 03 07.09.2024 +42 дни от предходното посещение 7 кадъра Водещ кадър от посещението на 07.09.2024.

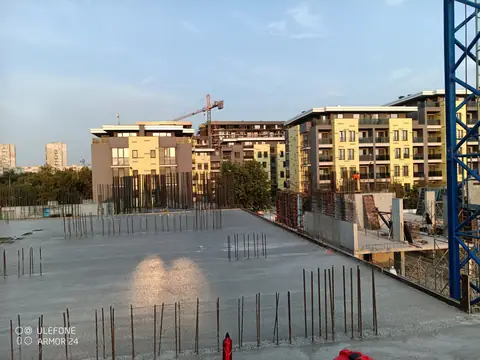

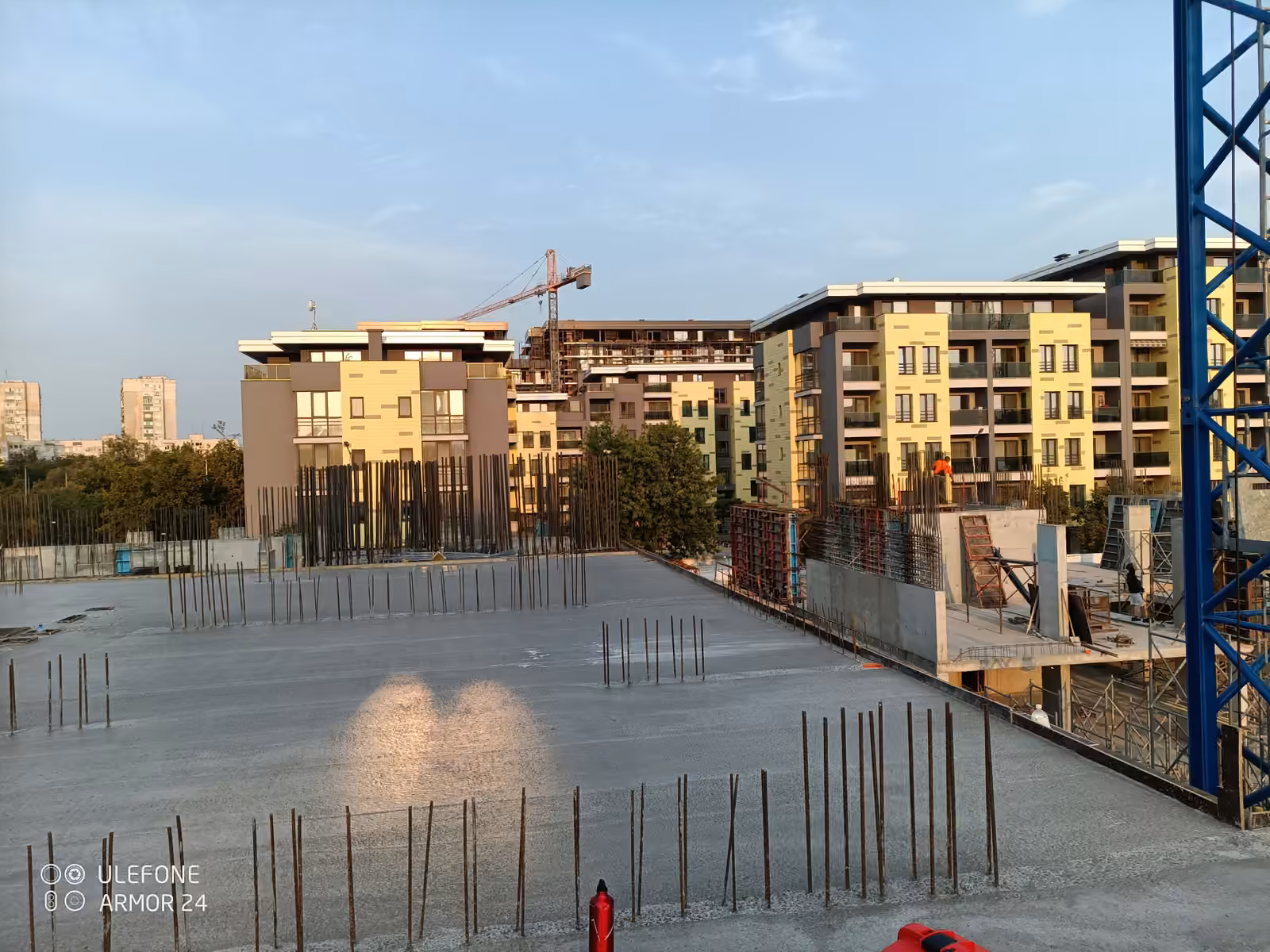

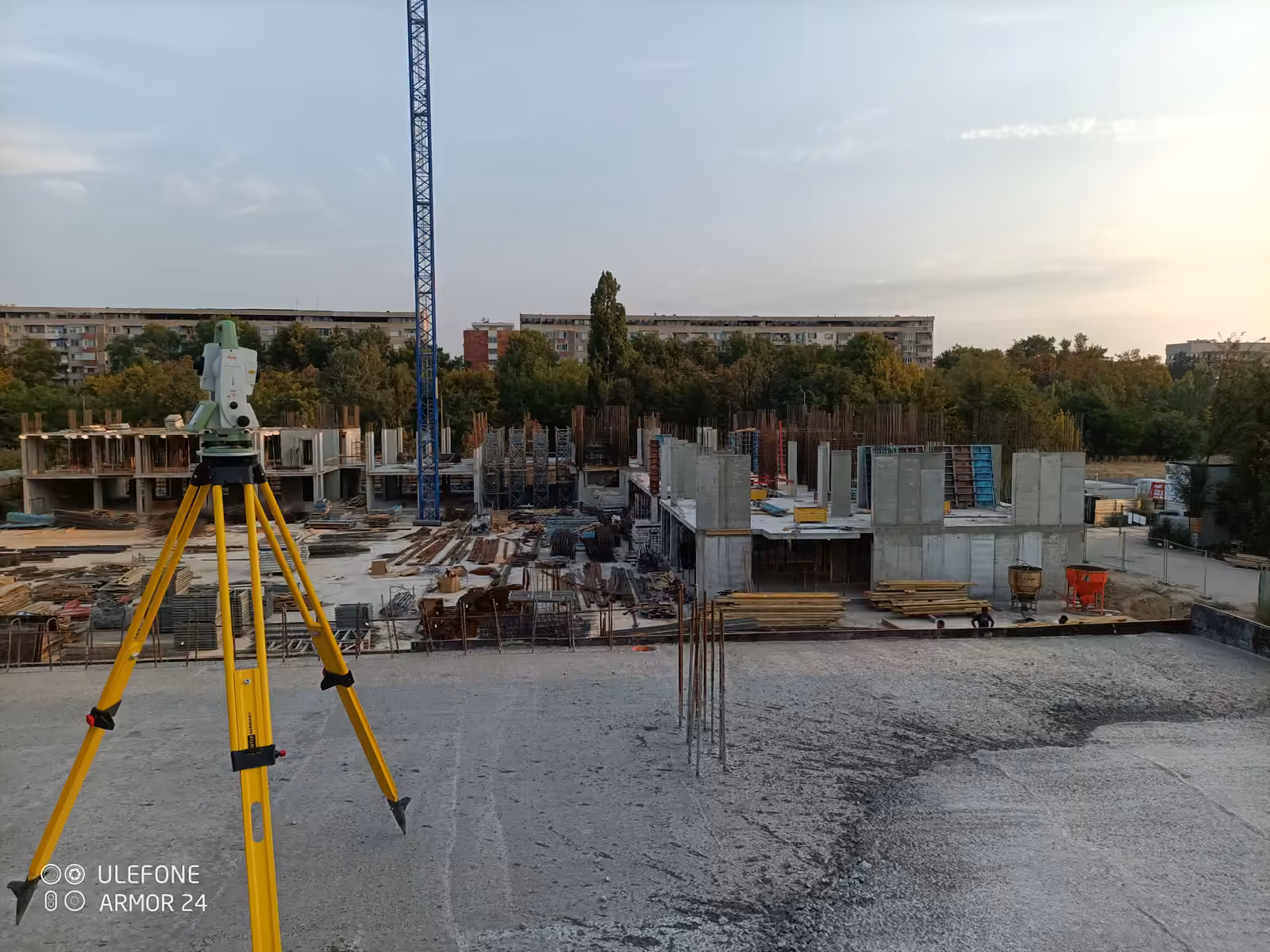

07.09.2024 · 7 кадъра

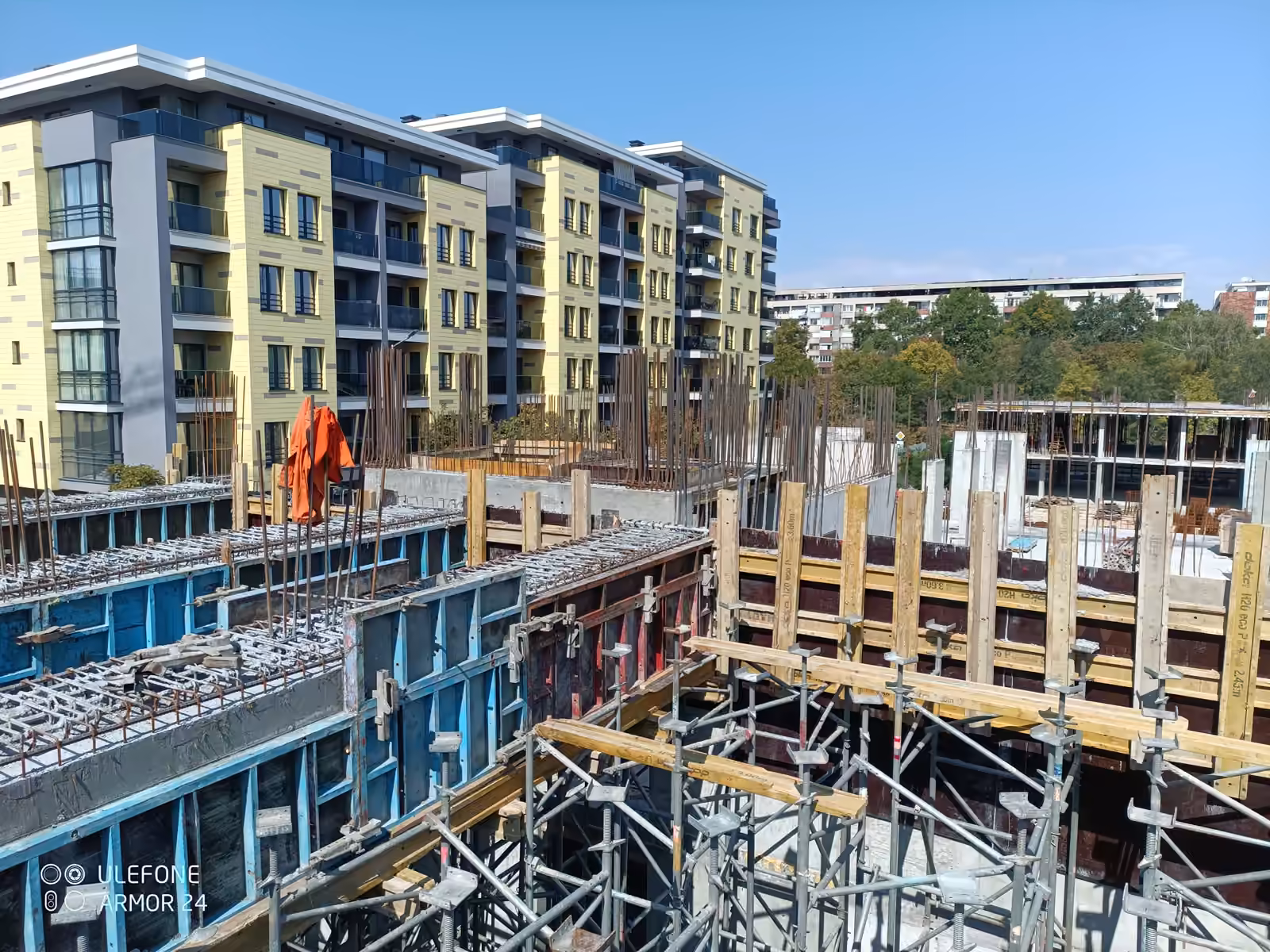

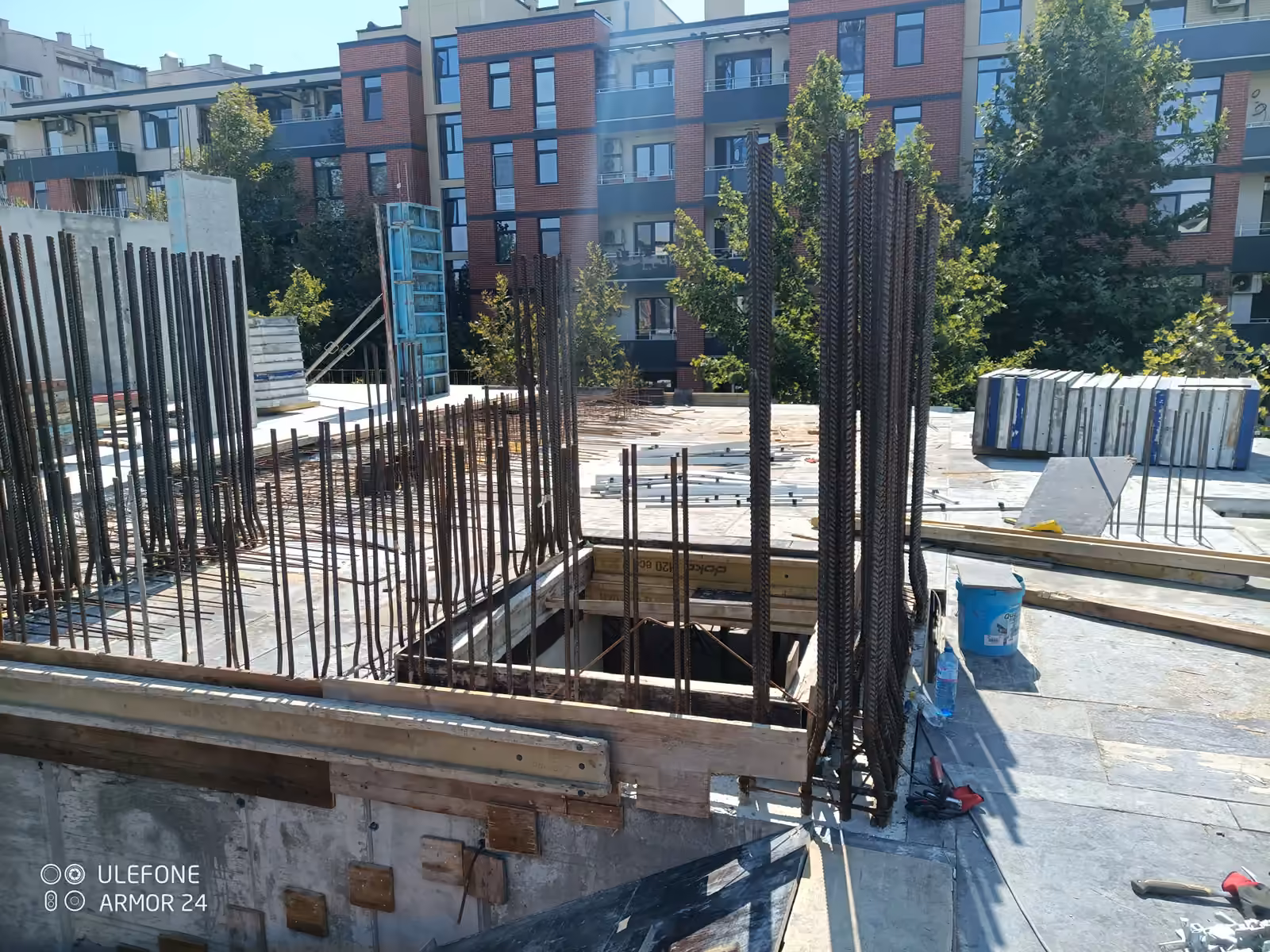

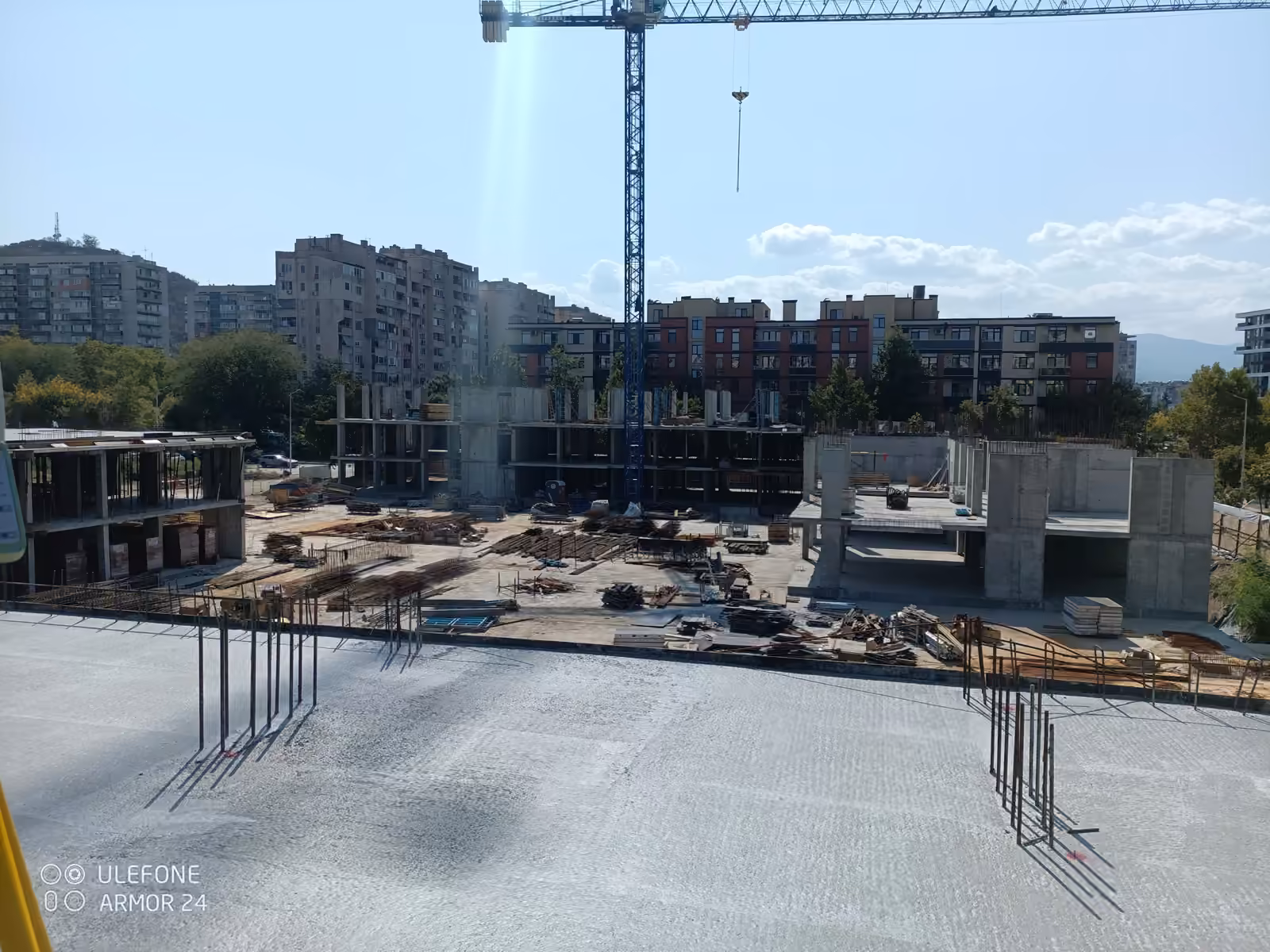

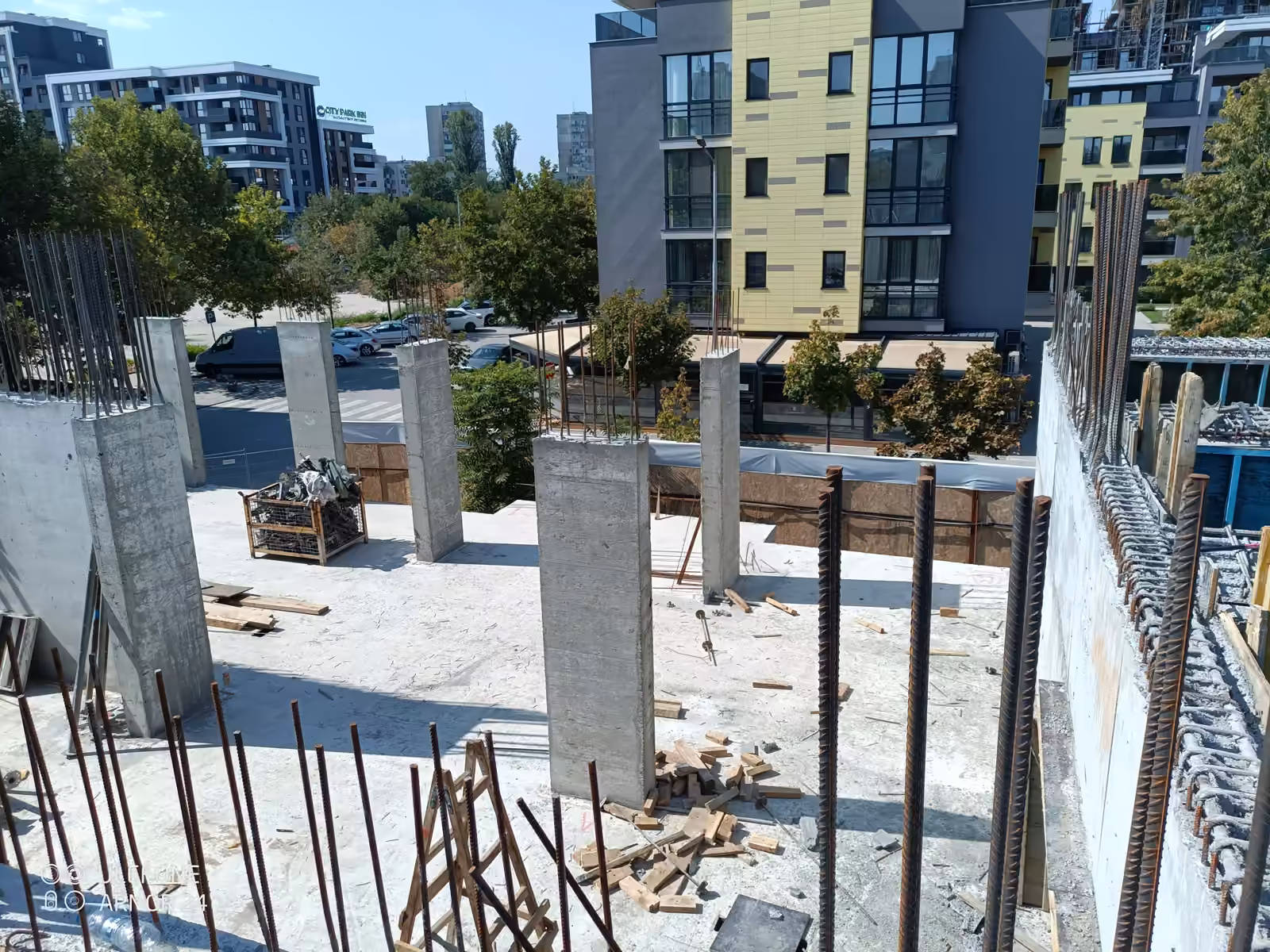

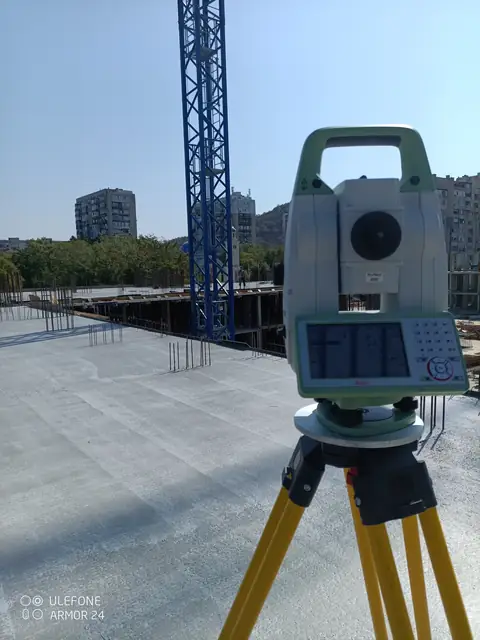

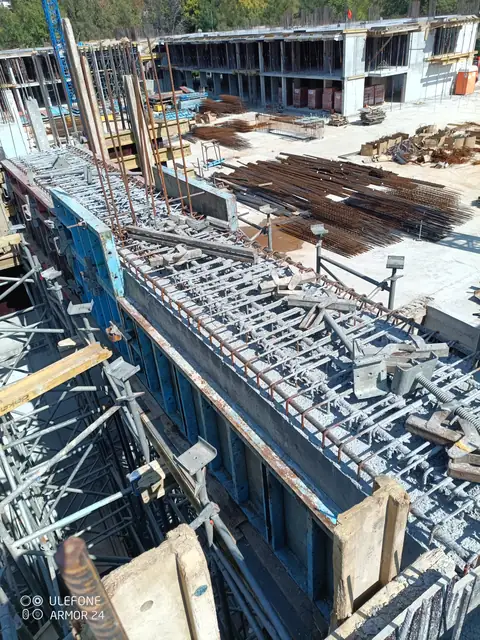

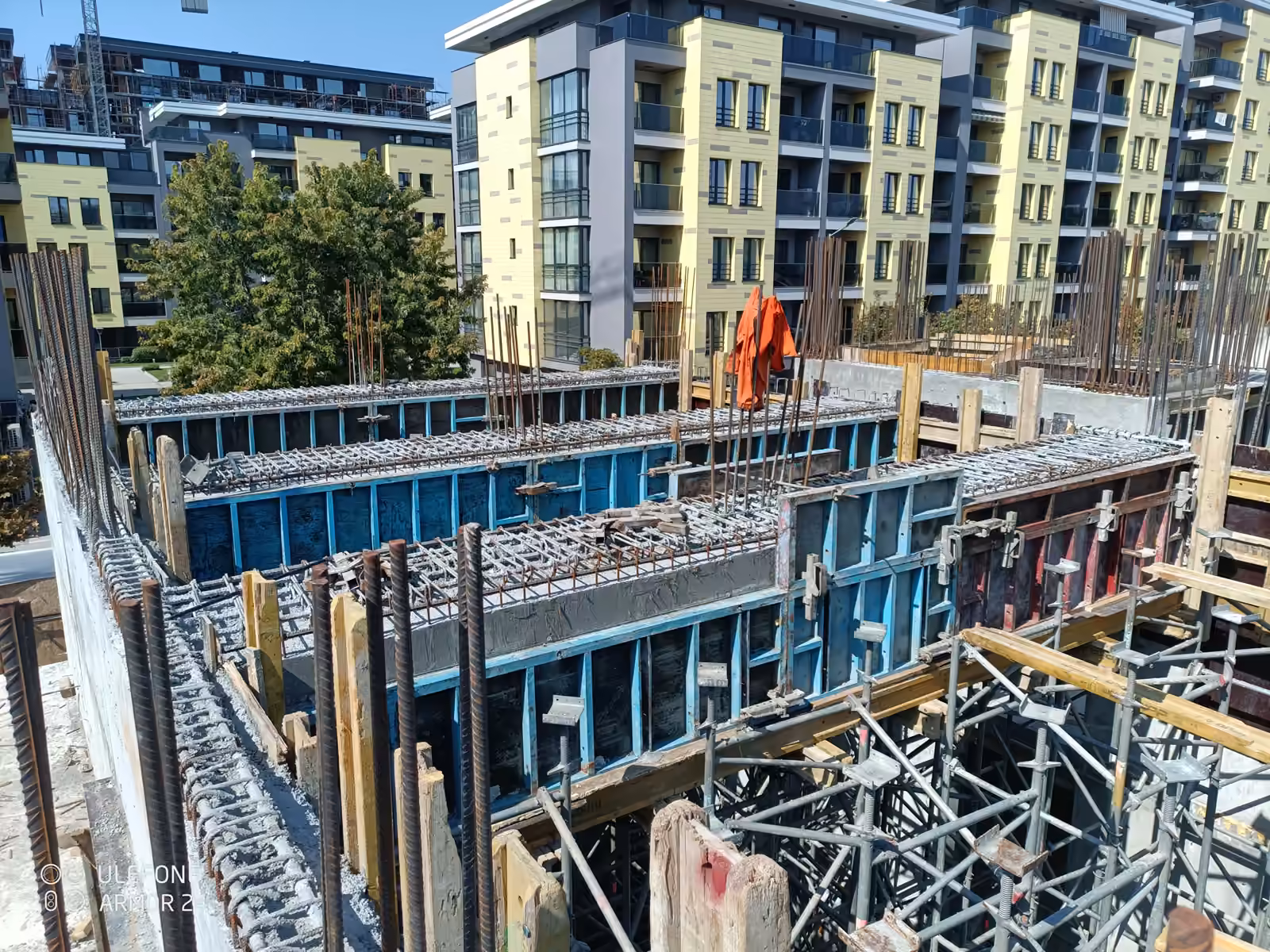

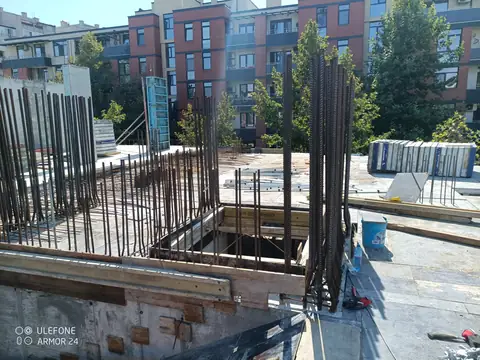

Посещение 04 22.09.2024 +15 дни от предходното посещение 8 кадъра Водещ кадър от посещението на 22.09.2024.

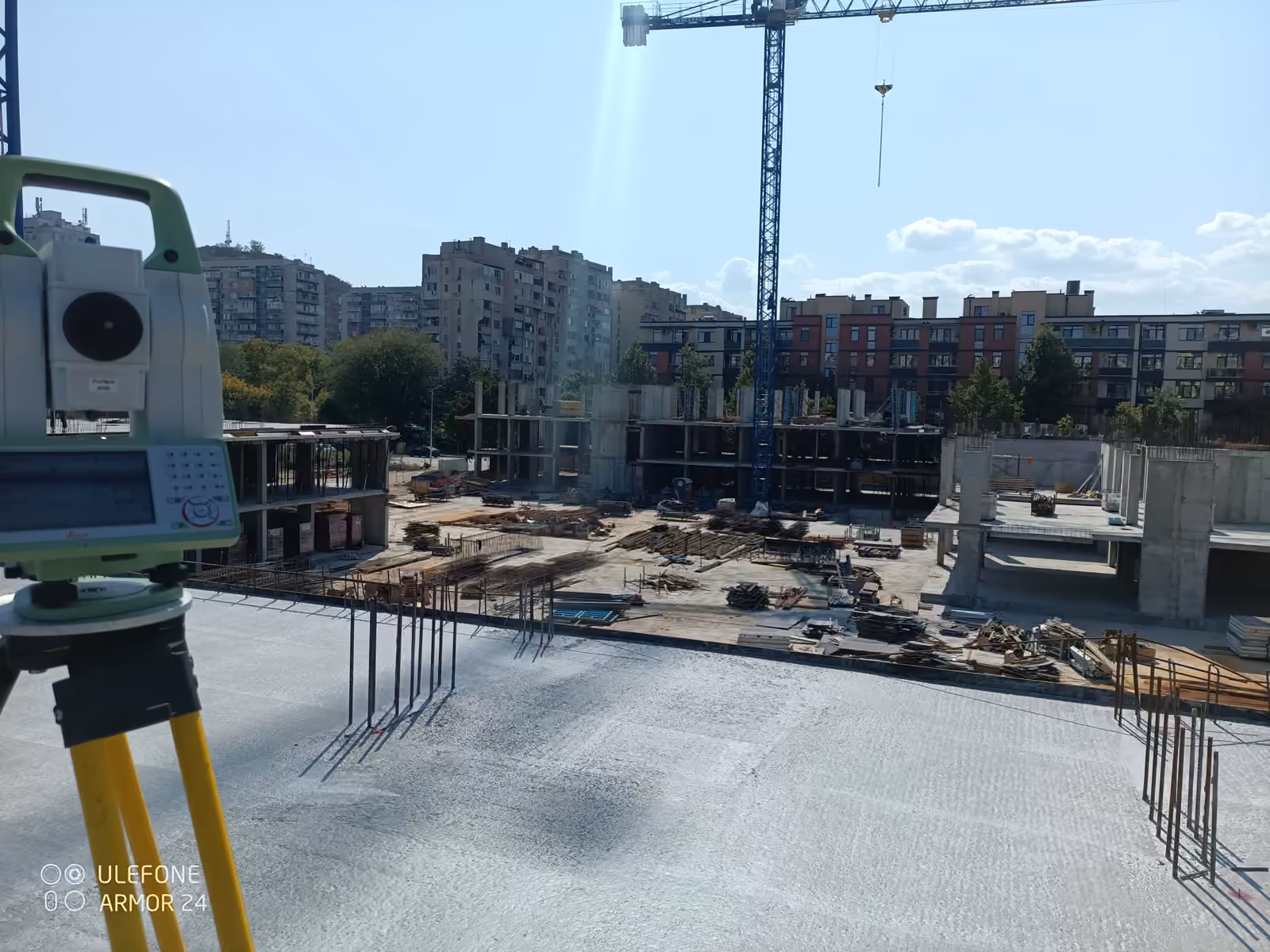

22.09.2024 · 8 кадъра

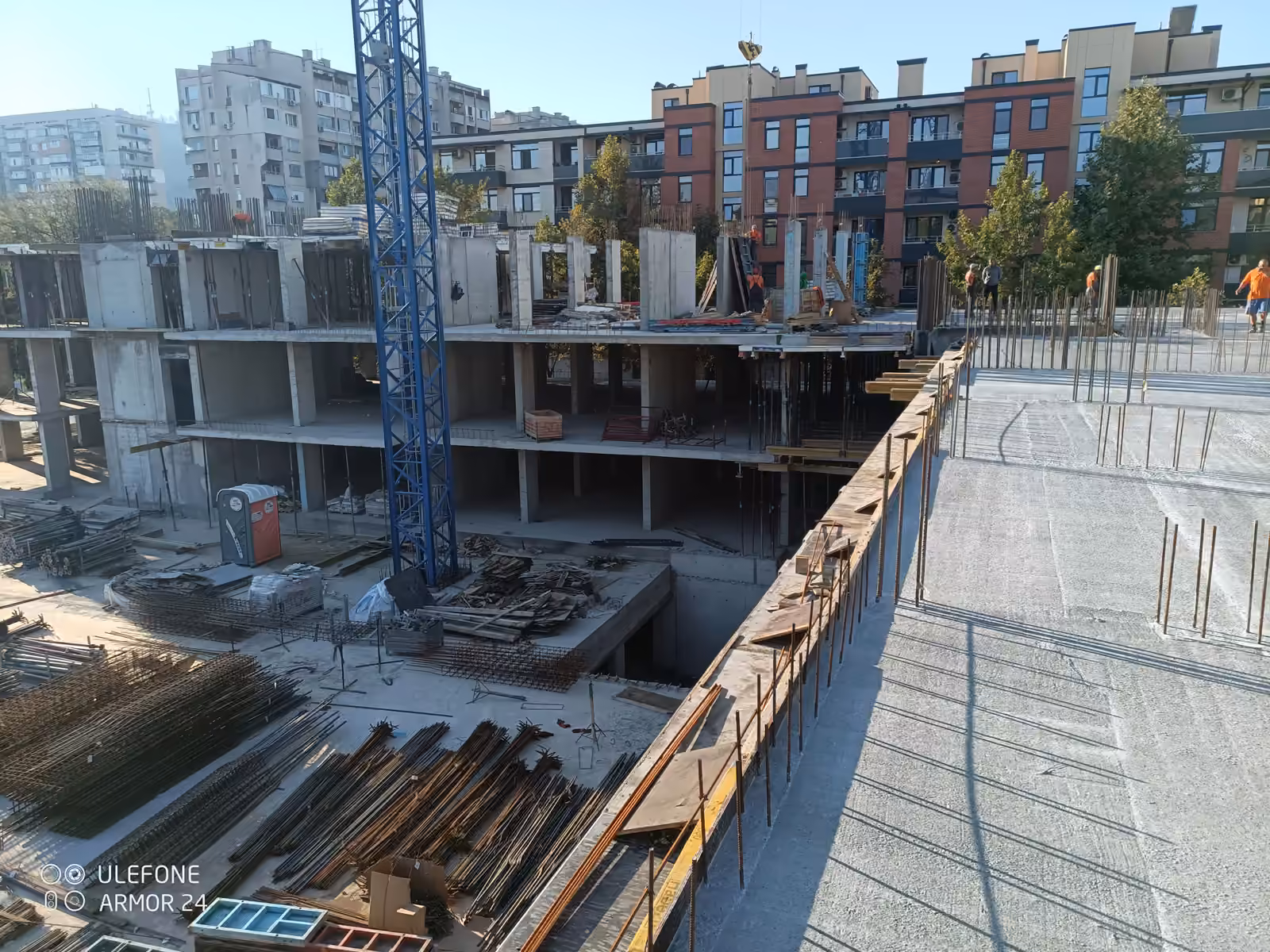

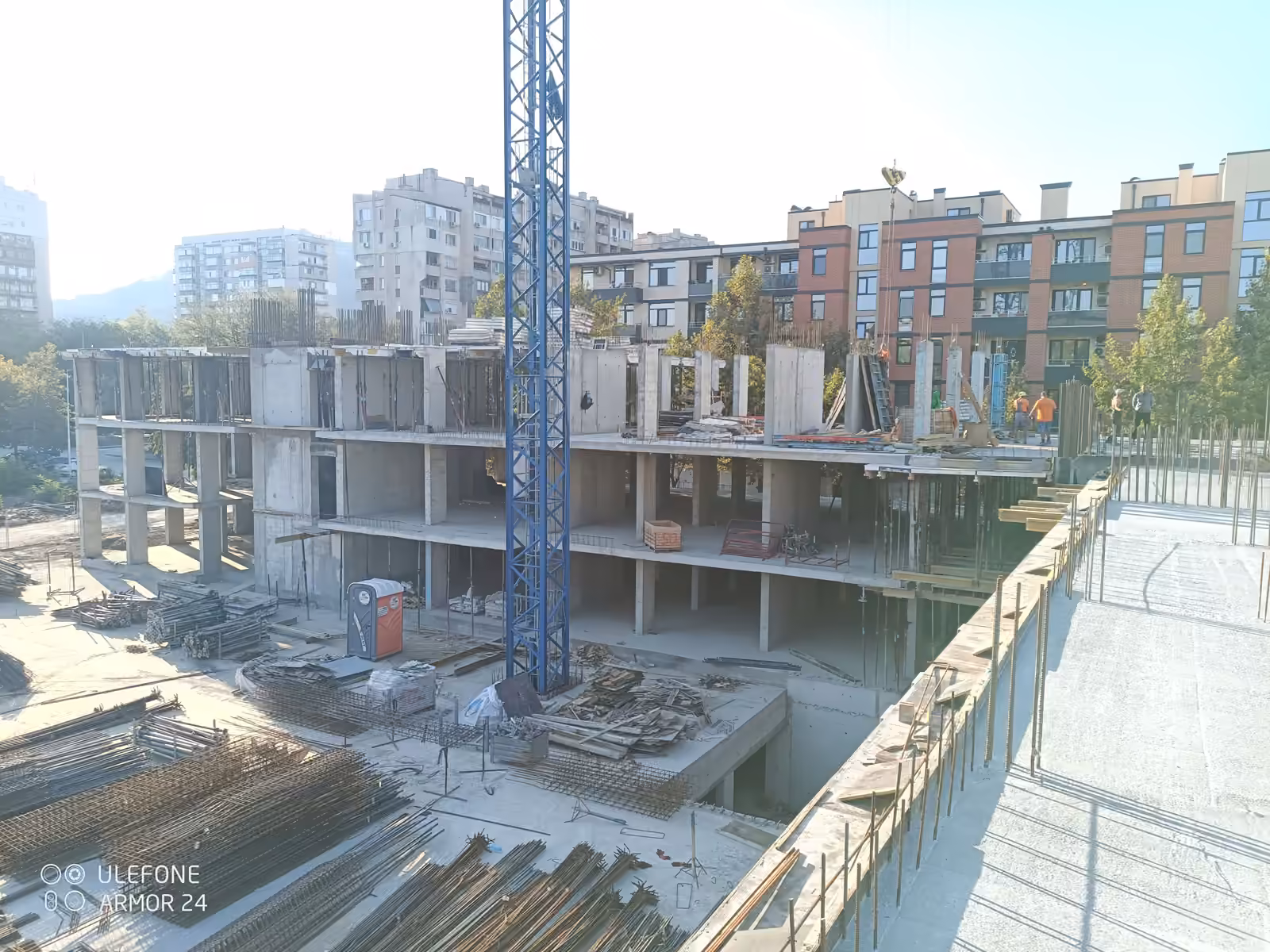

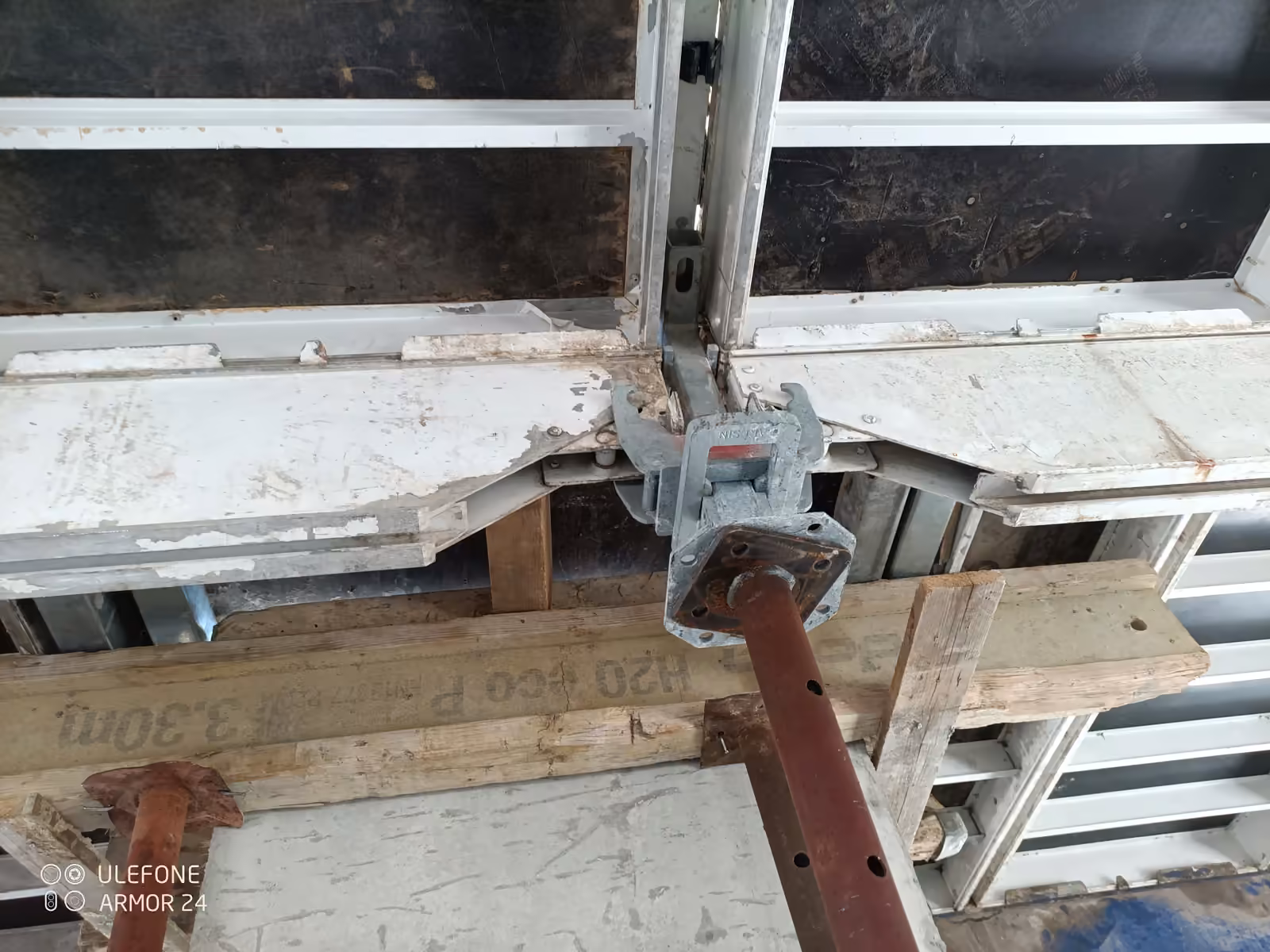

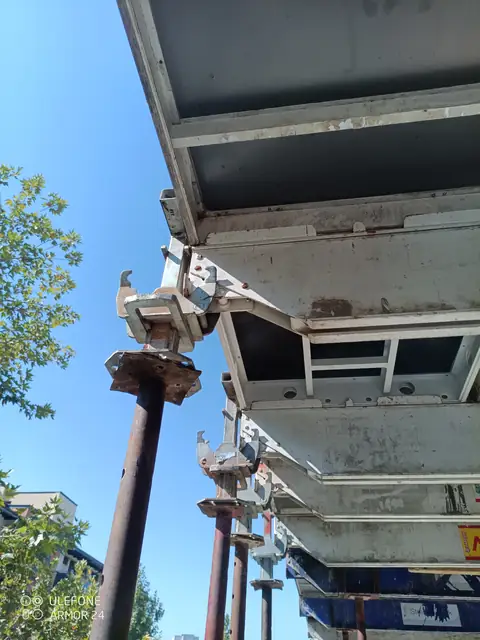

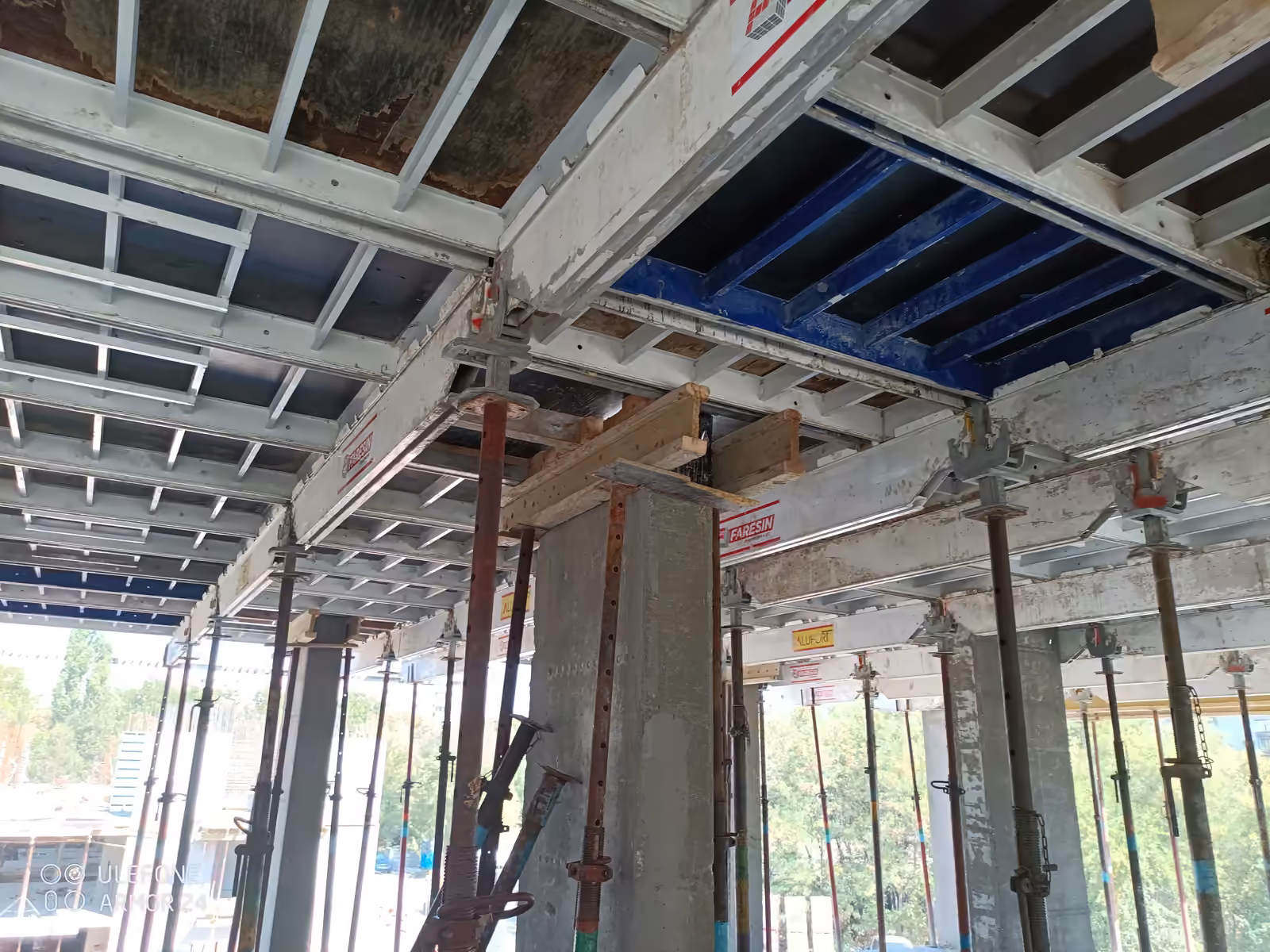

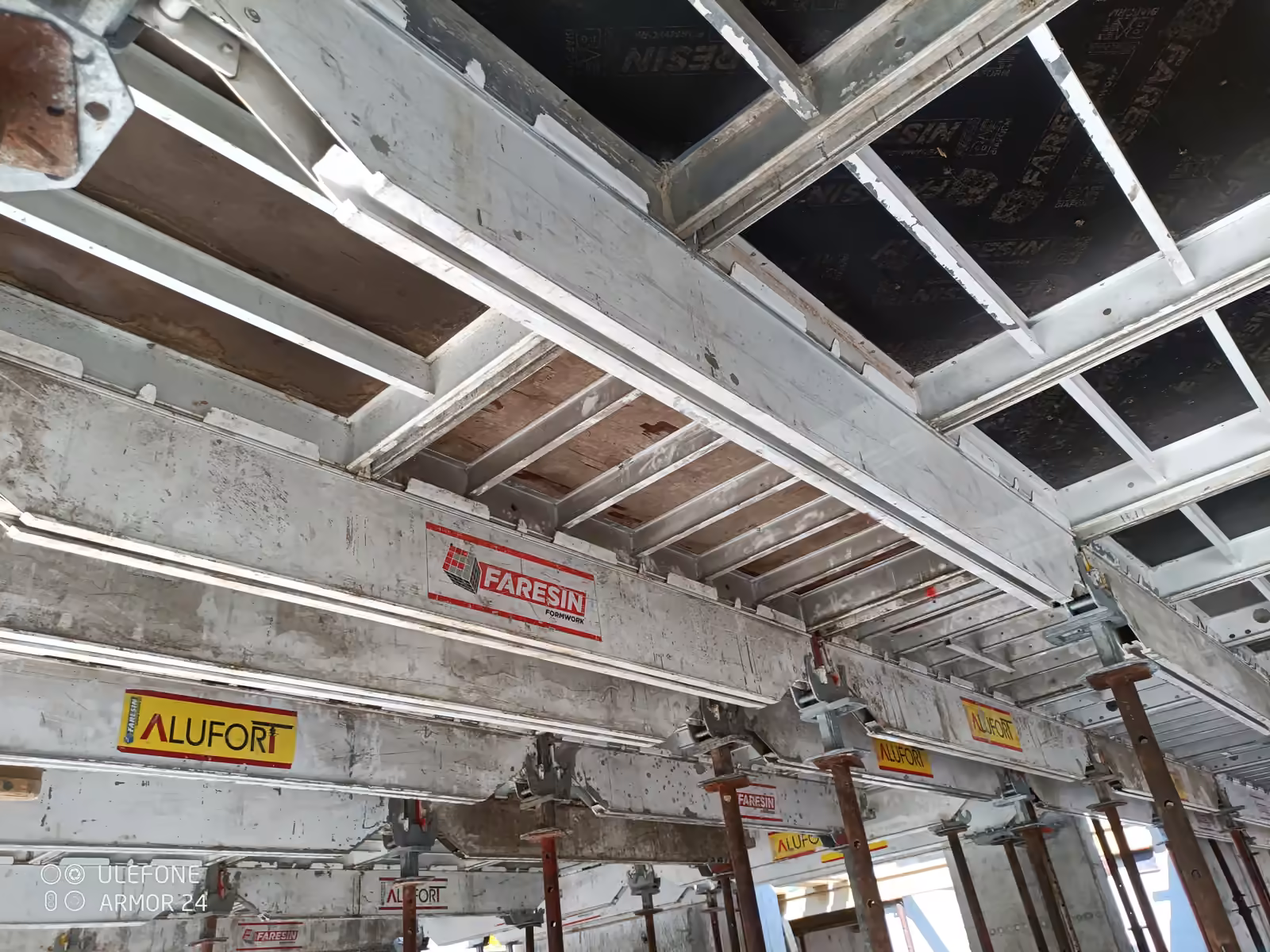

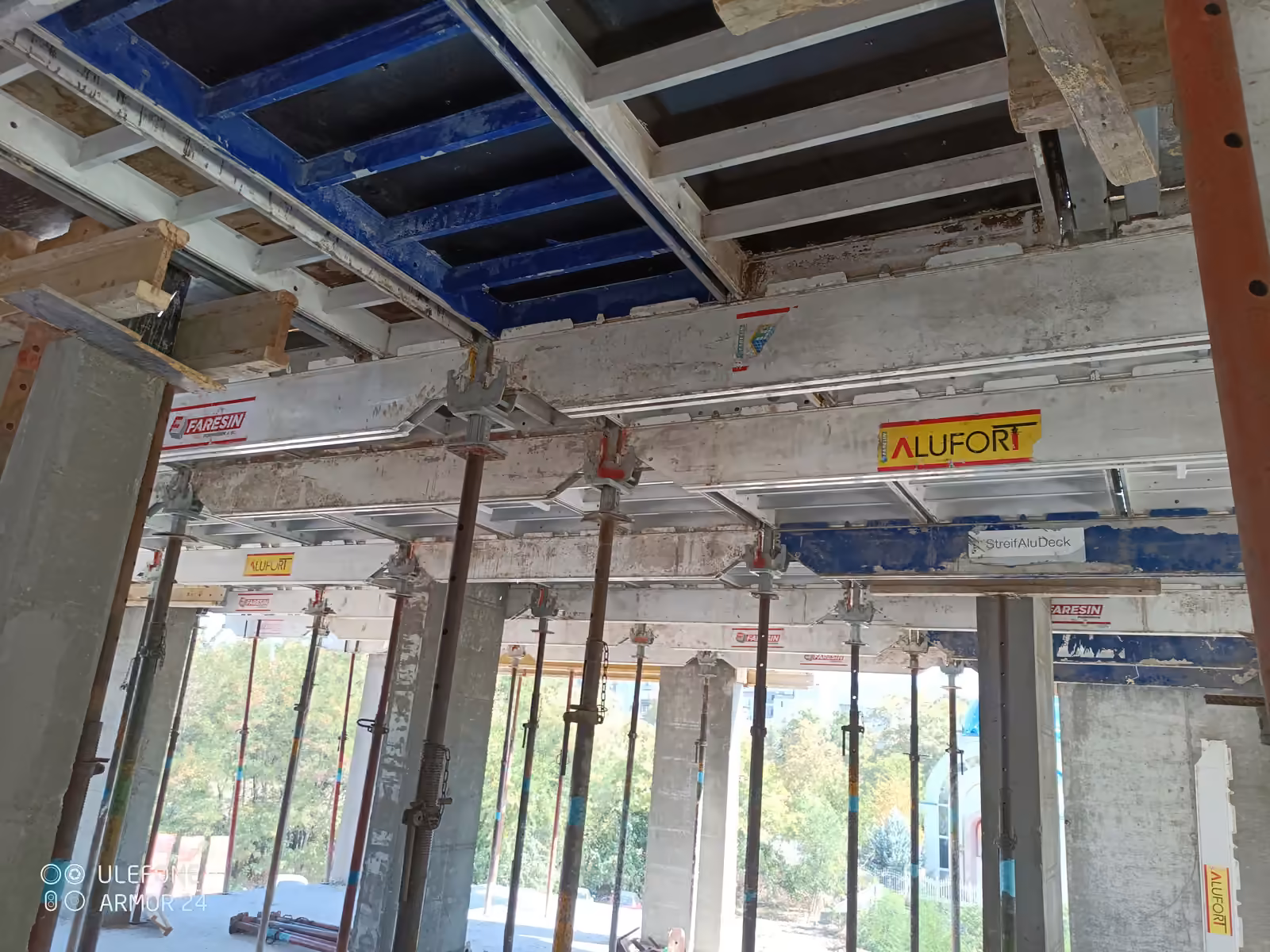

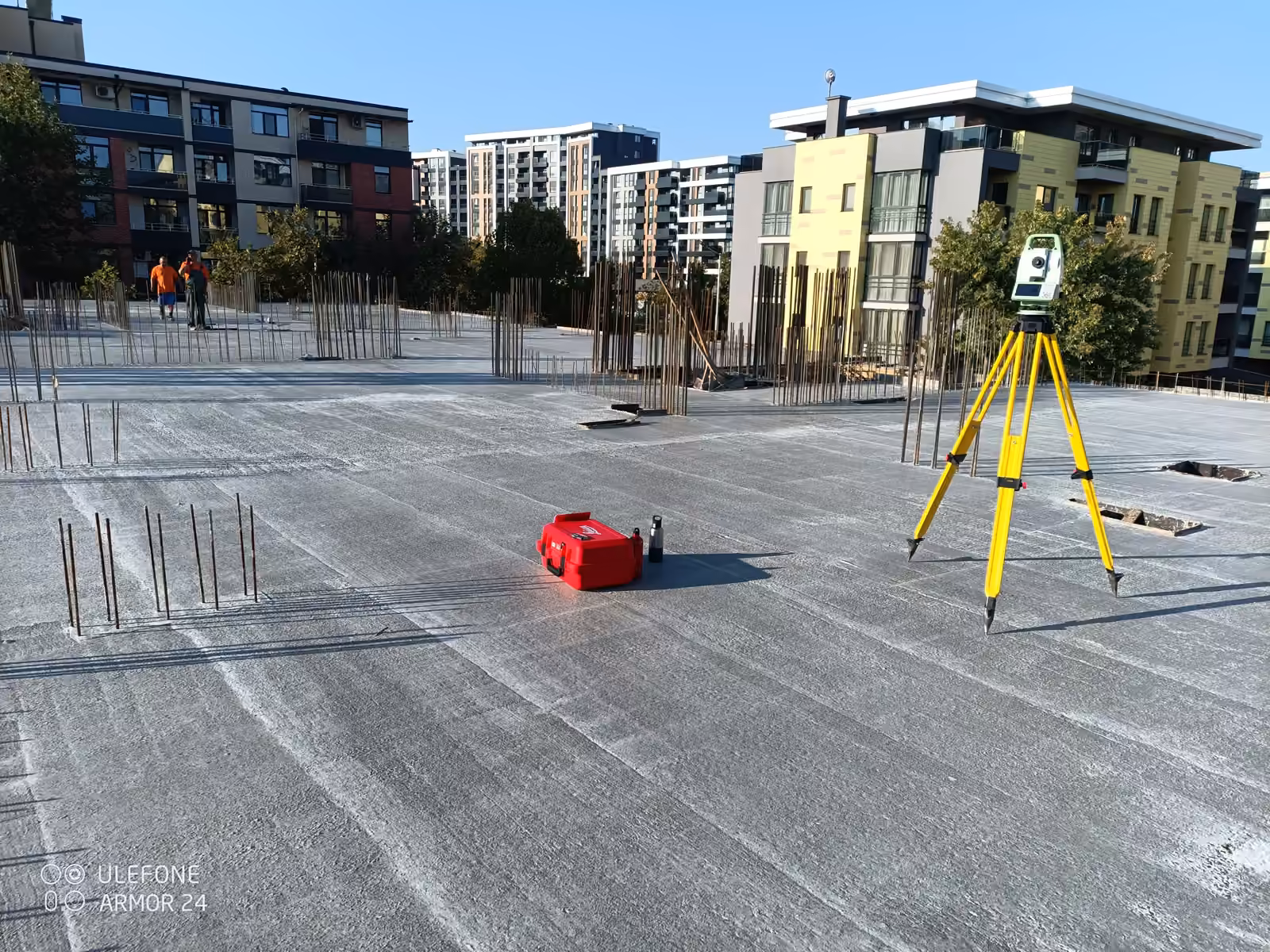

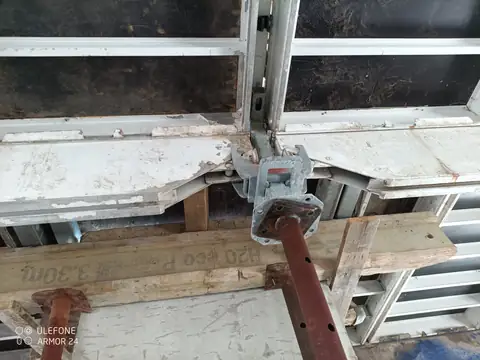

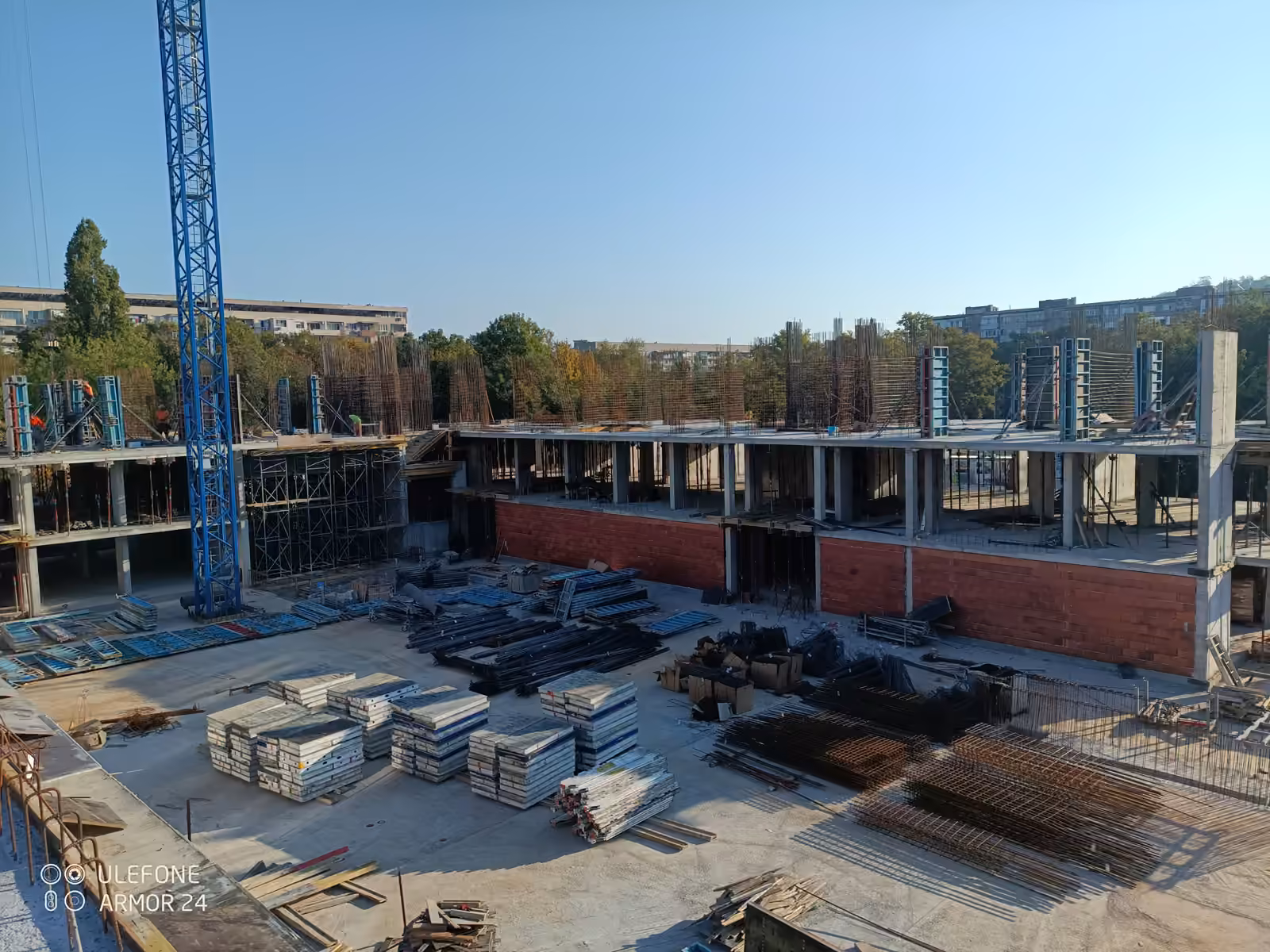

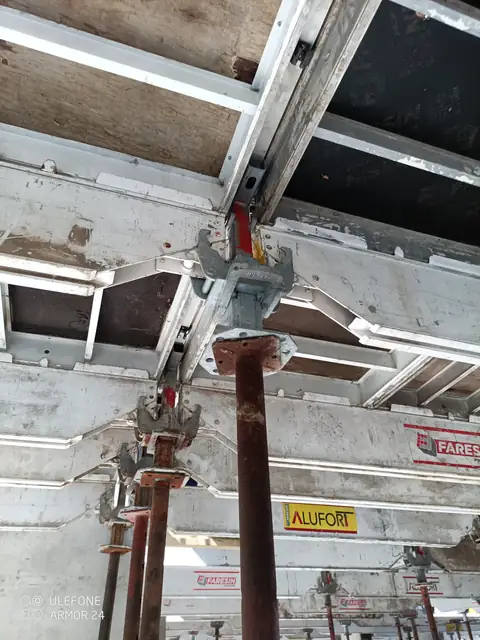

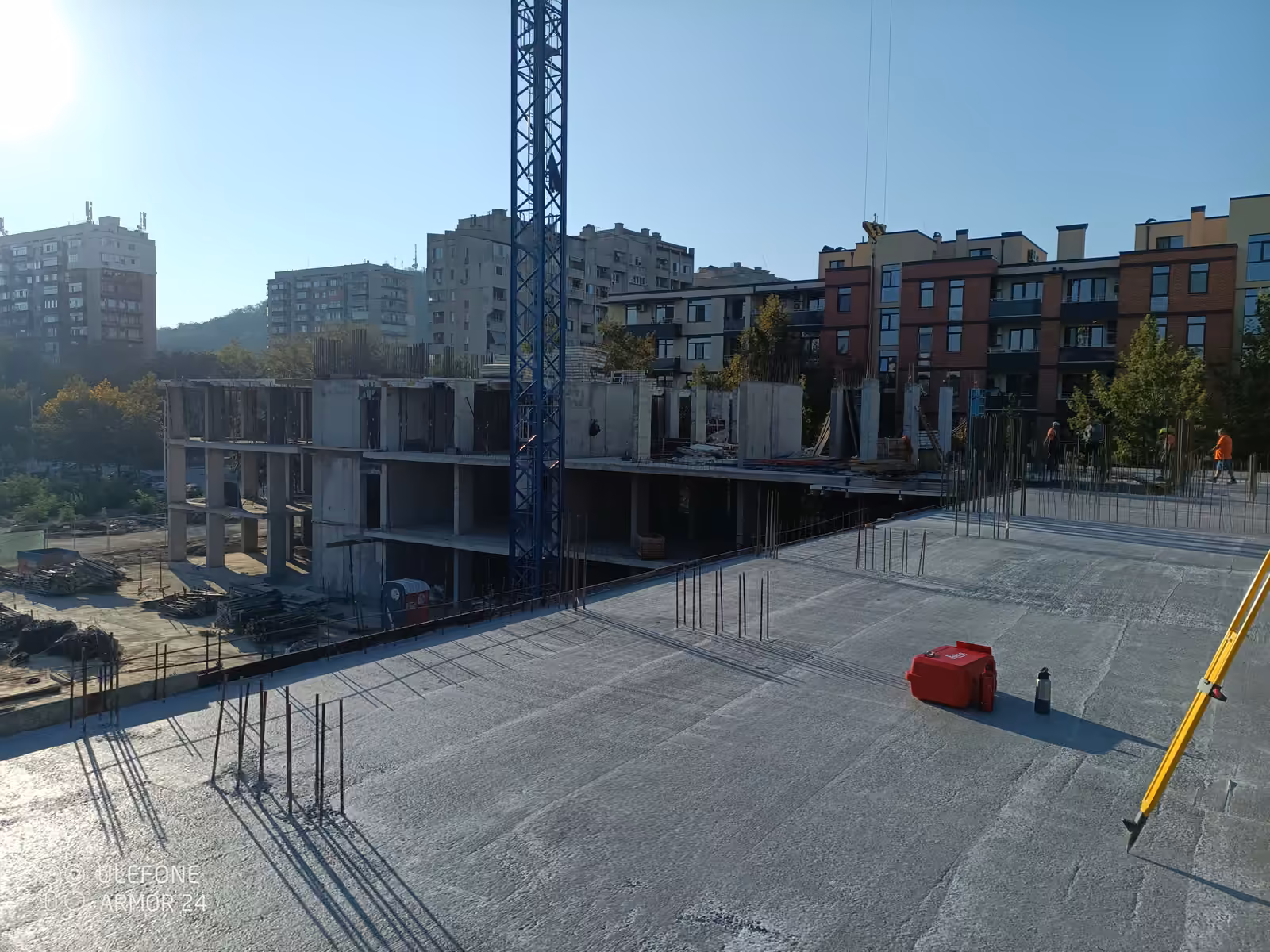

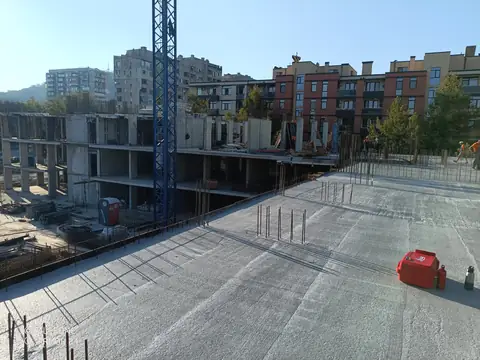

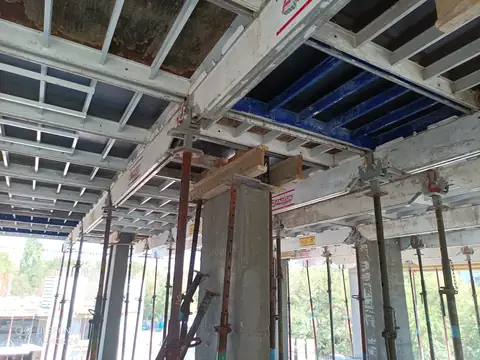

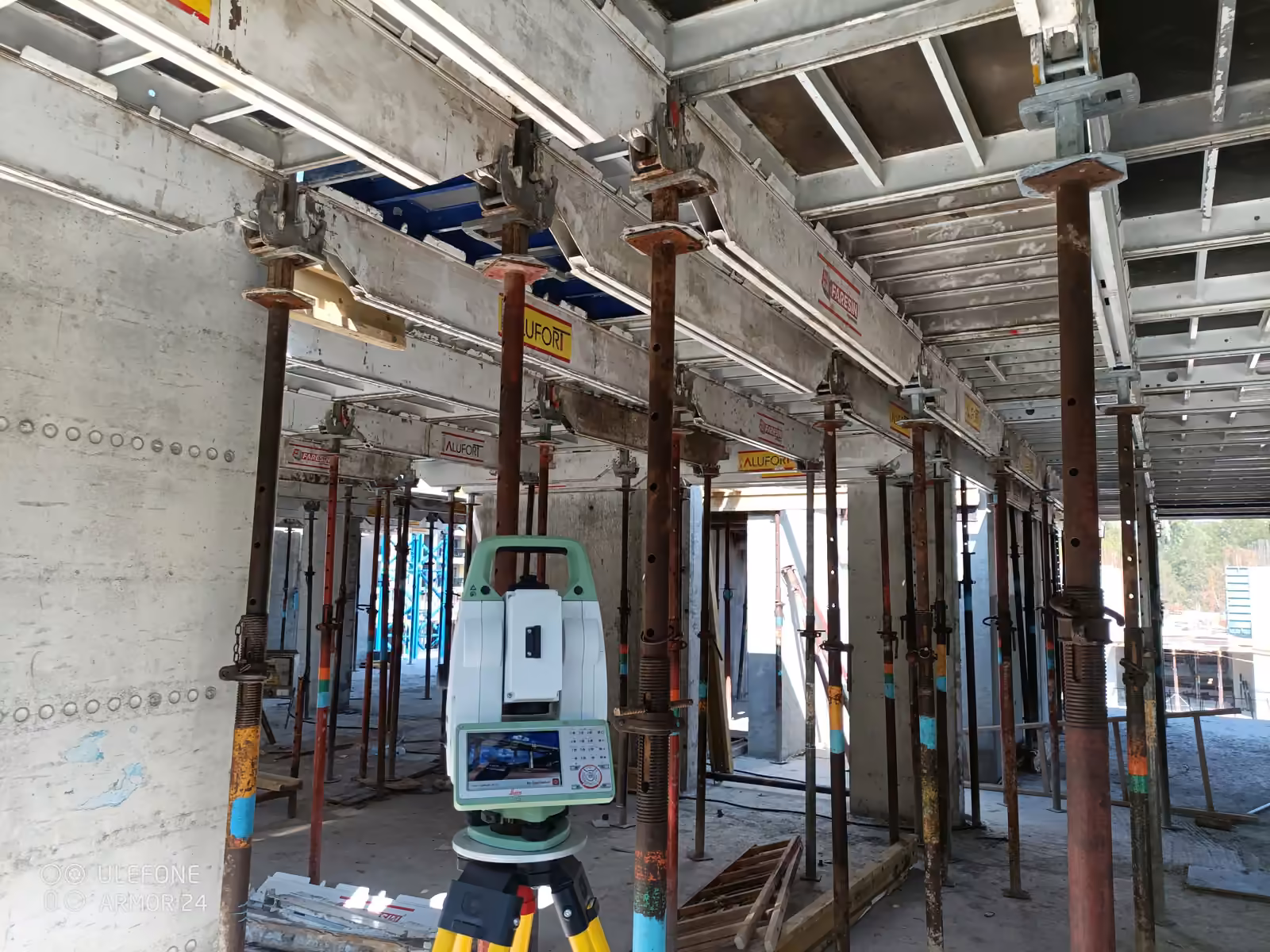

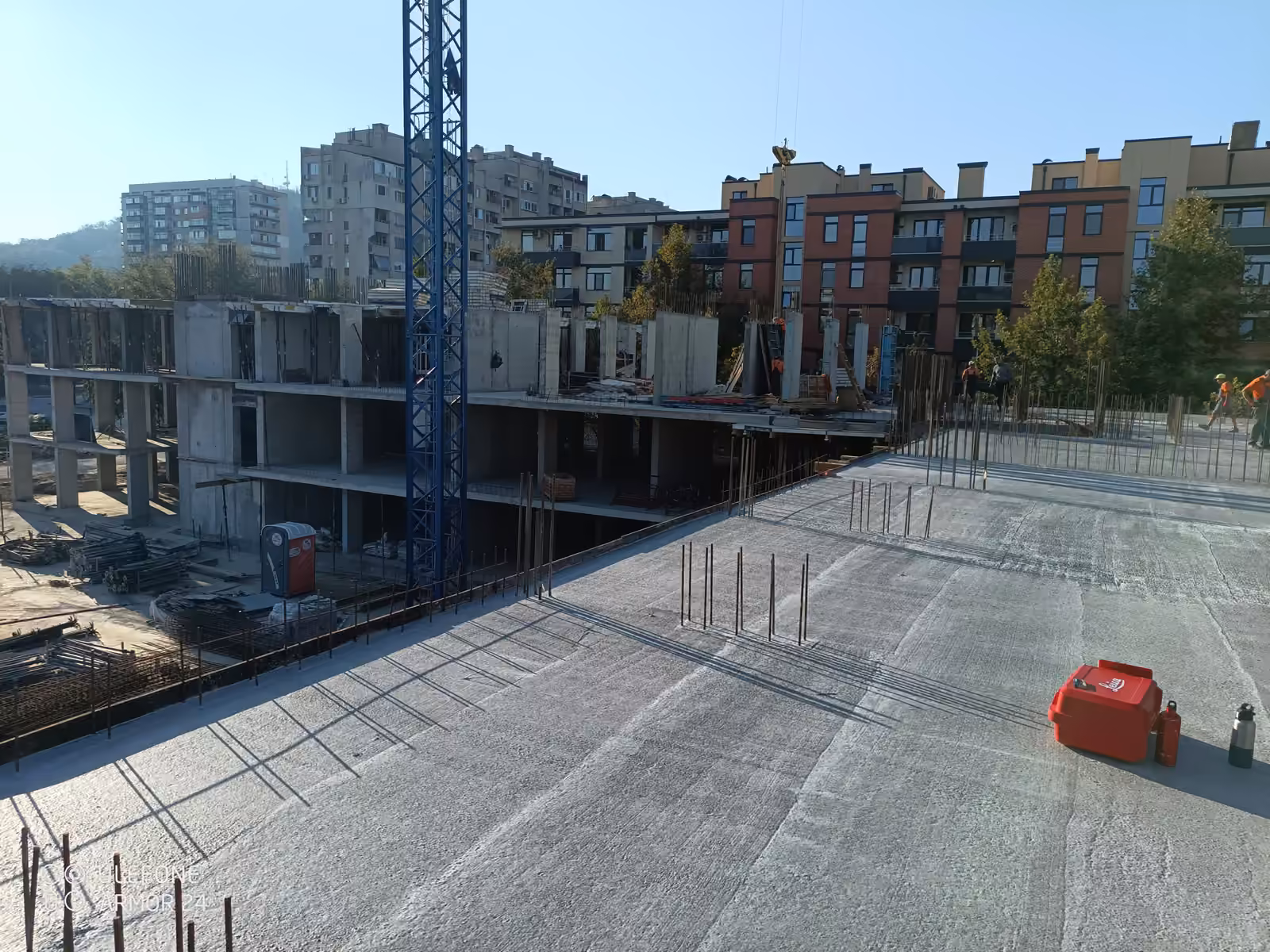

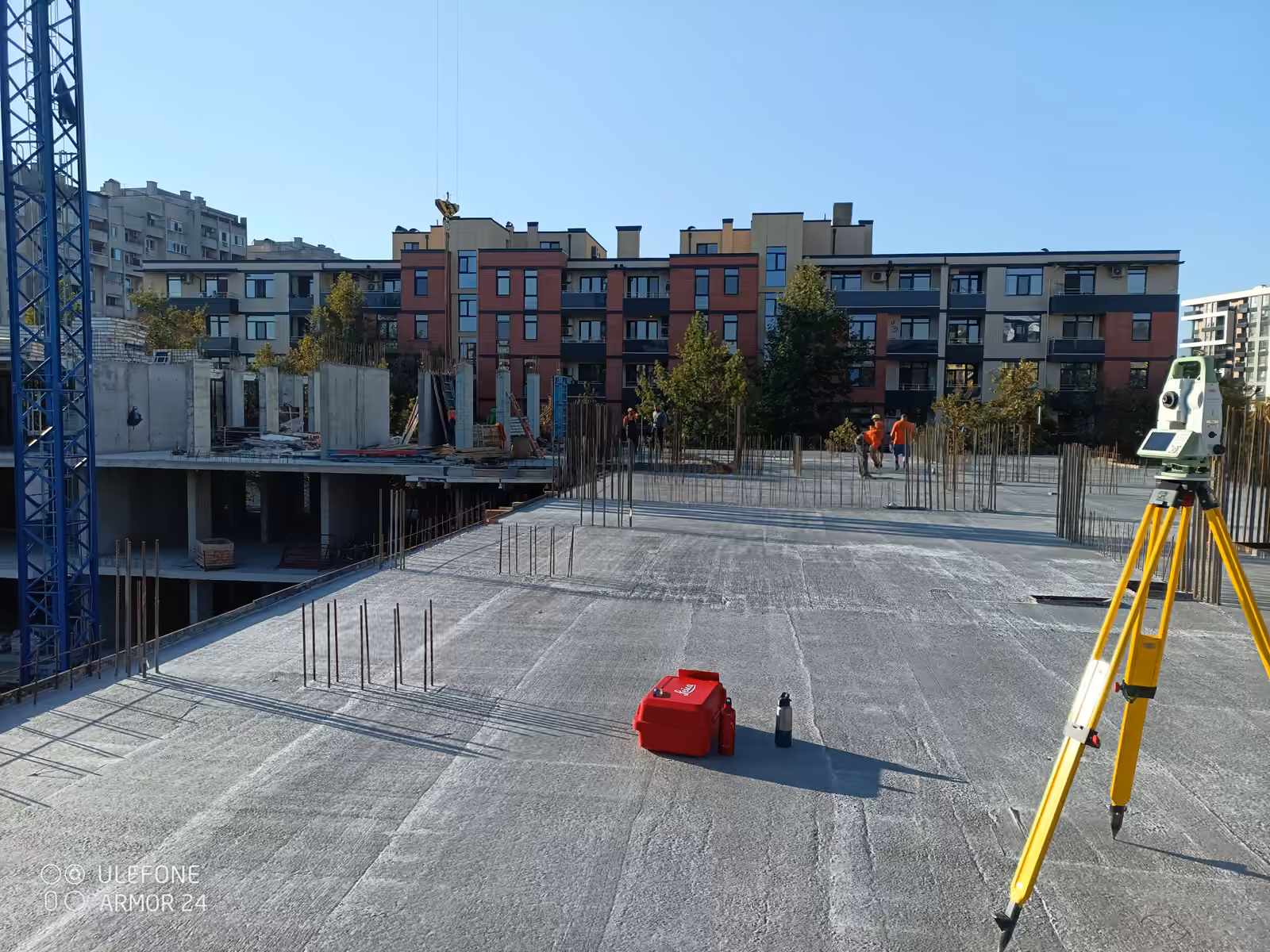

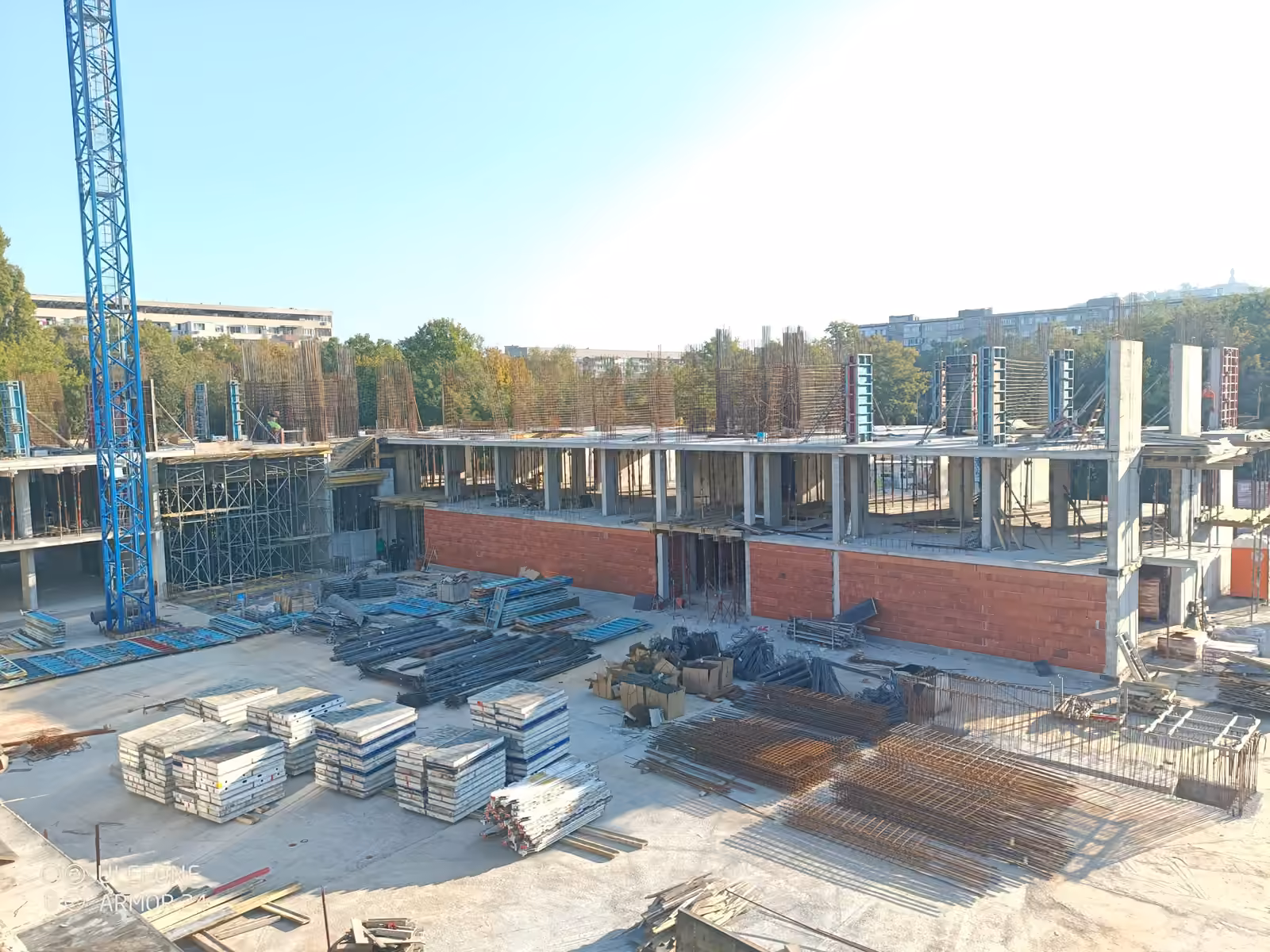

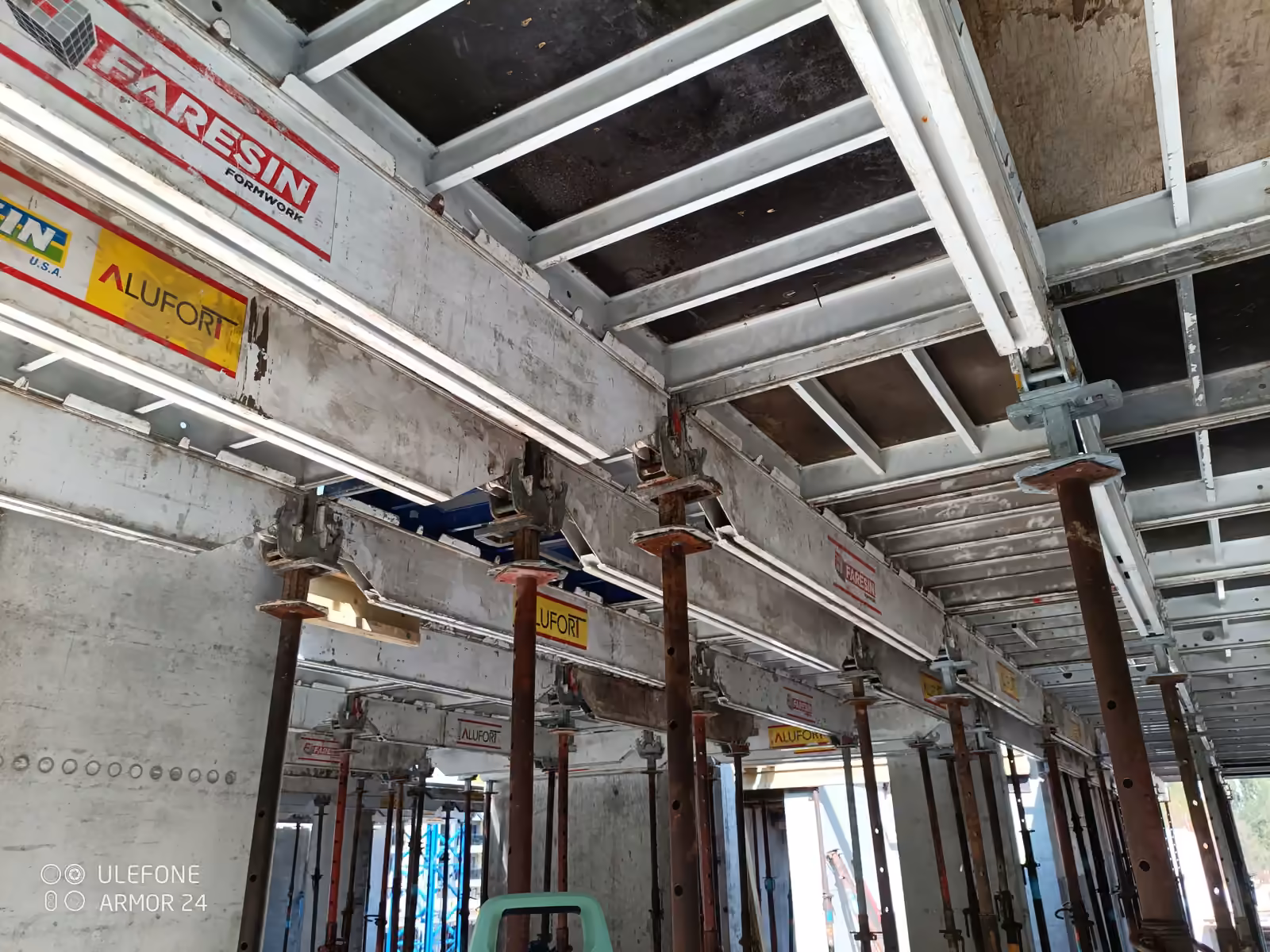

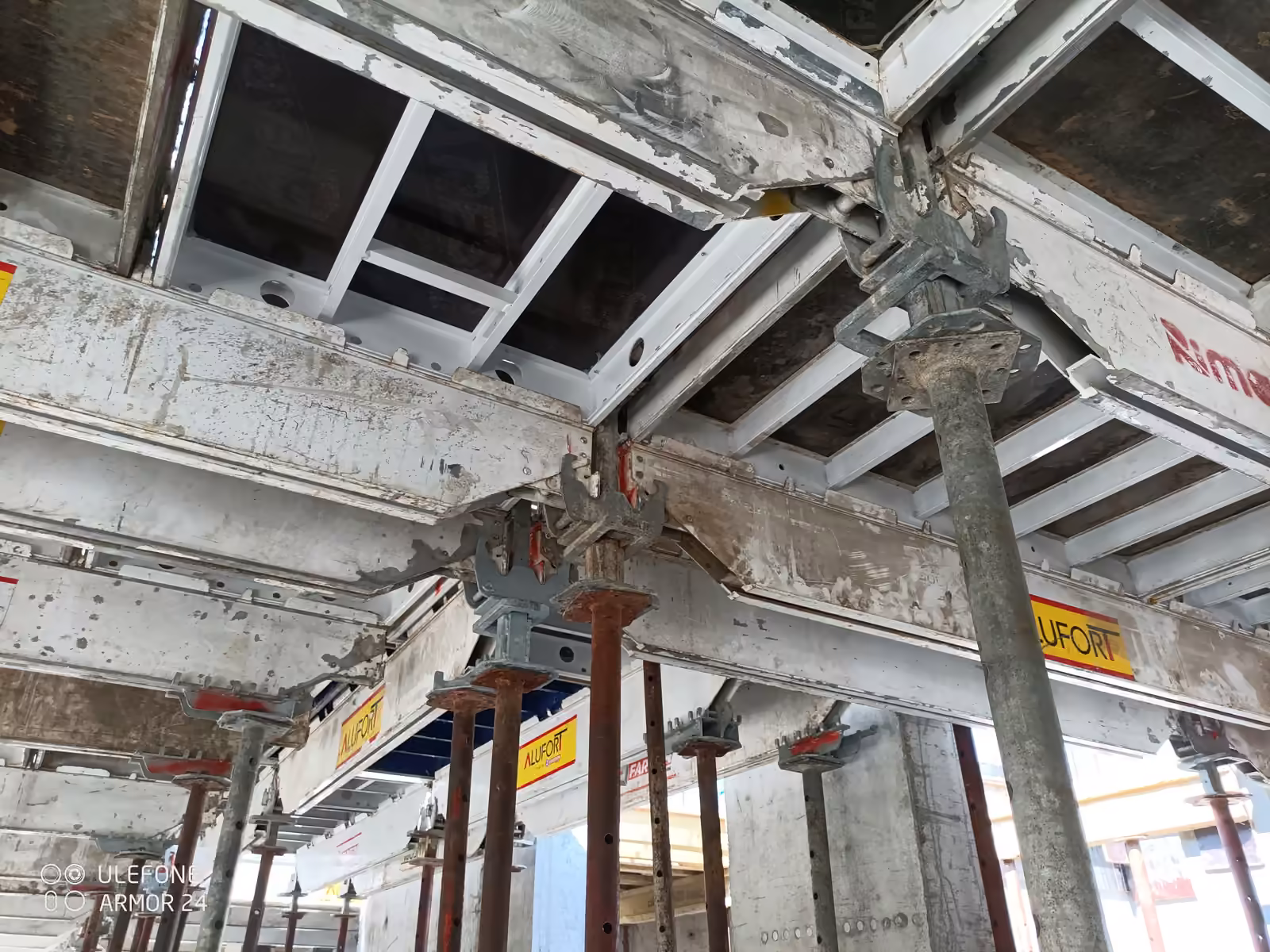

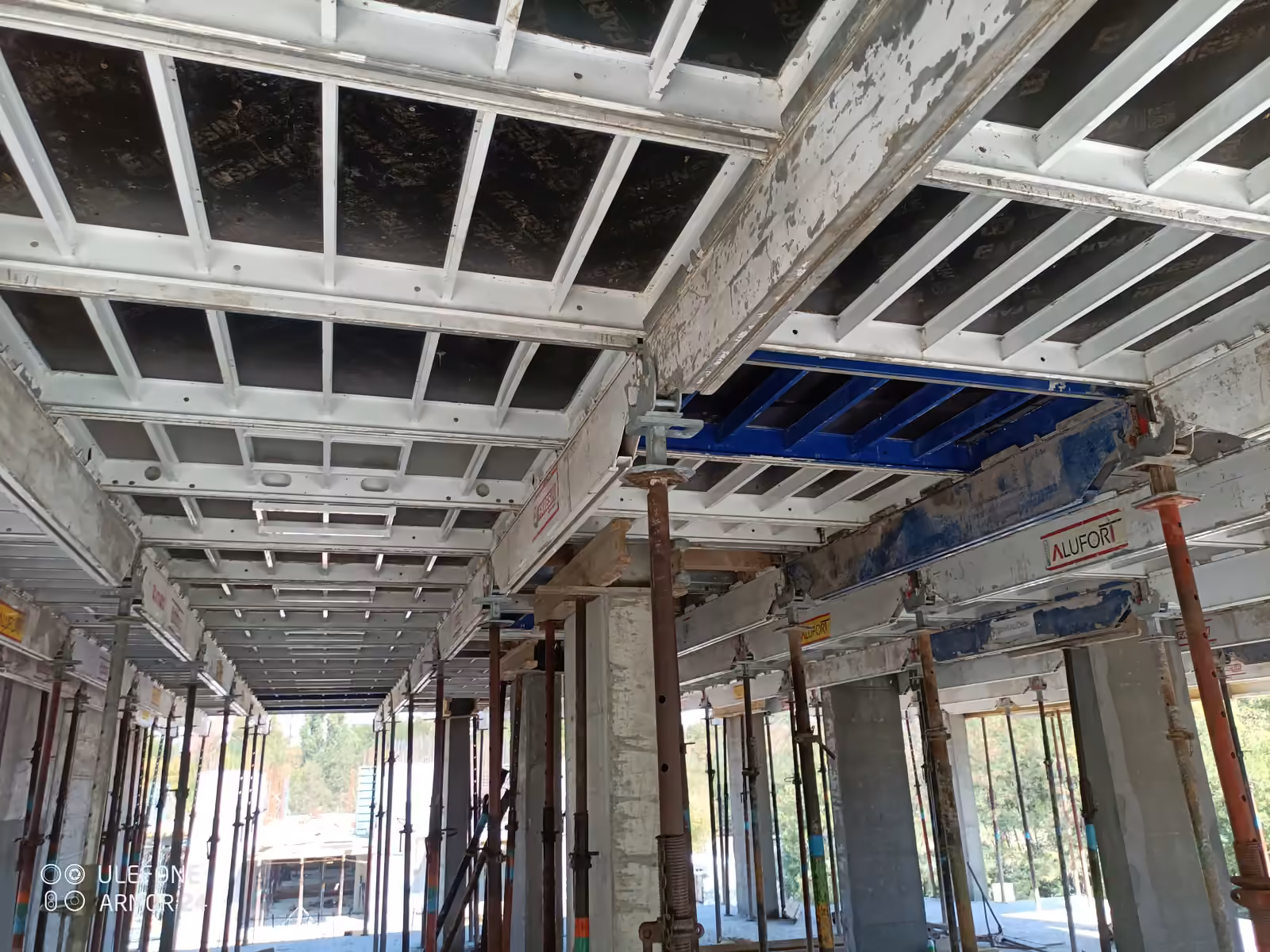

Посещение 05 28.09.2024 +6 дни от предходното посещение 20 кадъра Водещ кадър от посещението на 28.09.2024.

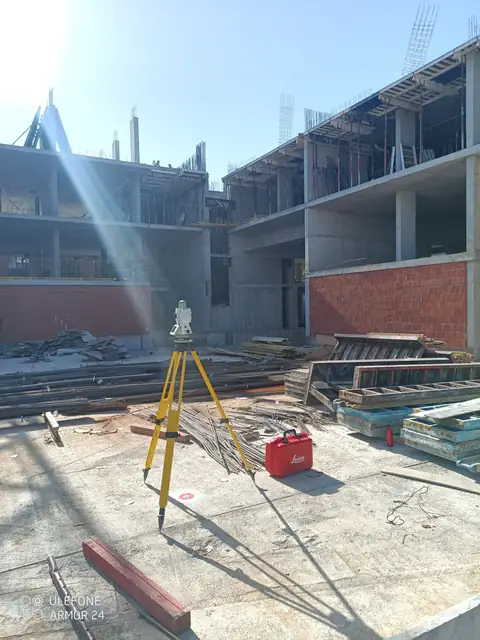

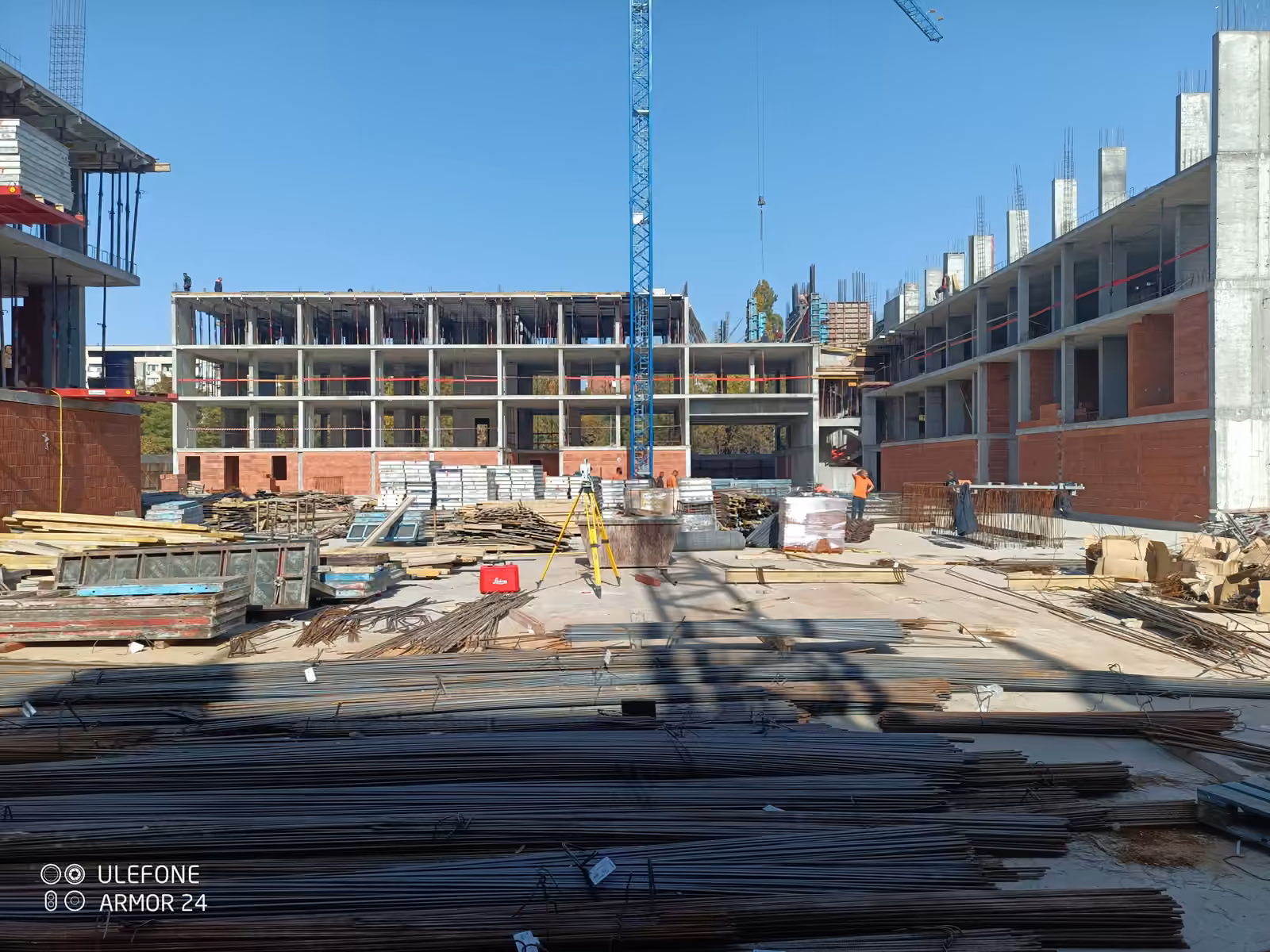

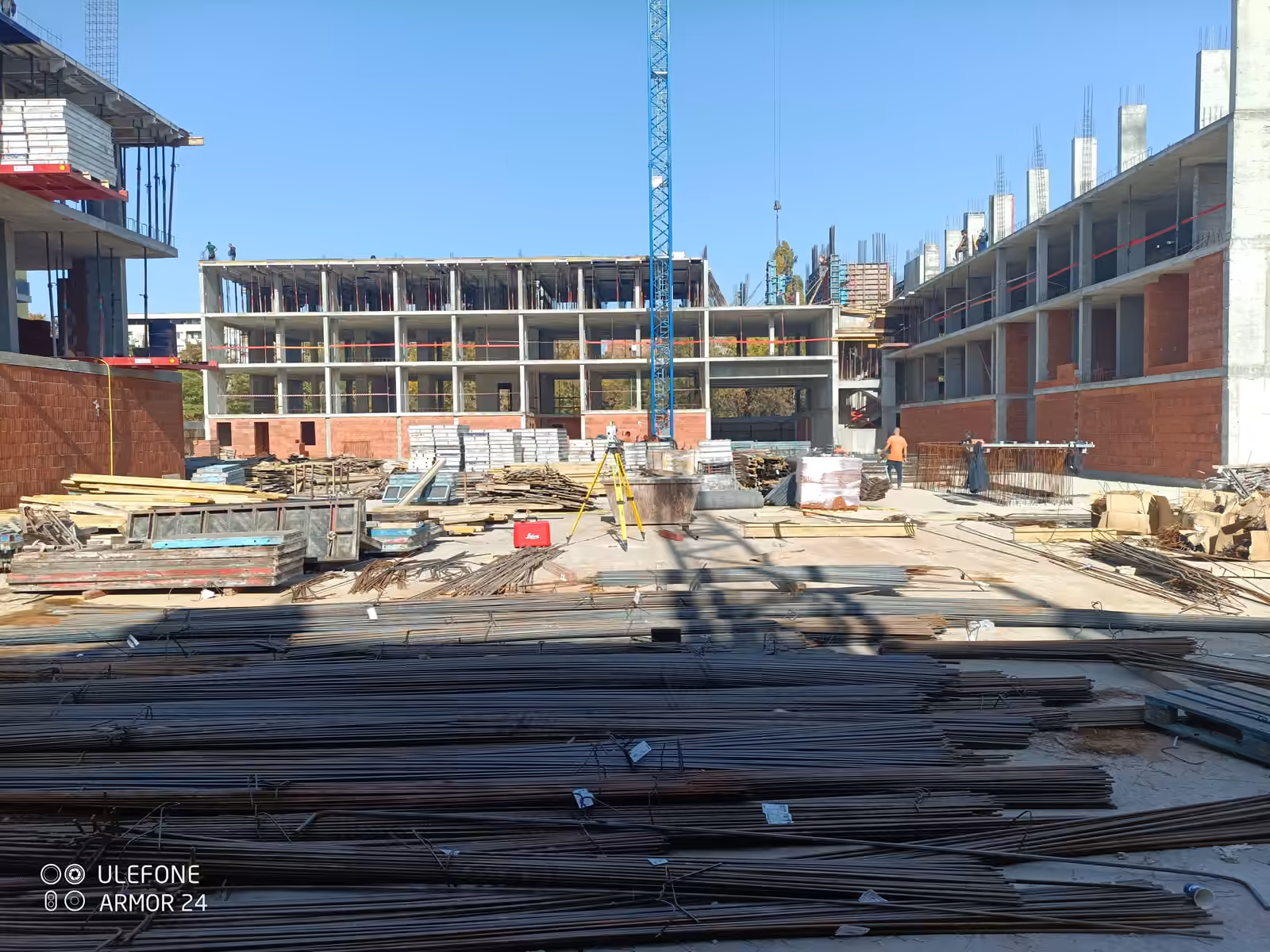

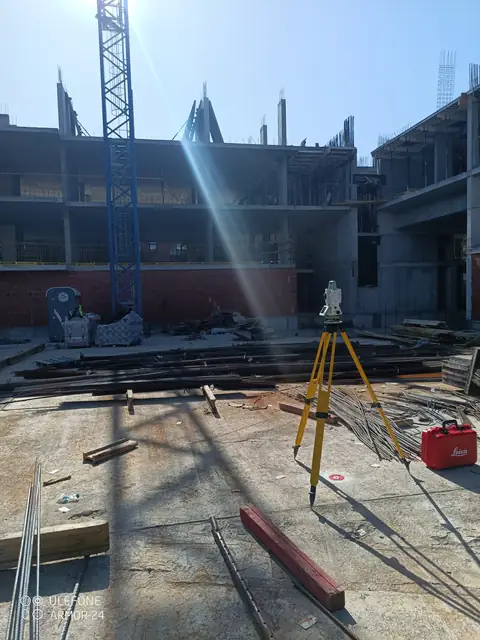

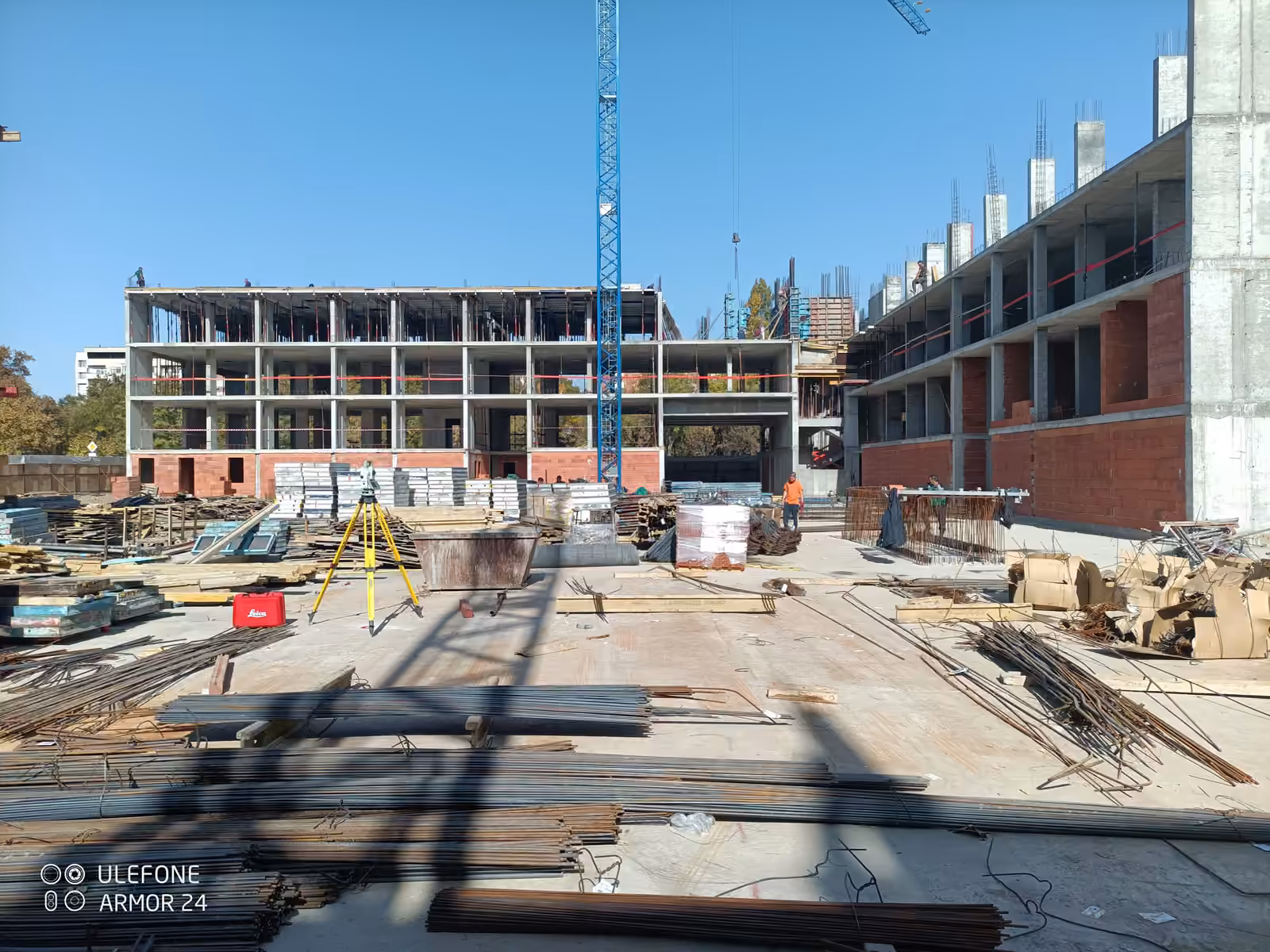

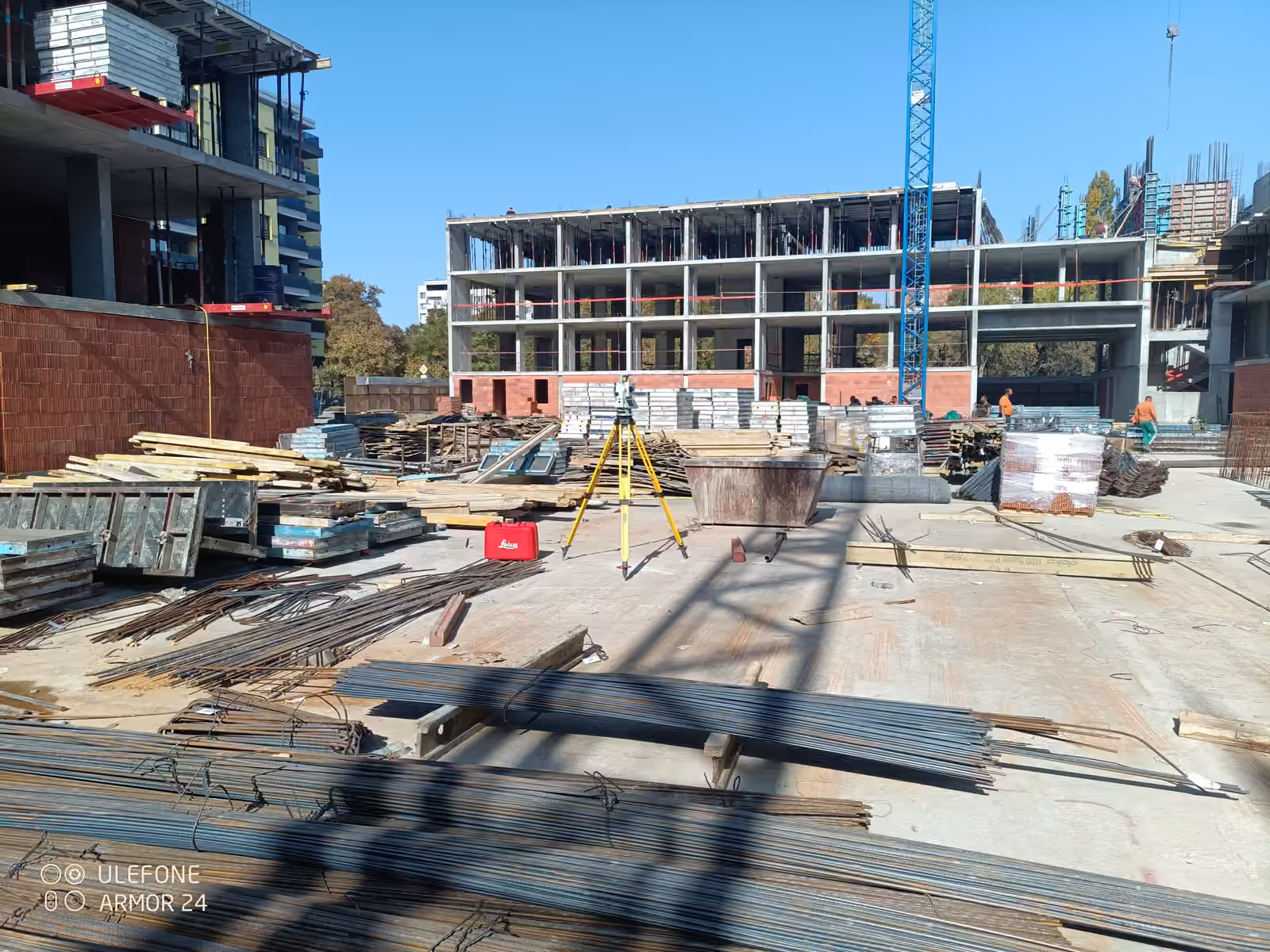

Посещение 06 28.10.2024 +30 дни от предходното посещение 7 кадъра Водещ кадър от посещението на 28.10.2024.

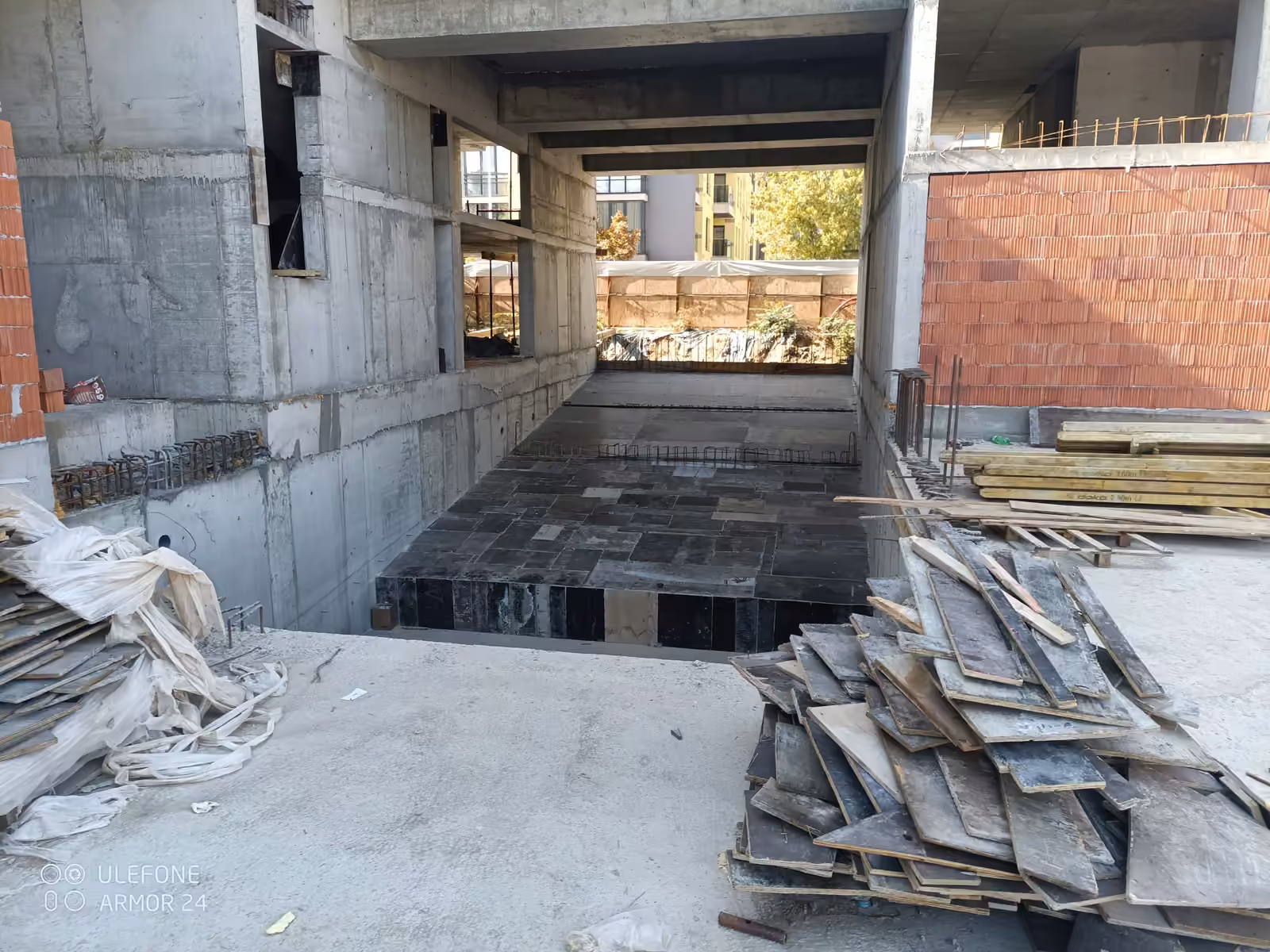

28.10.2024 · 7 кадъра

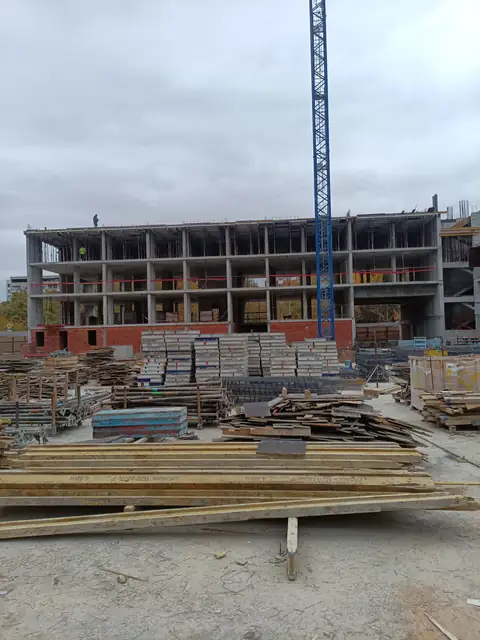

Посещение 07 03.11.2024 +6 дни от предходното посещение 1 кадър Водещ кадър от посещението на 03.11.2024.

03.11.2024 · 1 кадър

68 дни без кадър в архива

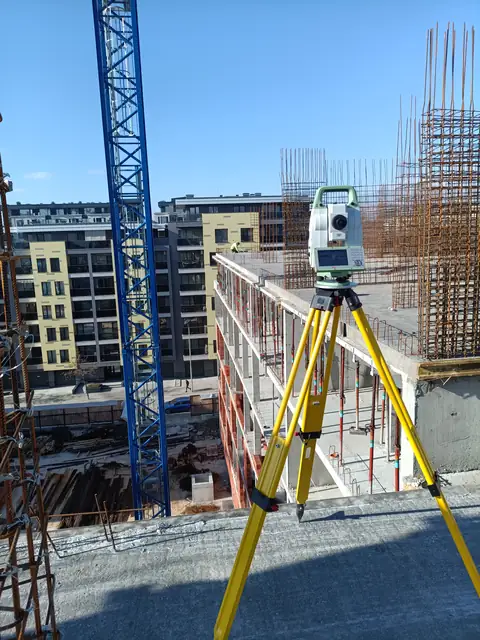

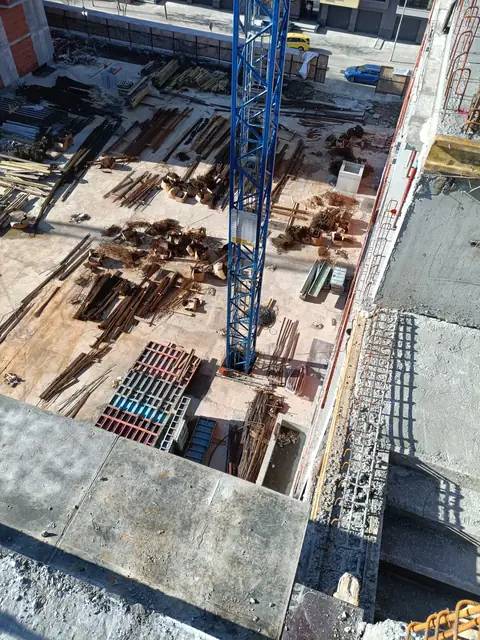

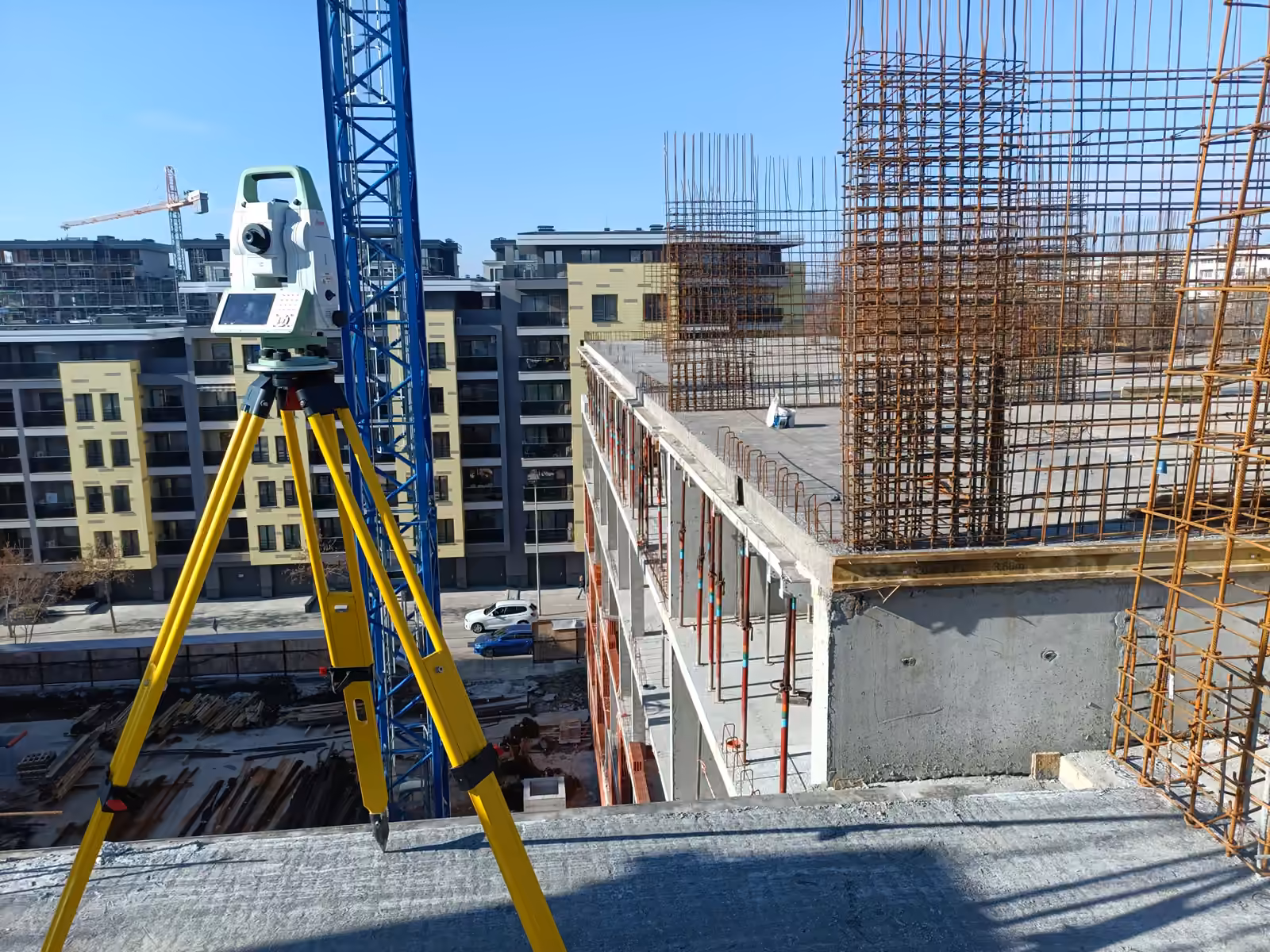

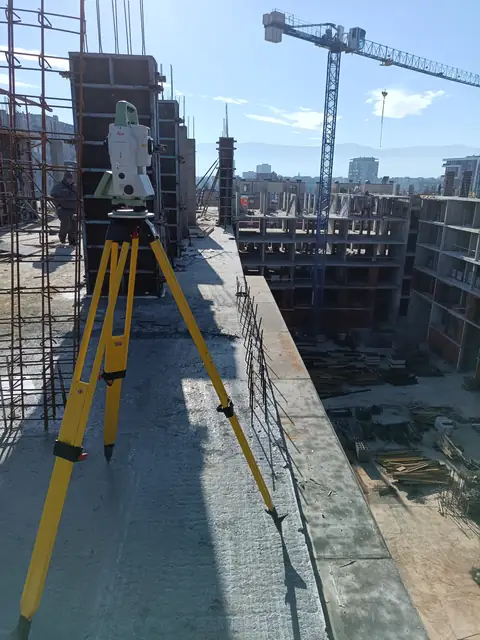

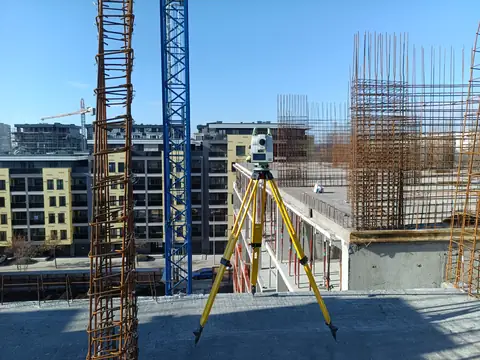

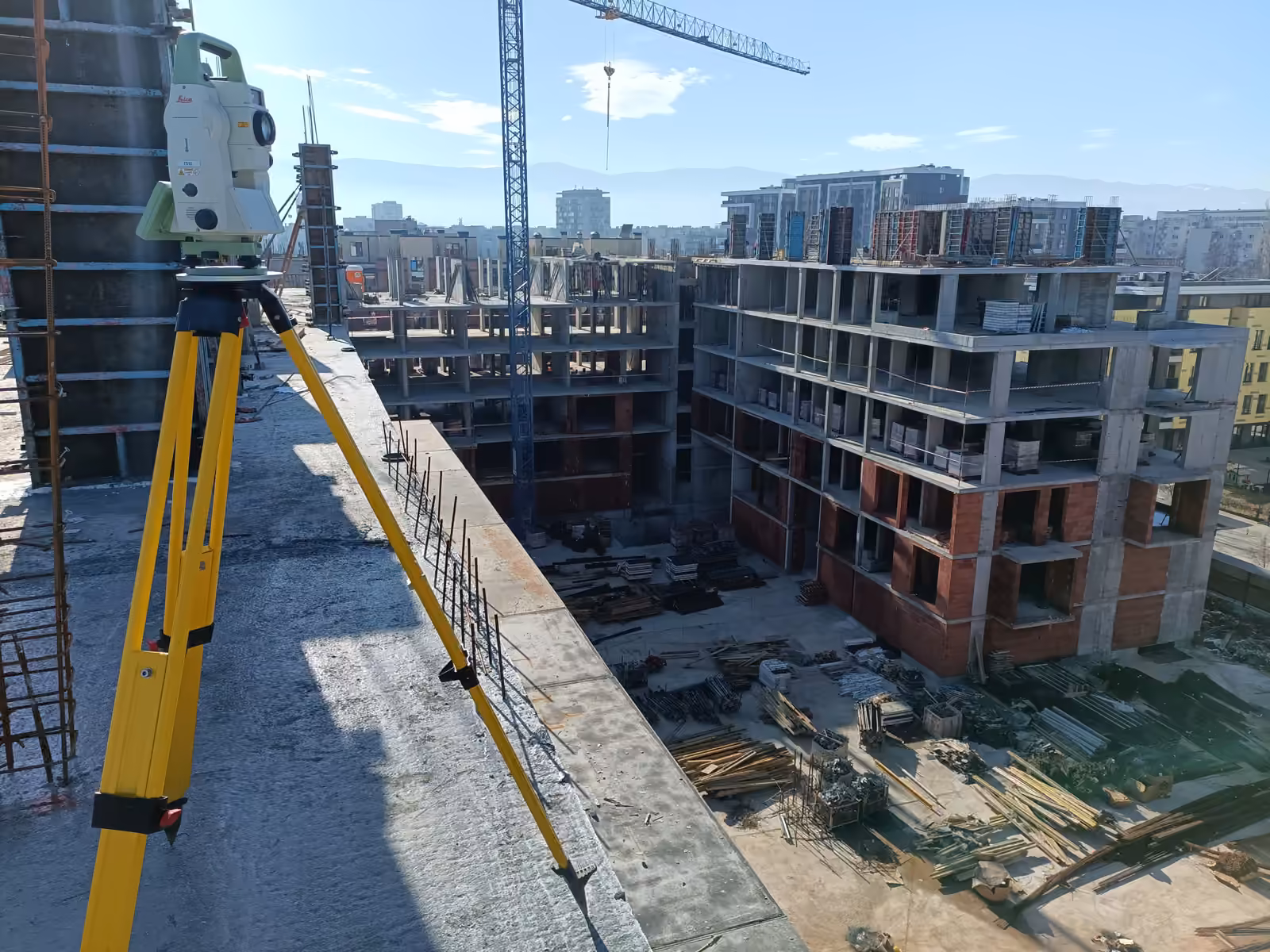

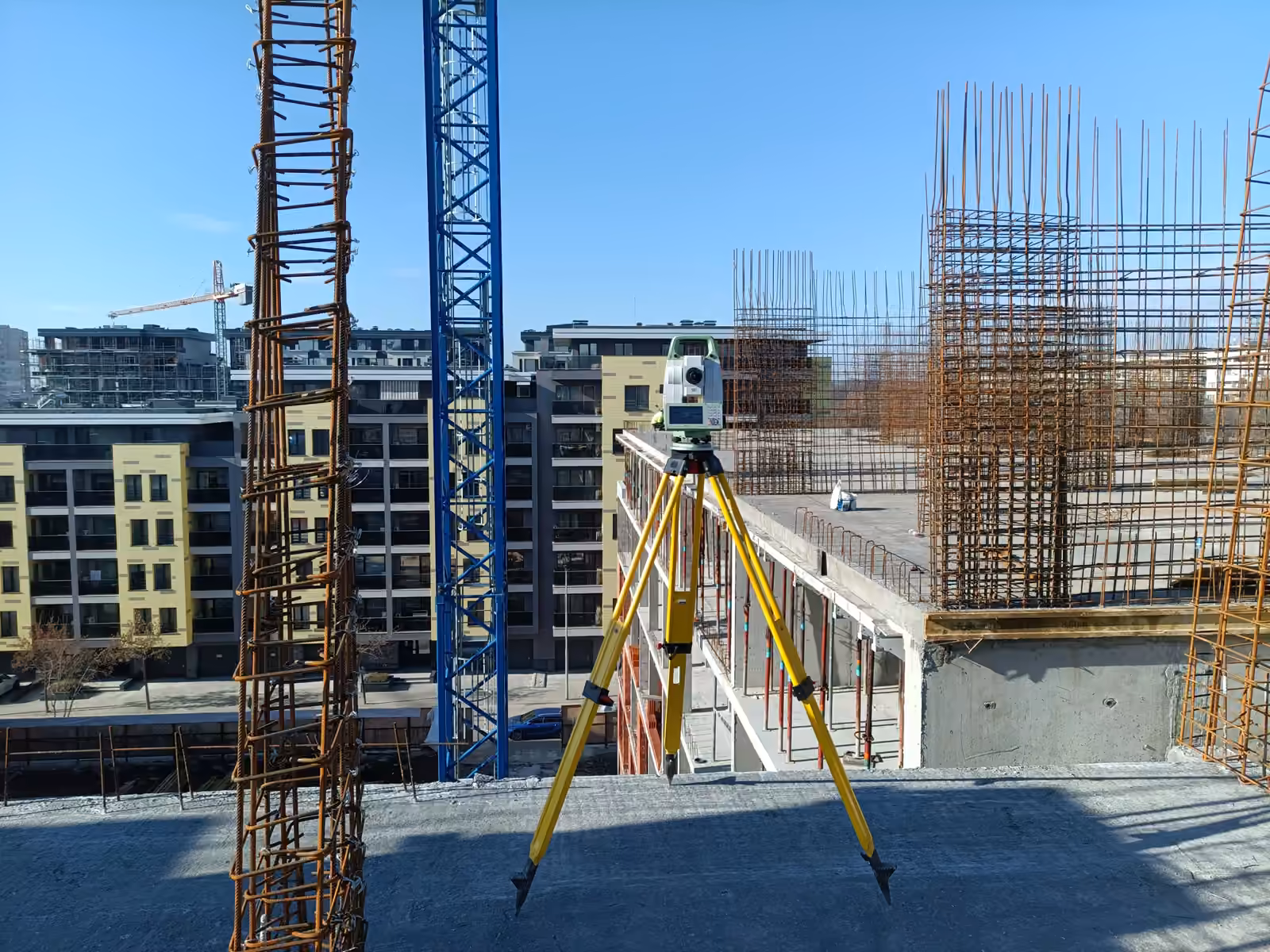

Посещение 08 10.01.2025 +68 дни от предходното посещение 6 кадъра Водещ кадър от посещението на 10.01.2025.

10.01.2025 · 6 кадъра

131 дни без кадър в архива

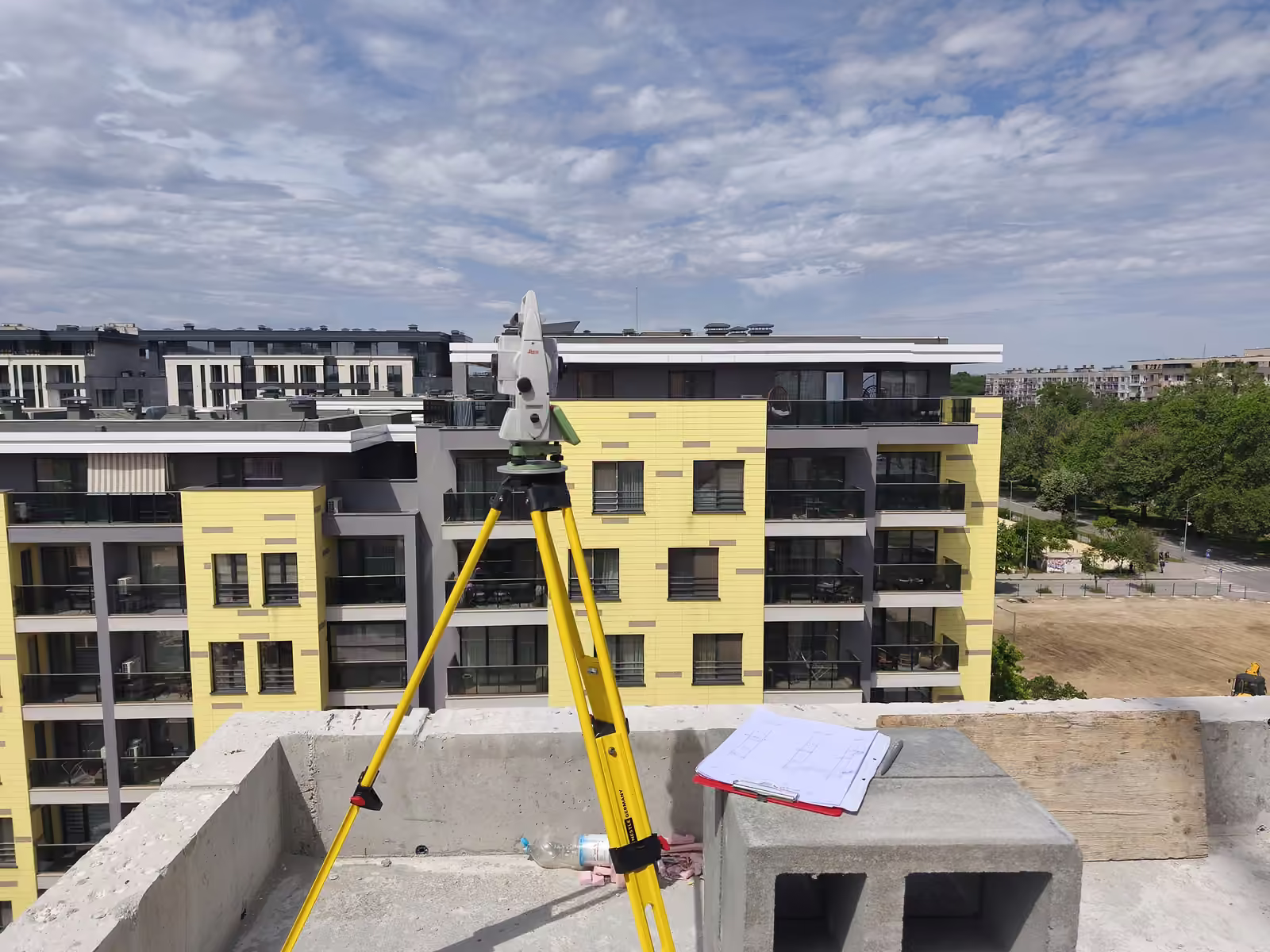

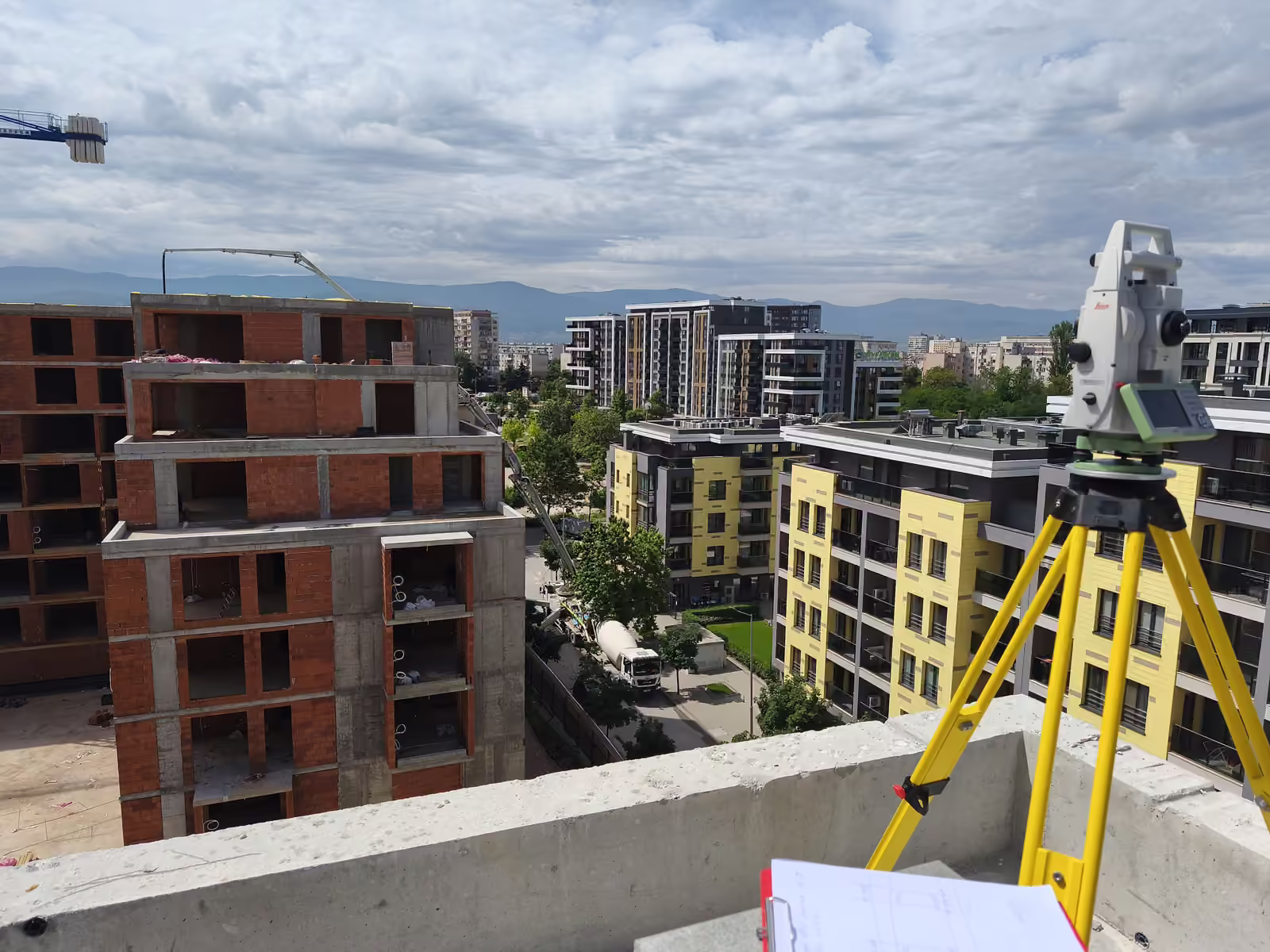

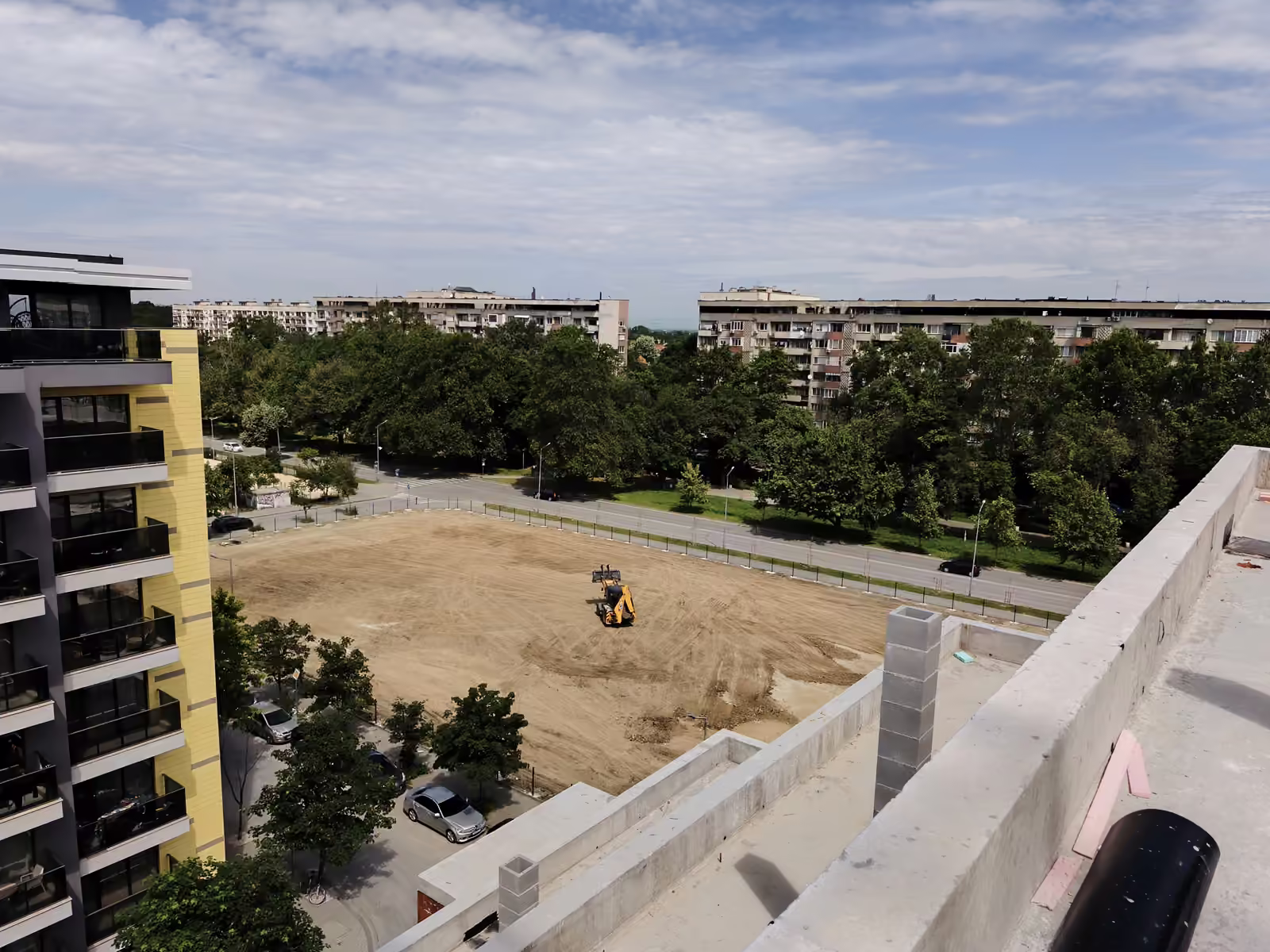

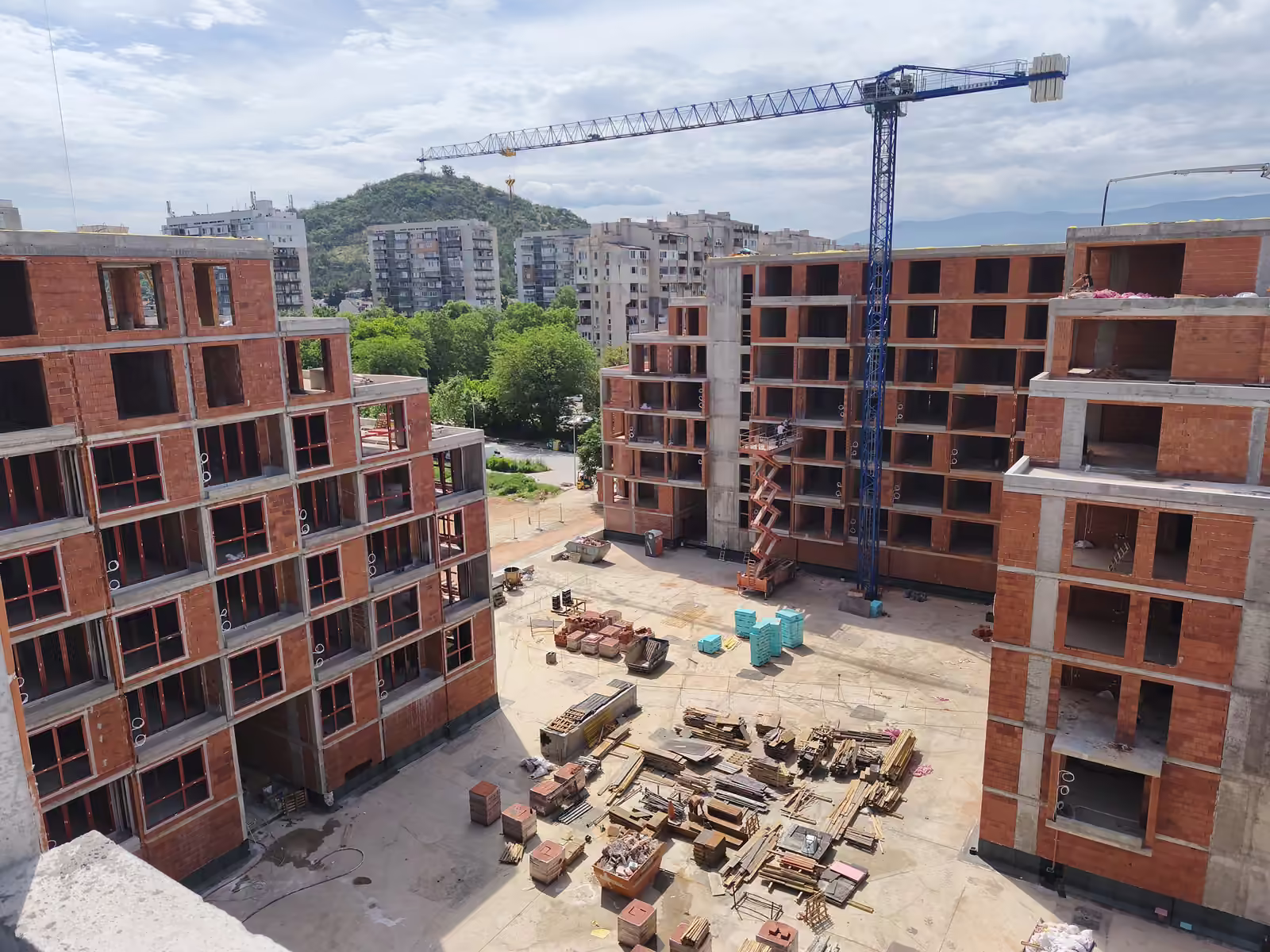

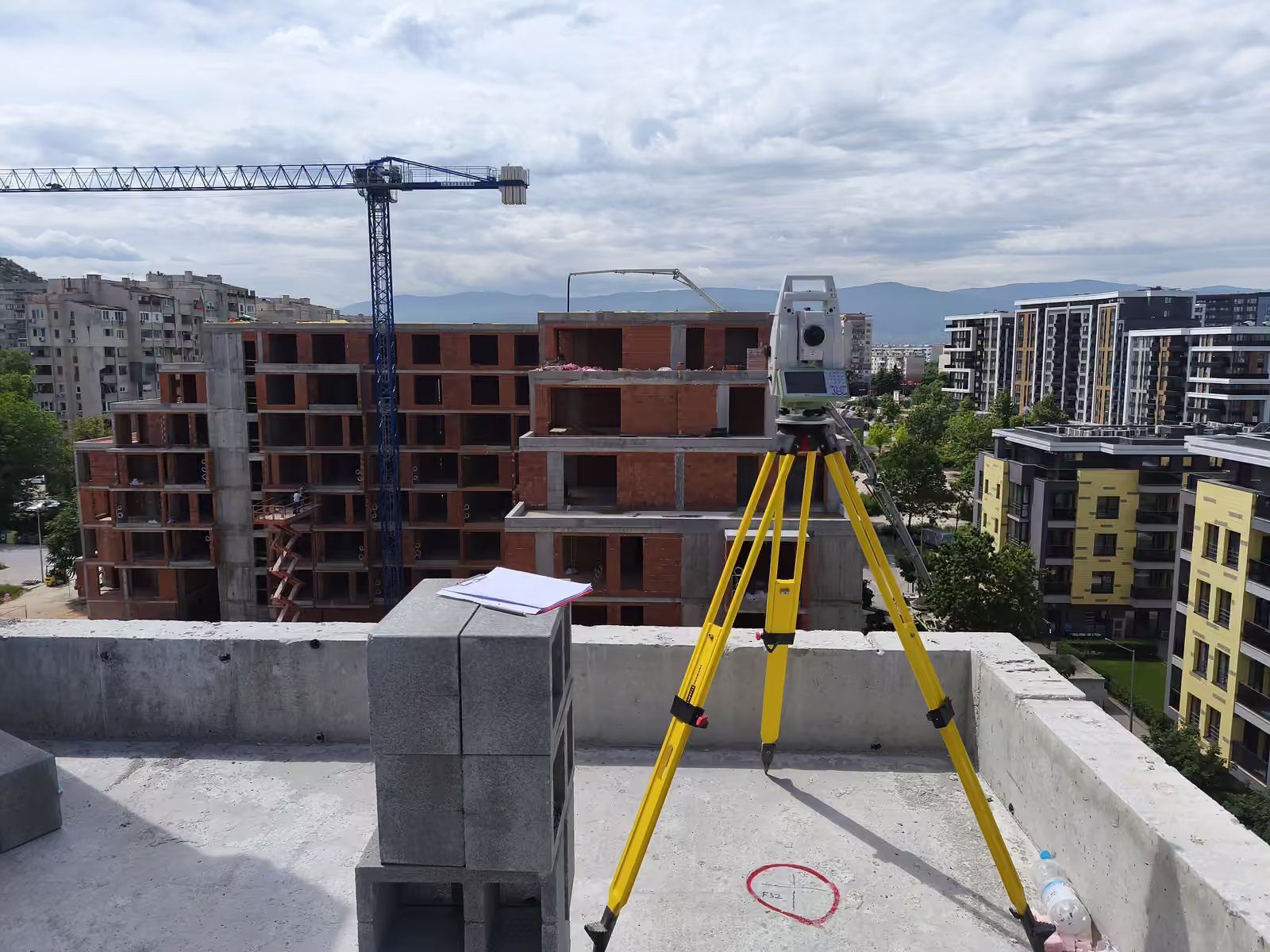

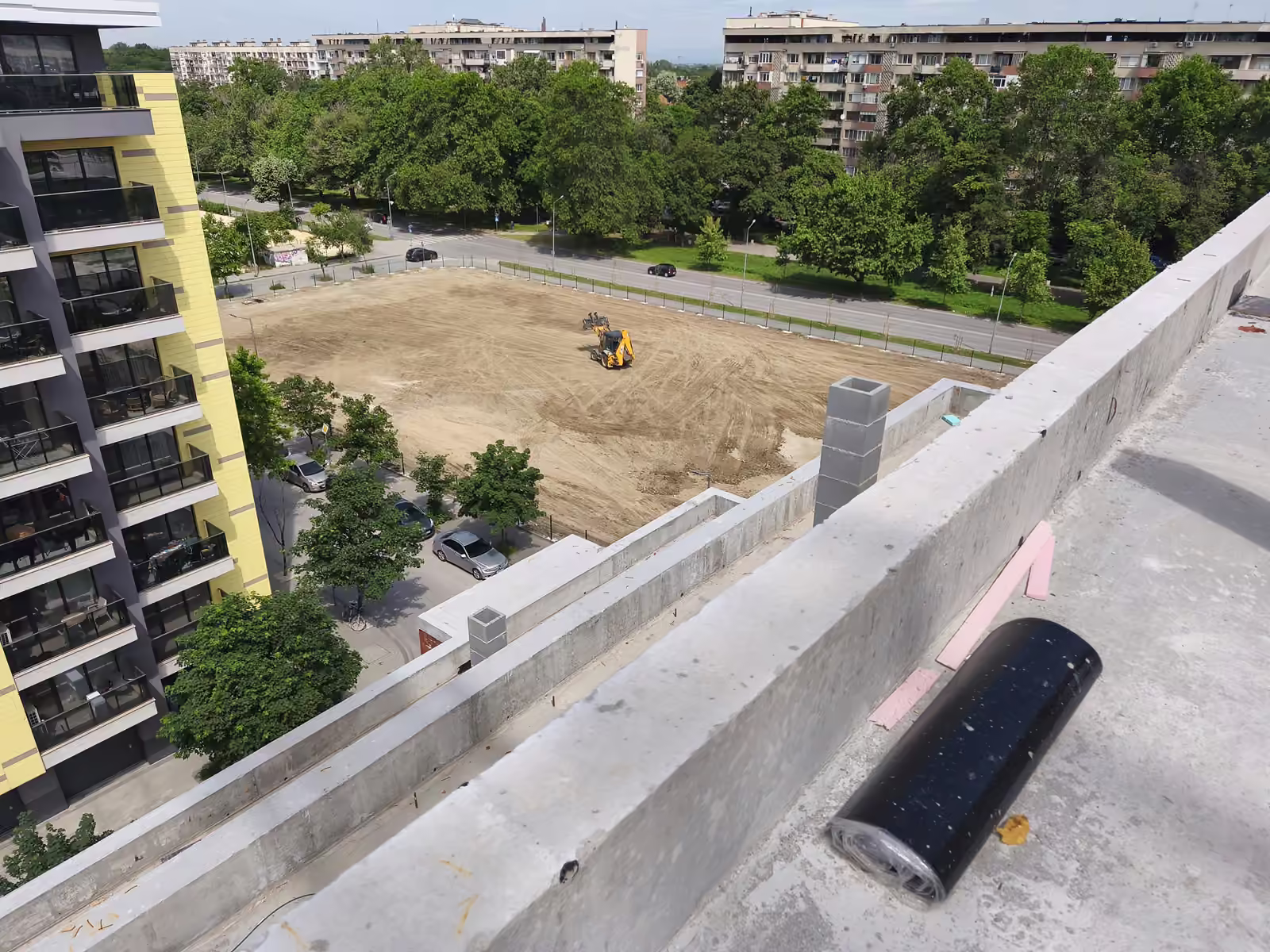

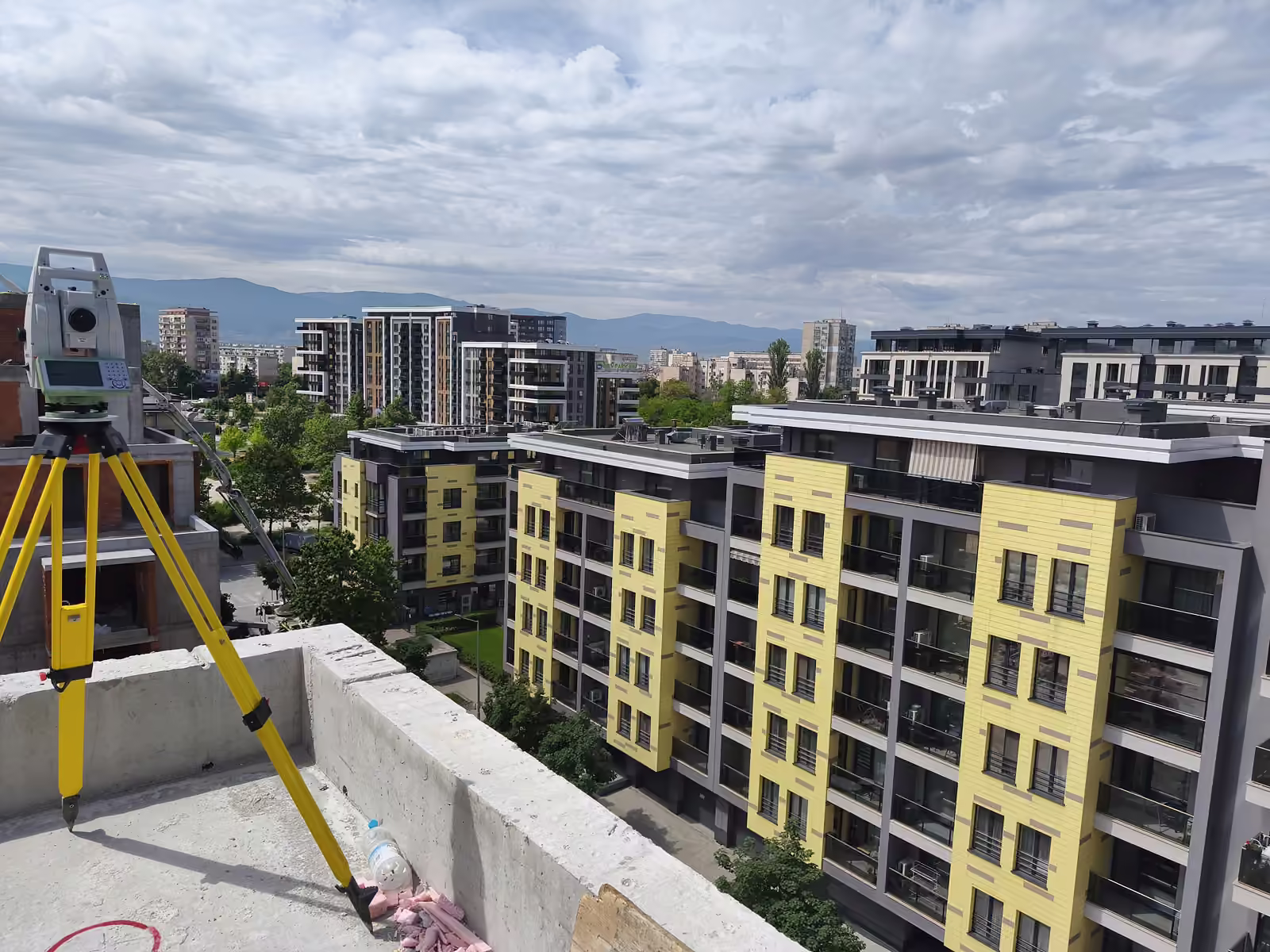

Посещение 09 21.05.2025 +131 дни от предходното посещение 7 кадъра Водещ кадър от посещението на 21.05.2025.

21.05.2025 · 7 кадъра

119 дни без кадър в архива

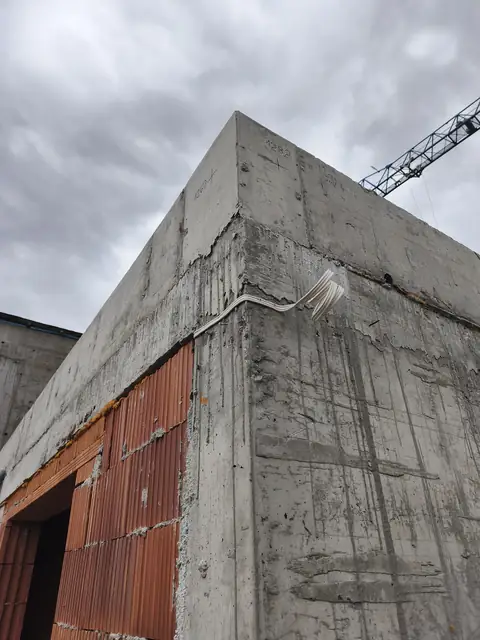

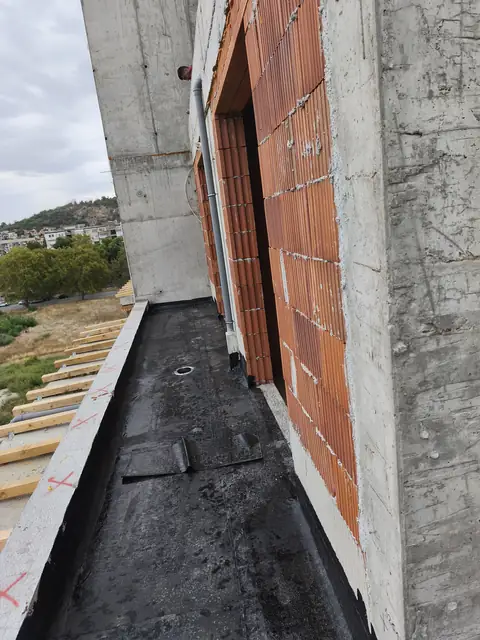

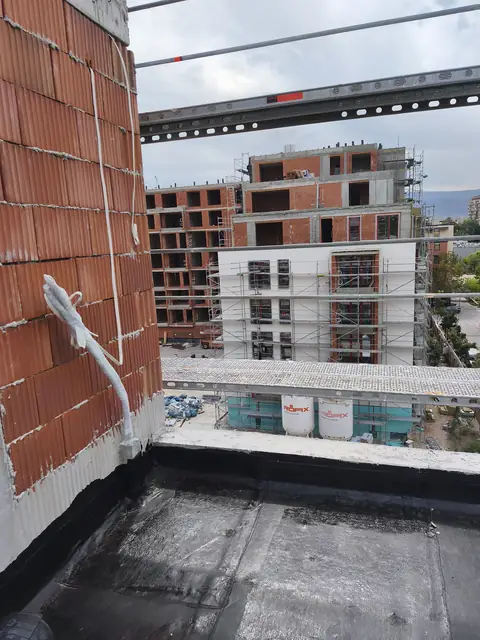

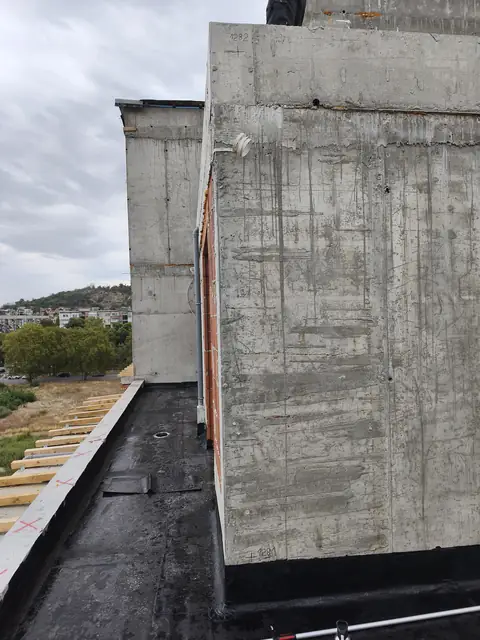

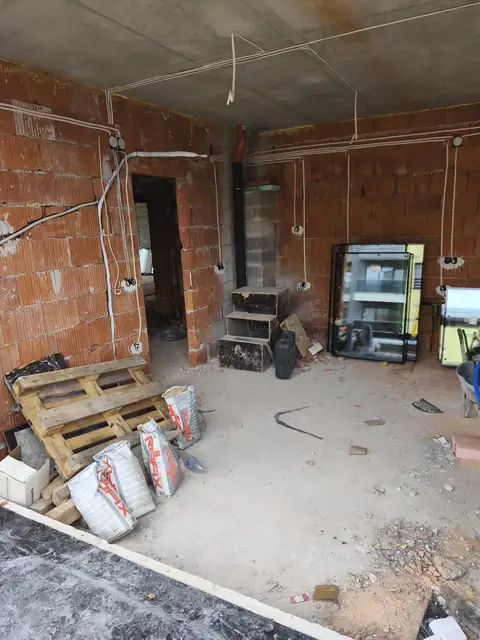

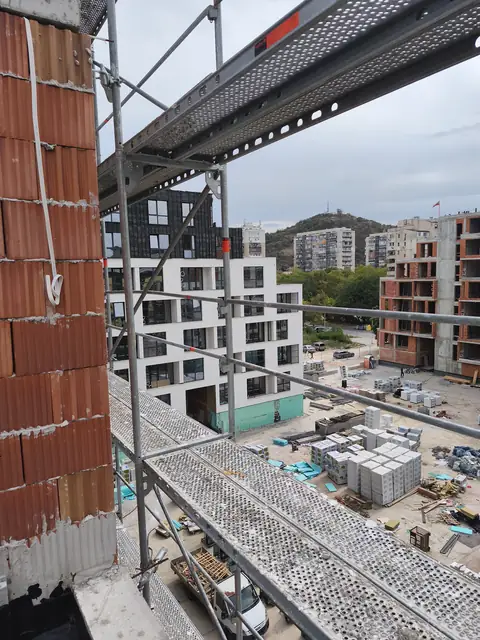

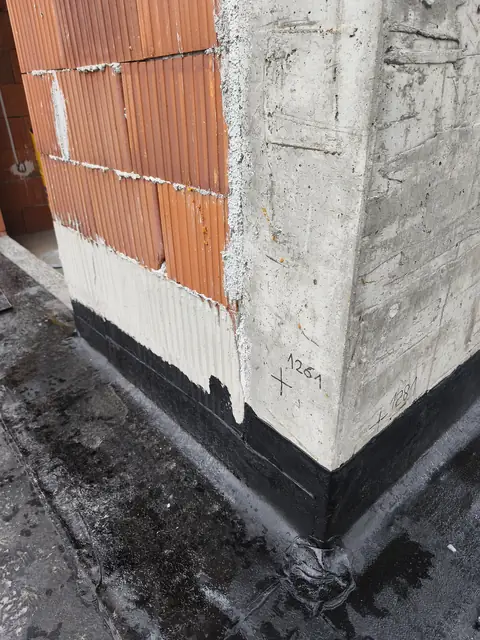

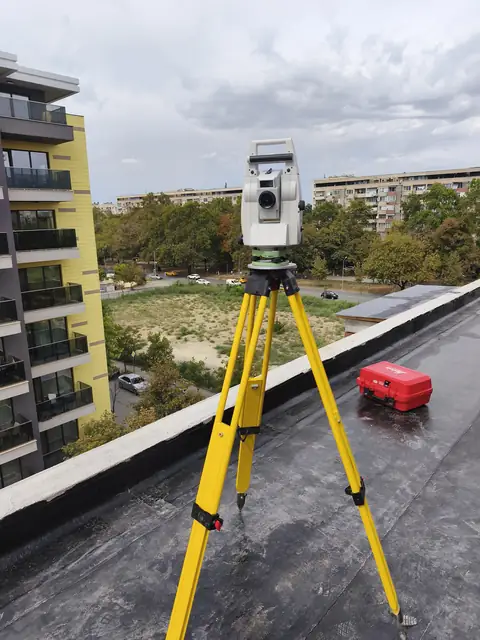

Посещение 10 17.09.2025 +119 дни от предходното посещение 8 кадъра Водещ кадър от посещението на 17.09.2025.

17.09.2025 · 8 кадъра

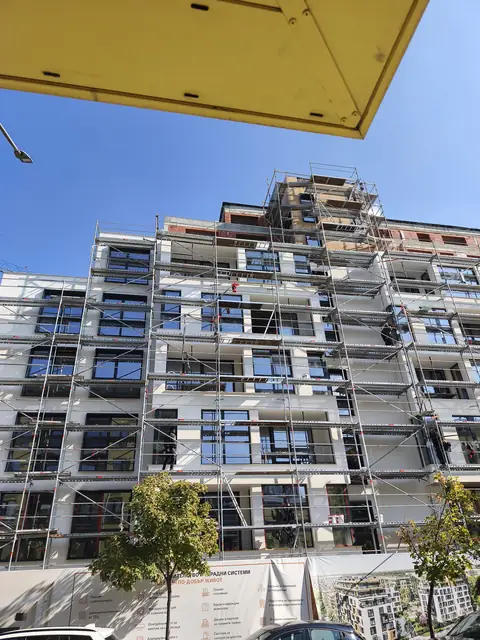

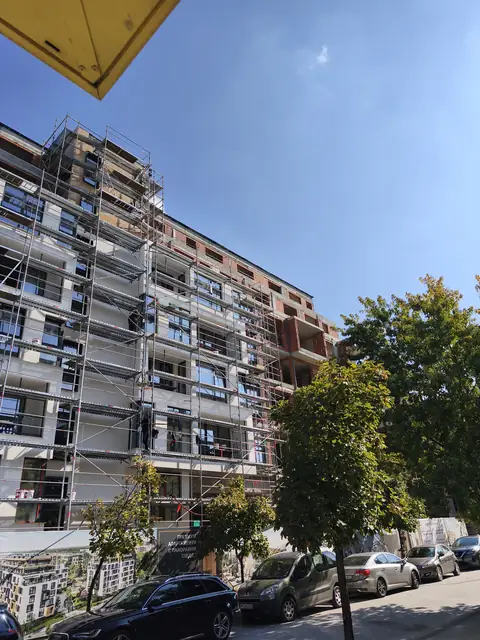

Посещение 11 15.10.2025 +28 дни от предходното посещение 2 кадъра Водещ кадър от посещението на 15.10.2025.

15.10.2025 · 2 кадъра

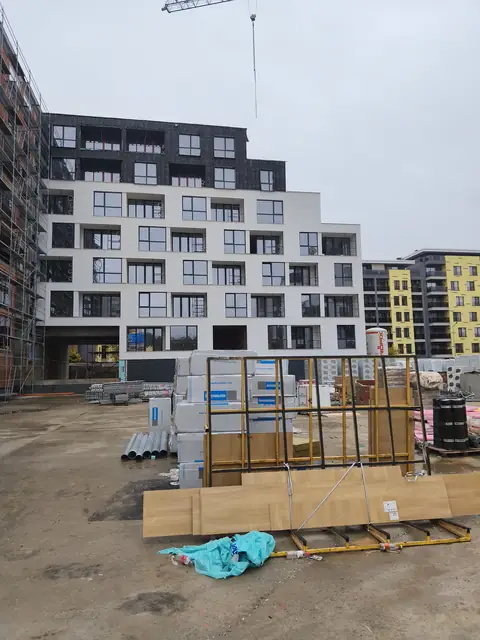

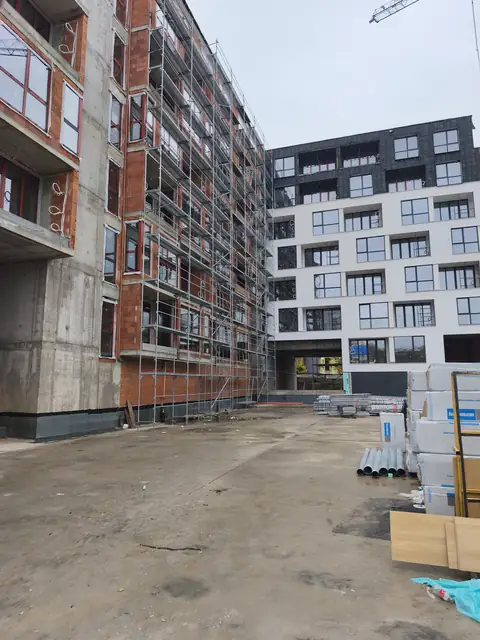

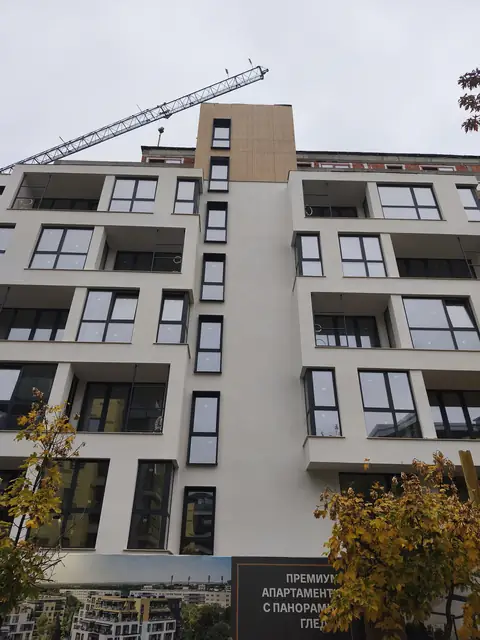

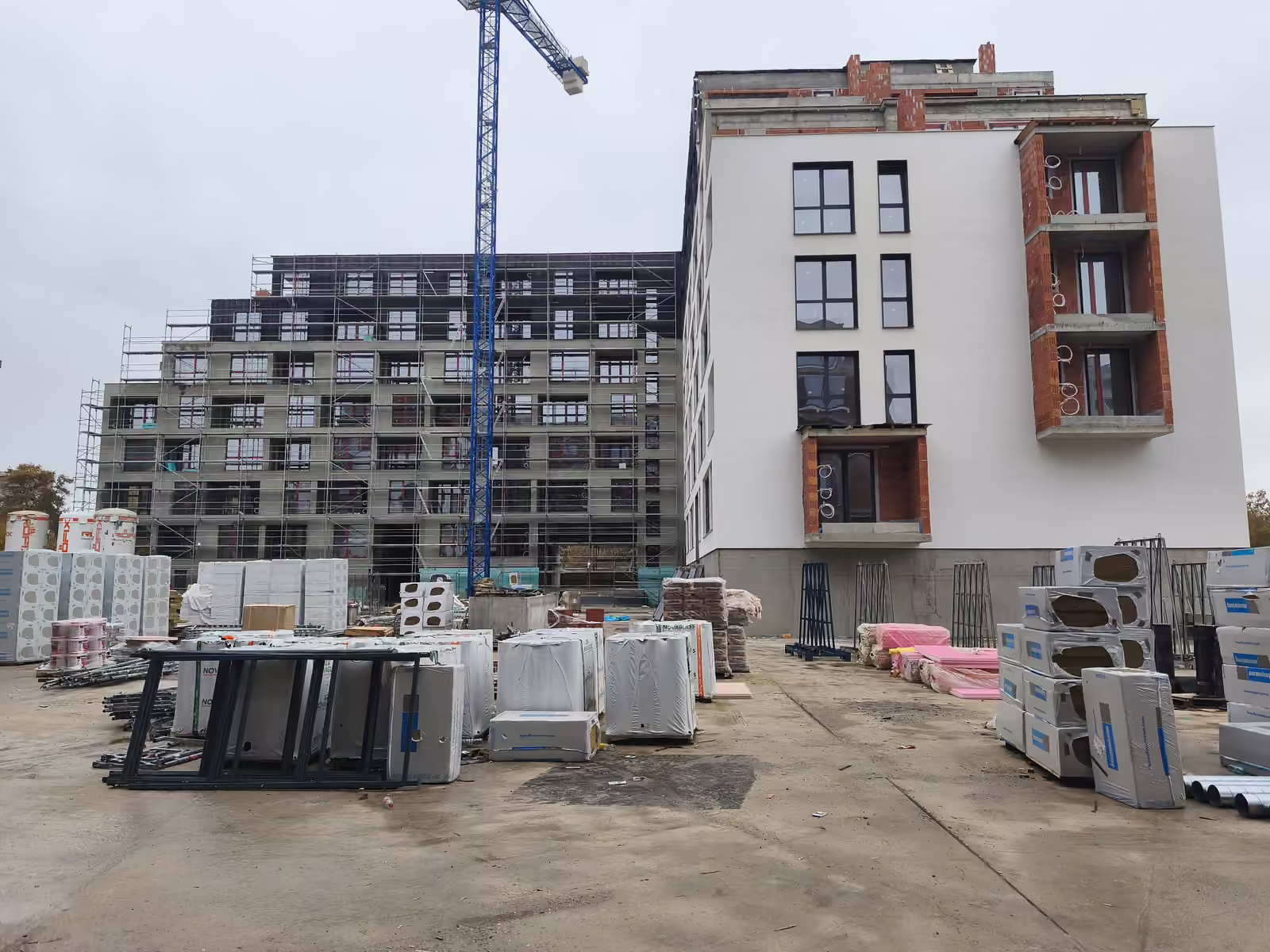

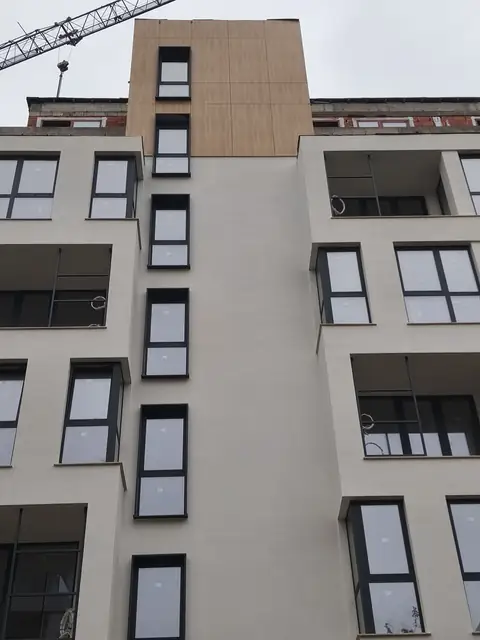

Посещение 12 05.11.2025 +21 дни от предходното посещение 5 кадъра Водещ кадър от посещението на 05.11.2025.

05.11.2025 · 5 кадъра
